內蒙古科沁萬佳食品有限公司

內蒙古科沁萬佳食品有限公司

開工日期:2021-01-09

華盛興邦承接內蒙古科沁萬佳食品有限公司,廠房設計、廠房裝修工程。車間設計、裝修面積6000平方米,主要生產調味品和肉制品。內蒙古科沁萬佳食品有限公司成立于2013年03月29日,注冊地位于內蒙古自治區興安盟烏蘭浩特市工業經濟開發區中央大路11號。

建廠找華盛興邦,咨詢熱線:181-0821-4725 189-8085-3815

瀏覽
查看更多

工程進度

  • 2021-06-28 16:01:48

    衛生清掃

  • 2021-06-28 16:01:15

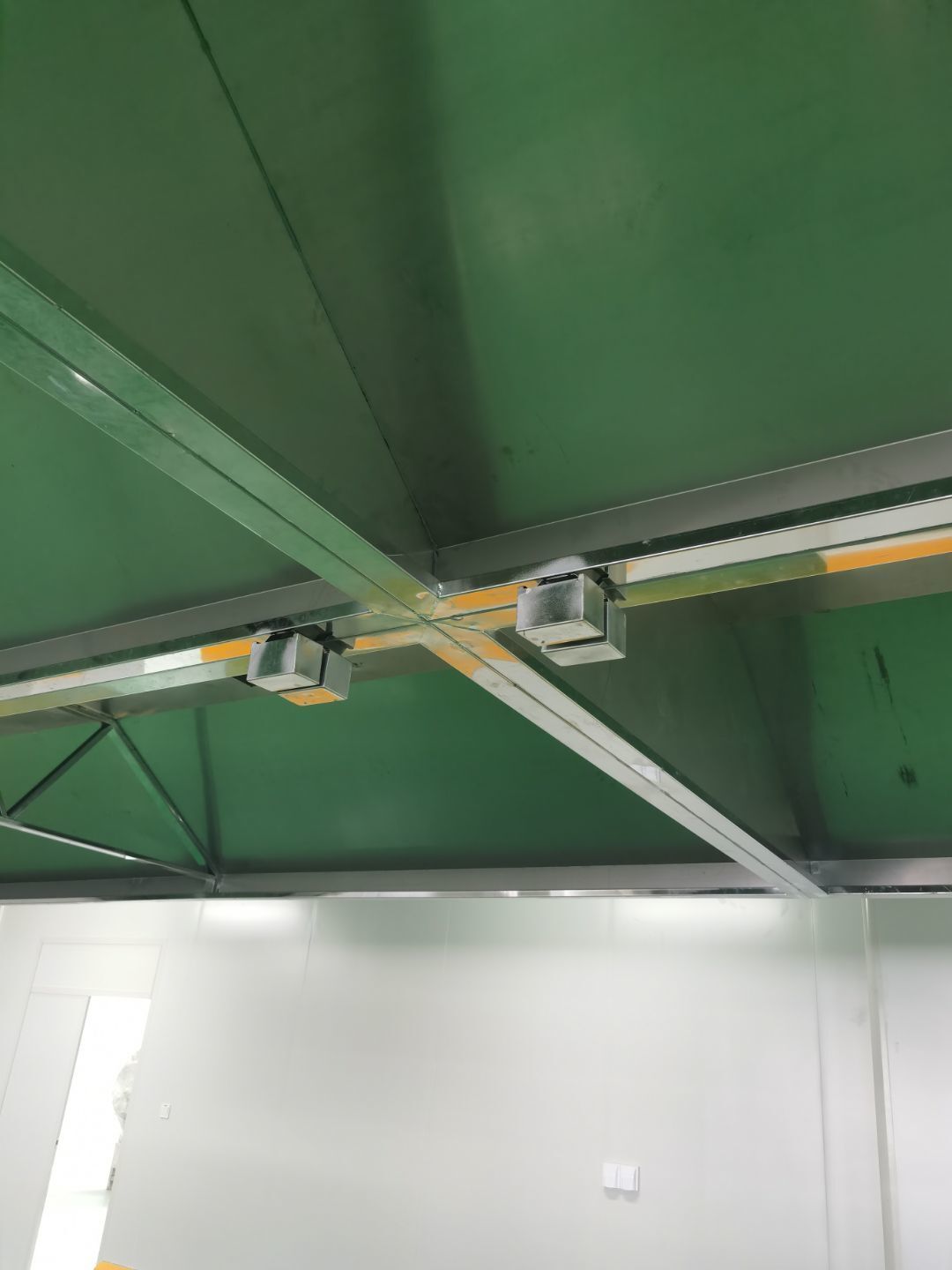

    ① 彩鋼墻板完成100% ② 彩鋼頂板完成100% ③ 門 窗 制作及安裝完成100% ④ 聚氨酯地坪漆完成100% ⑤ 彩鋼板收尾工作完成100% ⑥ 電安裝完成100% ⑦ 三防板吊頂安裝完成100% ⑧ 空調機組安裝完成100% ⑨ 煙罩 風管 制作及安裝完成100%

  • 2021-05-22 14:42:20

    1: 空調機組安裝完成90% 2:煙罩 風管 制作及安裝完成55%

  • 2021-05-18 14:49:19

    1:彩鋼墻板完成100%; 2:彩鋼頂板完成100%;3:門 窗 制作及安裝完成100%;4:聚氨酯地坪漆完成100%;5:彩鋼板收尾工作完成100%;6:電安裝完成100% ;7:三防板吊頂安裝完成100%;8: 空調機組安裝完成40%;9:煙罩 風管 制作及安裝完成40%。

  • 2021-05-11 11:24:59

    1.彩鋼門窗裝制作完成100%; 2.煙罩風管完成20%;3.彩鋼板收尾工作完成70%。

  • 2021-05-07 10:30:02

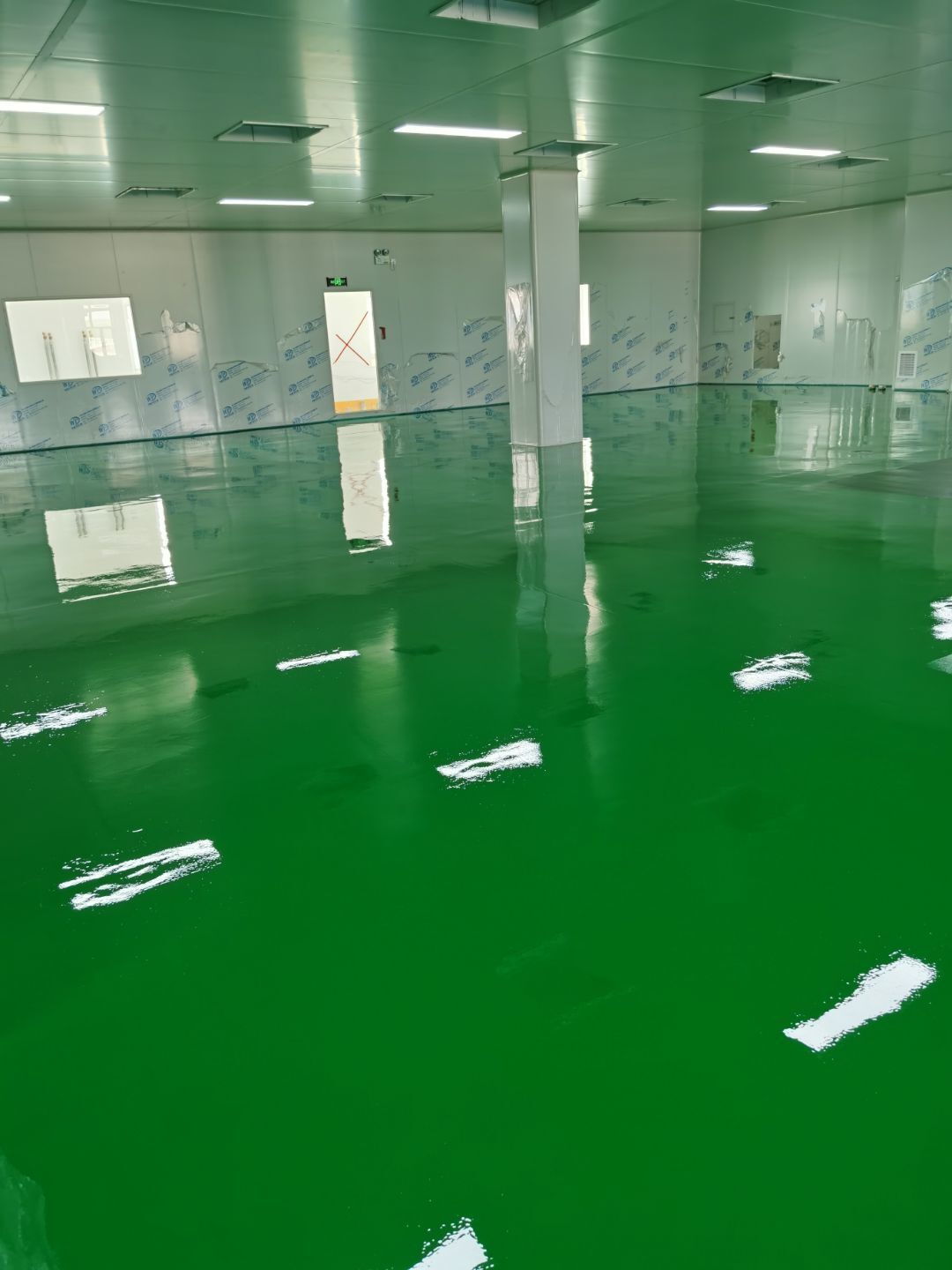

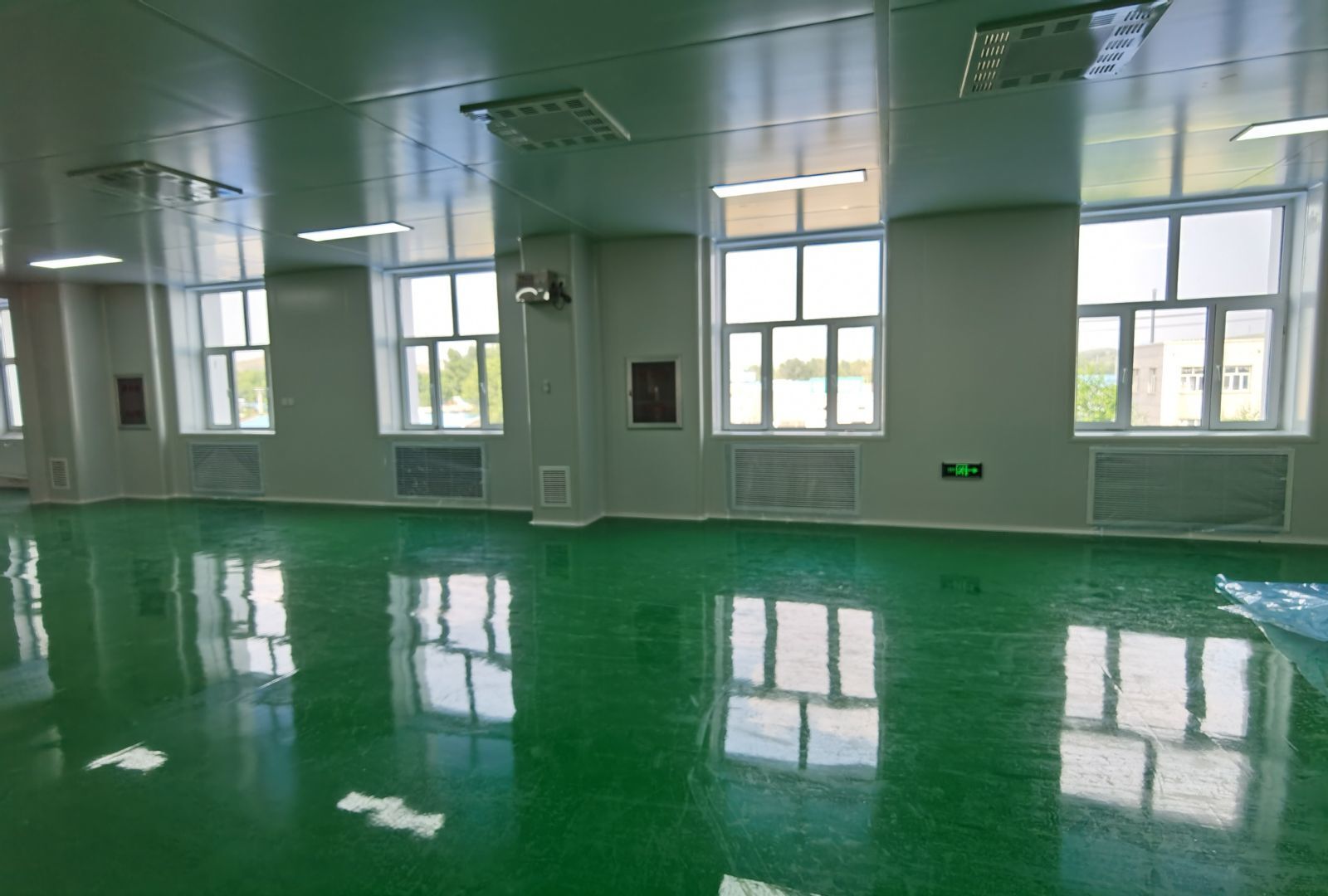

    1.彩鋼吊頂完成95%; 2.煙罩風管完成15%; 3.彩鋼板收尾工作完成65% 4.空調機組已進場; 5.環氧地坪完成100%;6.彩鋼門窗裝制作完成100%。

  • 2021-04-27 14:29:43

    1.彩鋼吊頂完成95% 2.彩鋼門窗裝制作完成100%;3.10萬級風管主管安裝完成90% 4.彩鋼板收尾工作完成65% ;5.電安裝完成100%;6.三防板吊頂安裝完成100%;7.環氧地坪完成40%。

  • 2021-04-24 14:32:14

    1.10萬級風管主管安裝完成90% 2.彩鋼板收尾工作完成70% ;3.電安裝完成75% ;4.三防板吊頂安裝完成100%;5.環氧地坪材料進場。

  • 2021-04-16 11:27:45

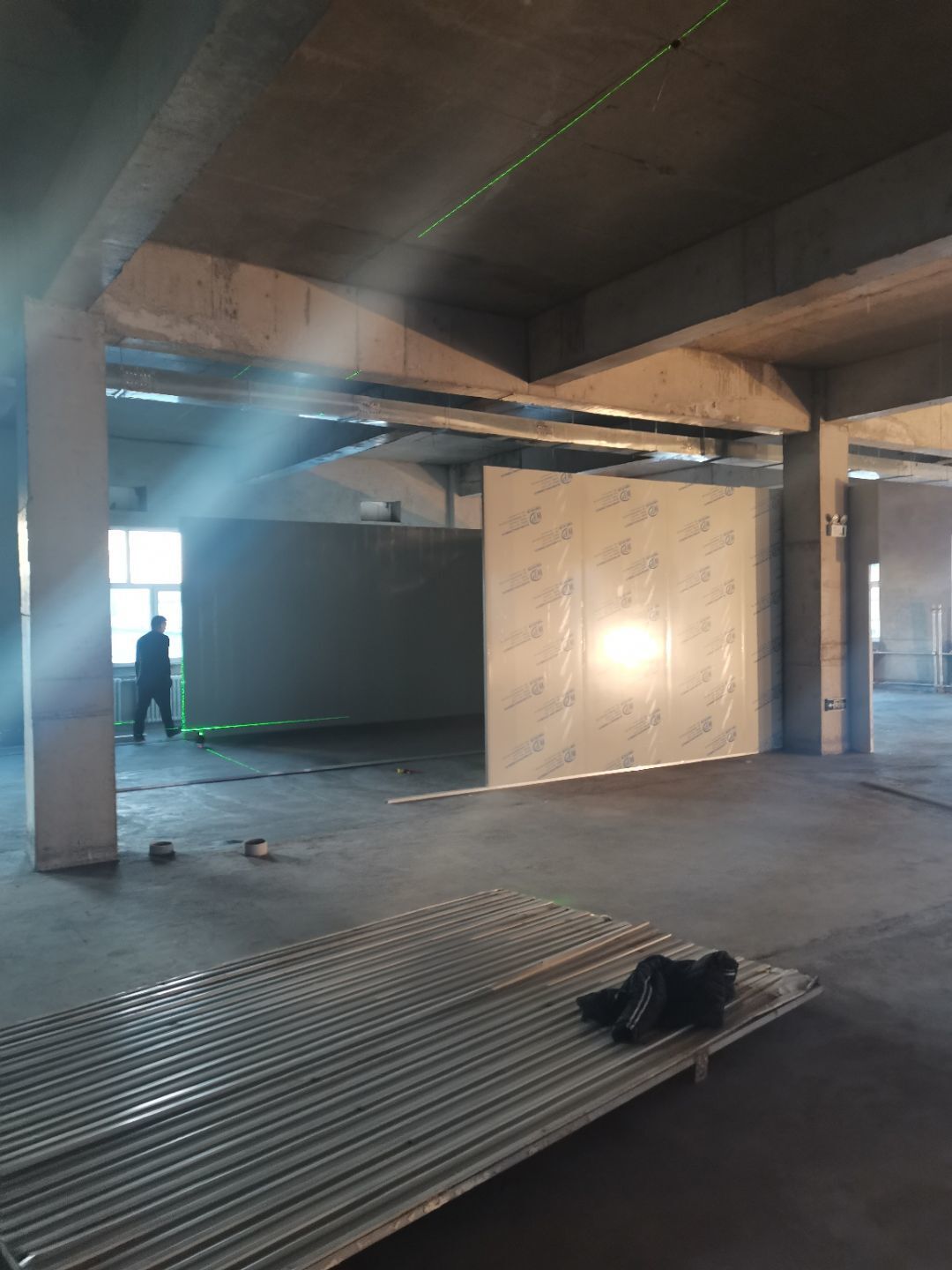

    1.彩鋼吊頂完成95% 2.彩鋼門窗裝制作完成100%3.10萬級風管主管安裝完成85%;4.彩鋼板收尾工作完成50%;5.電安裝完成55%;6.三防板吊頂安裝完成40%。

  • 2021-04-13 13:47:56

    :1.彩鋼吊頂完成95% 2.彩鋼門制作下料完成85%,傳遞窗安裝1;3.10萬級風管主管安裝完成85% ;4.彩鋼板收尾工作完成45% ;5.電安裝完成40% 6.三防板吊頂安裝完成10%。

  • 2021-04-02 13:54:34

    1.彩鋼吊頂完成70%; 2.彩鋼門制作下料完成80%。

  • 2021-03-26 10:48:40

    1、彩鋼吊頂完成70% ;2、彩鋼門制作下料完成80%;3、10萬級風管主管安裝完成85%。

  • 2021-03-19 11:26:48

    1.彩鋼吊頂完成60 2.彩鋼門制作下料完成65%。 3.風淋室制作完成。 4.現場衛生清理完成 5新風系統材料已進場 保溫棉完成70%

  • 2021-03-19 11:26:08

    1.彩鋼吊頂完成60 2.彩鋼門制作下料完成65%。 3.風淋室制作完成。 4.現場衛生清理完成 5新風系統材料已進場 6彩風系統保溫工作完成30%

  • 2021-03-06 10:20:29

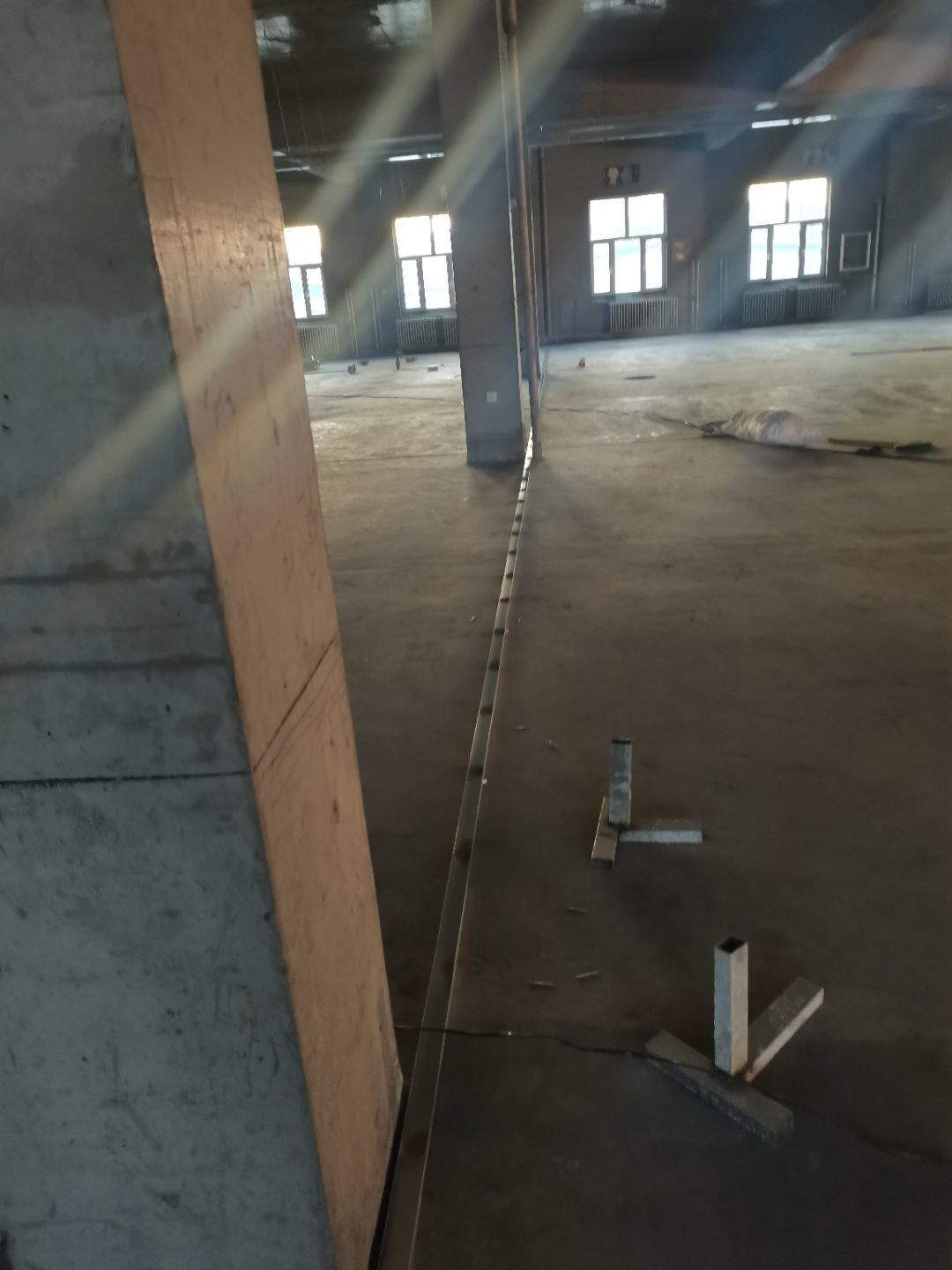

    1.彩鋼吊頂完成25%。 2.彩鋼門制作下料完成65%。 3.風淋室制作完成。 4.包土建柱子10條

  • 2021-01-29 17:34:43

    凈化彩鋼板隔斷施工

  • 2021-01-14 09:57:15

    墻體施工,暖氣管道安裝

  • 2021-01-13 09:55:15

    車間隔斷施工

  • 2021-01-13 09:54:51

    擋水墻施工,彩鋼板吊頂

  • 2021-01-11 14:19:56

    車間隔斷施工

  • 2021-01-11 14:19:20

    墻板隔斷施工,吊筋施工,安全標識安裝

  • 2021-01-11 14:18:15

    排水溝施工,消防設施施工
