内射老阿姨1区2区3区4区_麻豆av一区二区三区久久_精品国产黑色丝袜高跟鞋_亚洲综合图色40p_亚洲精品乱码久久久久久v

質每(湖北)生物醫藥有限公司

質每(湖北)生物醫藥有限公司

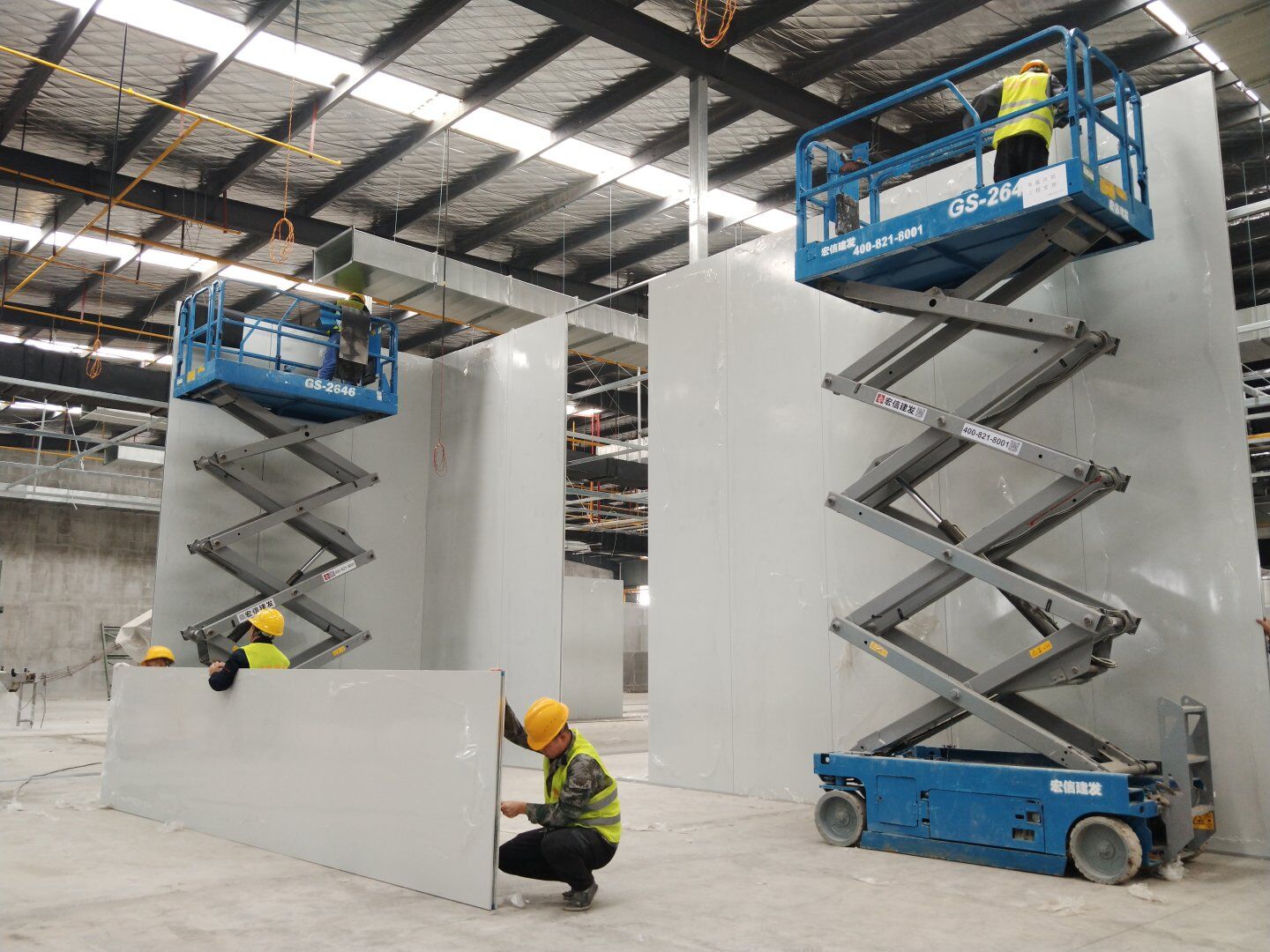

開工日期:2020-09-06

華盛興邦承接質每(湖北)生物醫藥有限公司,廠房設計,廠房裝修工程,項目面積6000-20160平方米,該生產車間主要生產:保健品和飲料產品

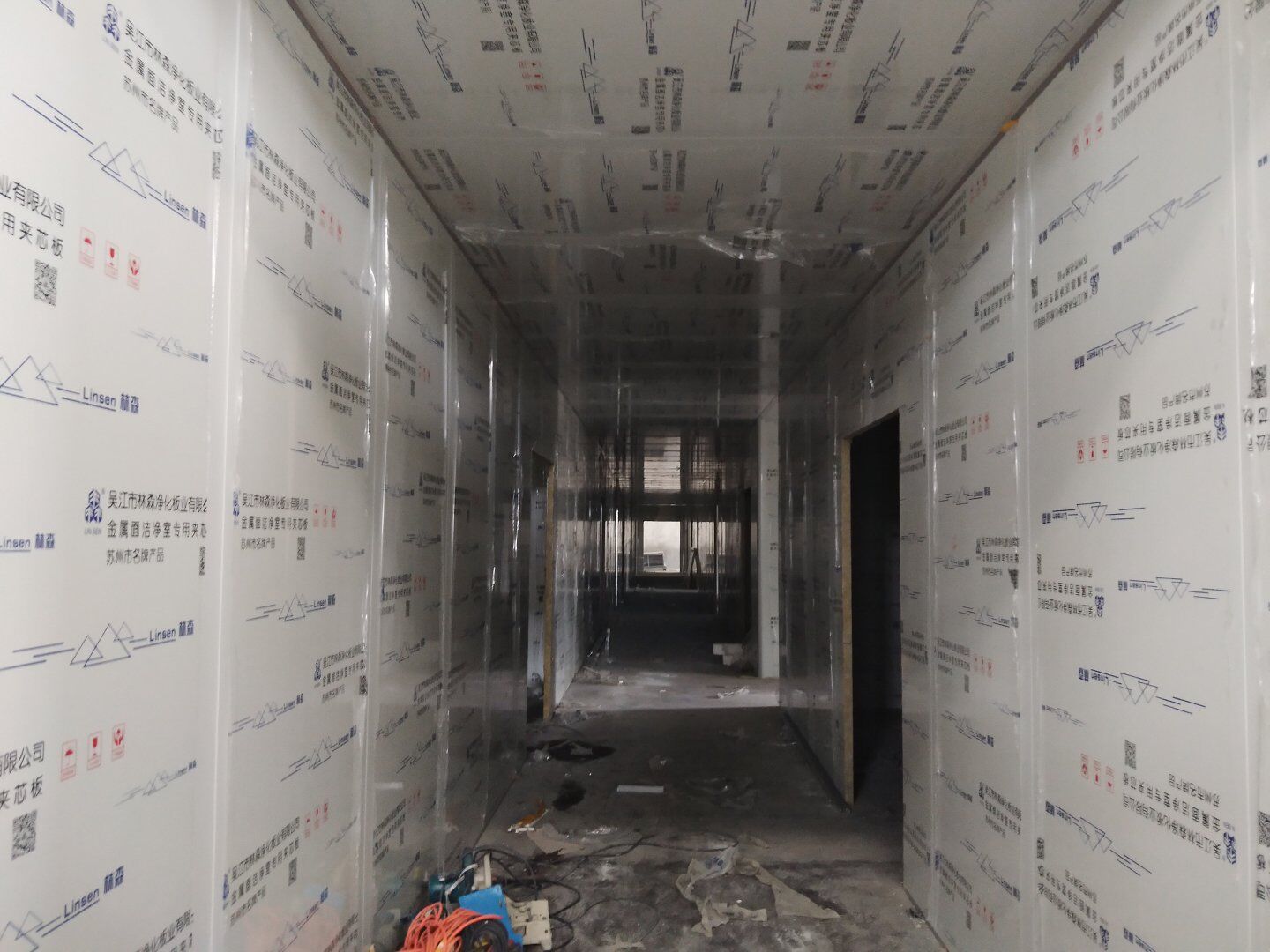

質每(湖北)生物醫藥有限公司,公司經營范圍包括:藥品、第一類醫療器械、第二類醫療器械、食品(不含食鹽)、日用品、消毒用品研發、制造及銷售;化妝品制造及銷售;中藥材加工、銷售;日用防護用品、中藥飲片、電子產品生產及銷售等。

瀏覽
查看更多

工程進度

  • 2021-06-07 15:47:49

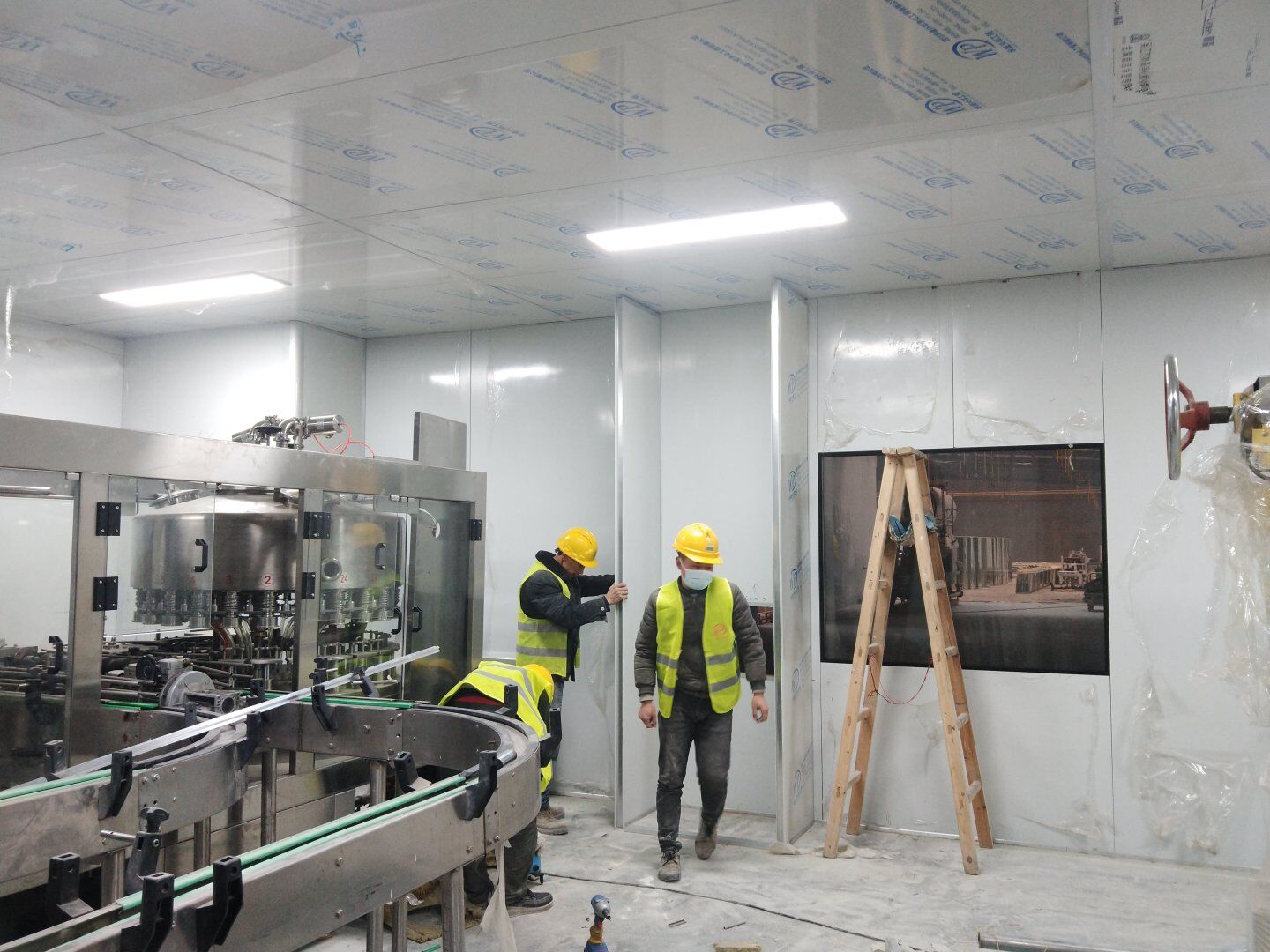

    車間裝修收尾,驗收完成

  • 2021-05-07 10:41:07

    液體車間:液體車間: 1軟接制作完成80%;2空調新風,排風外墻百葉安裝完成。 飲片車間: 1排風管安裝完成。

  • 2021-04-24 14:29:28

    液體車間: 1、剩余風管拼裝完成80%2、彩鋼板打膠完成95%3、空調自控放線完成95%。

  • 2021-03-23 11:40:15

    1、空調水系統完成并完成打壓并讓甲方見證; 2碰頭風管清洗,安裝完成60%; 3、飲片車間: 空調水系統完成并打壓見證; 空調風管安裝完成。

  • 2021-03-19 11:24:55

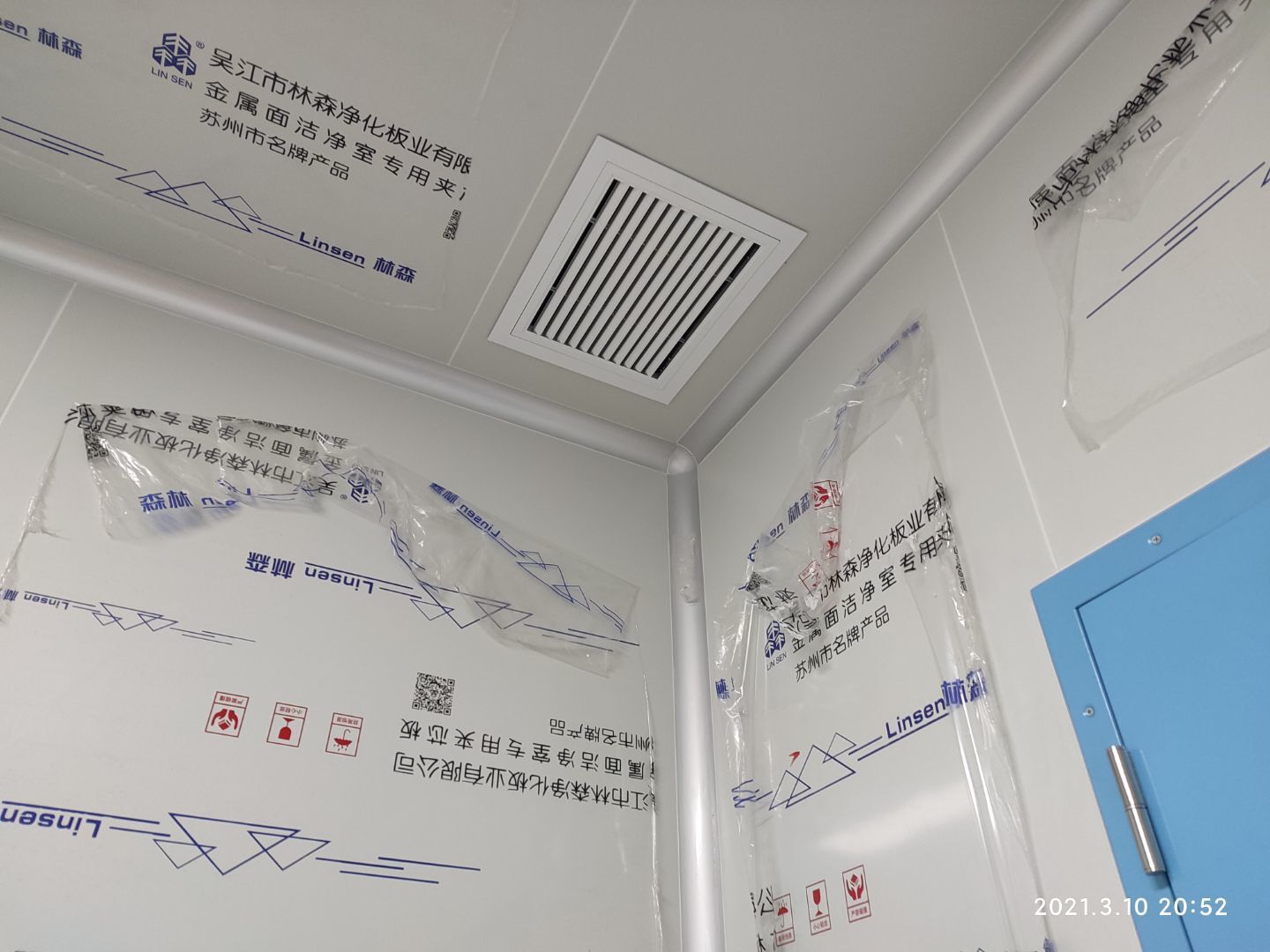

    液體車間: 1,空調水管保溫完成70% 2,微壓差計安裝完成,傳遞窗安裝完成; 3,碰頭風管按系統歸類完成70%,準備清洗。 飲片車間: 1,空調水管滲水處補漏完成,模塊機溫感探頭,水流開關安裝完成; 2,空調風管保溫完成75%

  • 2021-03-19 11:24:29

    液體車間: 1,風管碰頭管鉚法蘭完成 2,回風口槽鋁包邊完成60% 3,空調水管保溫完成60% 飲片車間: 1,風管保溫完成60% 2,空調水焊口加焊完成70%

  • 2021-01-14 09:23:54

    液體車間: 1,空調冷凍水管完成安裝15% 飲片車間: 1,潔凈鋼質門安裝完成10% 2,風管組裝完成90%

  • 2021-01-13 09:37:33

    液體車間: 1,空調水管除銹刷漆完成,水管改造切割,水泵拆除移位完成空調機組就位完成, 2,風管扣管。 飲片車間: 1,配圓弧完成 2,清理衛生完成。

  • 2021-01-04 15:05:39

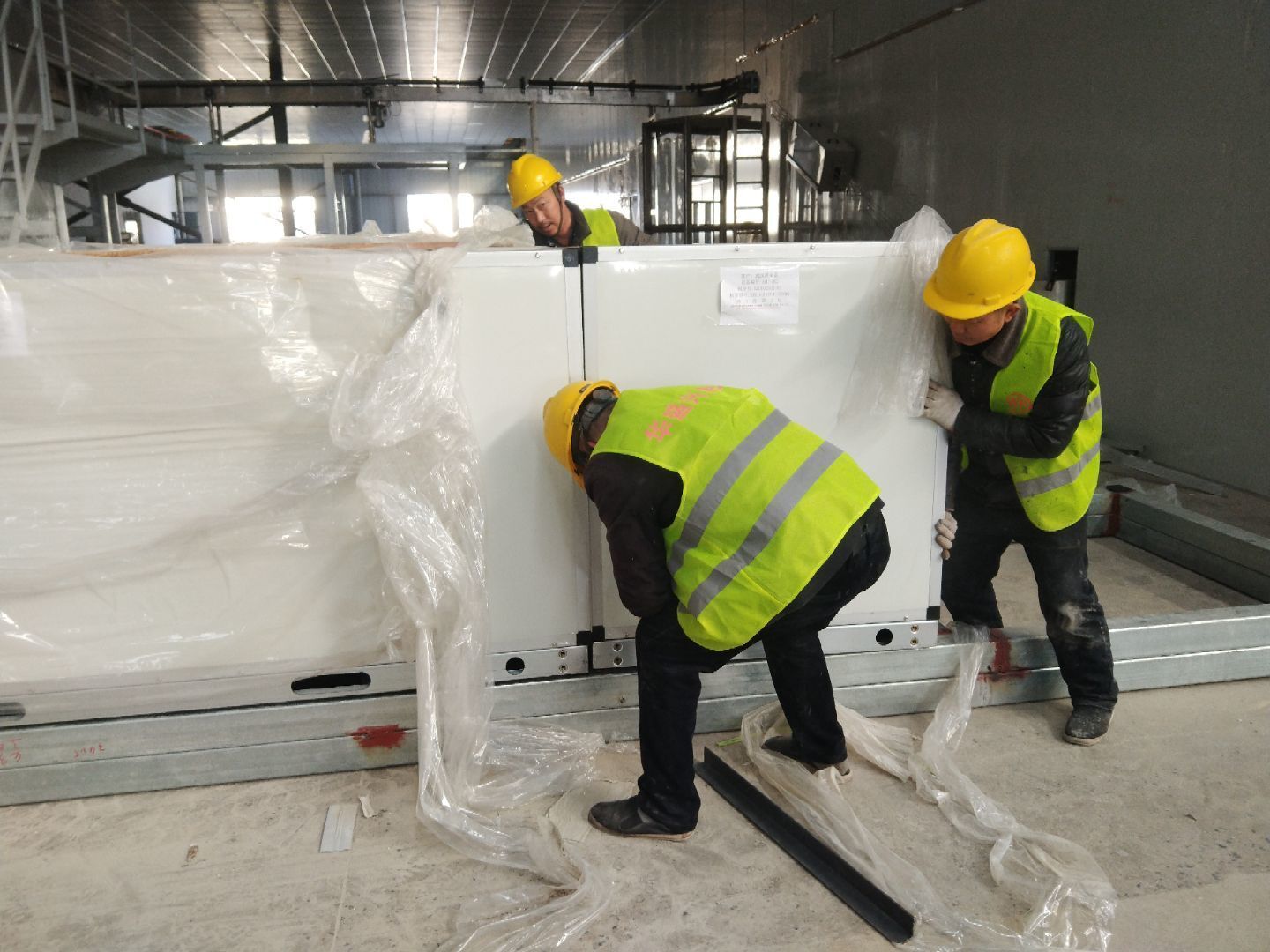

    液體車間: 1,組合式空調到貨并定位至基礎 2,給消防開消火栓和穿頂板洞 飲片車間: 1,配圓弧完成75%

  • 2020-12-31 10:11:13

    液體車間: 1,灌裝間氣閘室安裝及傳送帶開孔完成 2,殺菌間消火栓墻面開洞完成 飲片車間: 1,給消防開噴淋洞6個, 2,配圓弧完成65%

  • 2020-12-28 10:25:48

    液體車間: 1,原預留區域彩鋼板完成80%,剩余兩處待甲方設備進入才可施工 2,開參觀通道消防排煙風口洞完成 飲片車間: 1,配圓弧完成15% 2,開消防排煙風口洞完成70%

  • 2020-12-23 09:34:59

    液體車間: 1,預留區域墻頂板收尾完成60% 2,照明配電箱安裝完成 飲片車間: 1,空調風管尺寸測量完成90%

  • 2020-12-21 09:38:59

    液體車間: 1,純水機房外圍彩鋼板墻板安裝完成 2,電子互鎖電源及開關安裝完成 飲片車間: 1,開消防排煙風口洞 2,收拾現場衛生。 3,吊頂式空調器吊裝完成,風管量取完成60%

  • 2020-12-16 10:51:30

    液體車間: 1,飲料調配間回風隔墻變更施工完成80% 飲片車間: 1,照明配管穿線完成,開關插座更換完成。

  • 2020-12-15 09:24:31

    液體車間: 1,飲料調配間布局變更改造完成50% 飲片車間: 1,橋架安裝完成,開關插座安裝完成,配管穿線完成75%

  • 2020-12-14 09:59:29

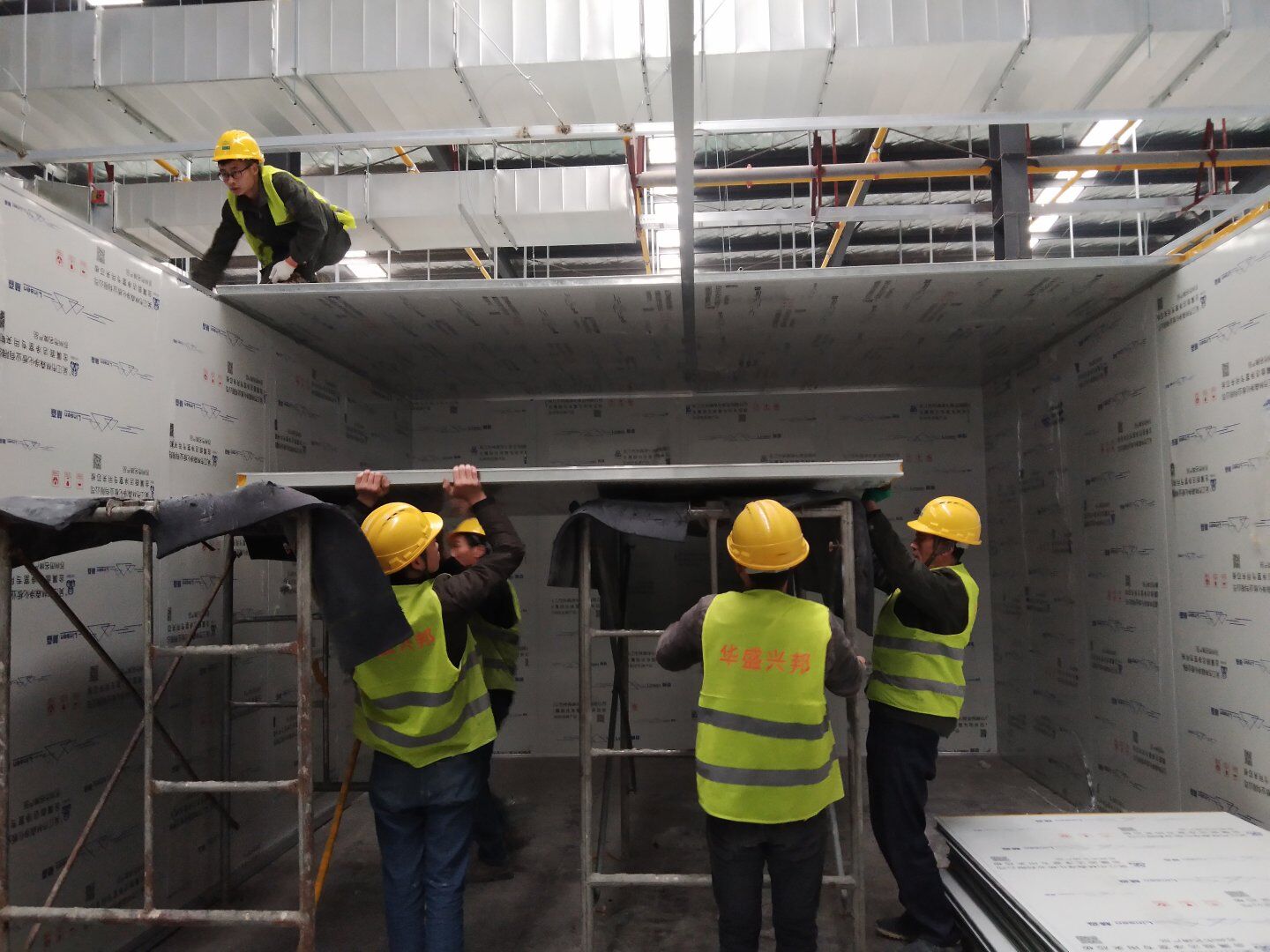

    液體車間:1,設備通道墻板安裝一部分,可拆門制作安裝完成; 2,建渣清運4車。 飲片車間: 1,吊頂完成 2,燈具安裝完成,配管穿線完成60%

  • 2020-12-09 09:19:44

    液體車間施工: 1,前期預留通道墻板安裝完成50%,并預留可拆卸設備門 飲片車間: 2,所有墻板完成,頂板完成95%

  • 2020-12-07 09:33:00

    液體車間施工: 1,照明和插座安裝完成; 飲片車間: 1,頂板完成85% 2,開關面板墻面開孔完成60%,燈具安裝完成15%

  • 2020-12-03 09:06:46

    1,工礦燈配管穿線安裝完成50% 飲片車間 1,彩鋼板頂板安裝完成65%

  • 2020-12-01 11:17:41

    1,工礦燈安裝及配管穿線完成30% 飲片車間 1,彩鋼板頂板完成40% 2,5米高房間吸頂燈安裝完成。

  • 2020-11-30 09:18:57

    1,工礦燈安裝完成25% 飲片車間: 1,頂板完成35%,高房間撕膜打膠貼圓弧完成。

  • 2020-11-26 09:24:22

    1,潔凈鋼質門安裝完成70% 2,電氣配管穿線完成65%,插座及開關安裝完成75%,照明通電完成30% 3,高效箱保溫完成80%。

  • 2020-11-24 09:26:49

    1,高效閥門安裝完成90%; 2,潔凈鋼質門安裝完成15%; 3,高效箱保溫完成30%; 飲片車間: 1,隔墻完成(除預留通道外); 2,吊頂?shù)踅畎惭b完成20%

  • 2020-11-21 09:41:09

    1,凈化風管送回風末端碰頭管尺寸量取完成 2,照明及插座墻面開孔完成80%,電力橋架安裝完成20% 飲片車間: 1,彩鋼板墻板安裝完成95%

  • 2020-11-19 09:15:51

    液體車間施工: 1,凈化風管碰頭管尺寸量取完成70%、 2,貼圓弧打膠完成60%; 3,高效靜壓箱吊裝完成90%; 4,燈具安裝完成90%,開關,插座墻板開孔穿管完成20% 飲片車間: 1,彩鋼板墻板完成70% 2,頂板吊筋制作完成15%。

  • 2020-11-16 09:40:34

    1,應甲方變更拆除參觀走廊一部分墻頂板及部分隔墻(讓增加的設備進入); 2,風管支管保溫完成70%; 3,圓弧完成65%,撕膜打膠完成20%; 4,潔凈燈盤安裝完成25%。

  • 2020-11-10 09:20:15

    1,回風夾道包板完成,圓弧完成50%; 2,風管支管吊裝完成60%; 飲片車間: 1,二次鋼構完成60%。

  • 2020-11-06 09:09:37

    1,回風夾道安裝完成70%,圓弧完成20%; 2,凈化風管支管組裝,清洗,打膠,封裝完成,開始吊裝。 飲片車間: 1,二次鋼構立柱加焊完成,橫梁安裝完成,網架完成5%。

  • 2020-11-04 09:15:24

    1,彩鋼板吊頂除預留通道外的全部完成 2,風管一級支管清洗打膠,封裝完成 飲片車間: 1,二次鋼構立柱吊裝完成,加焊完成10%。

  • 2020-10-30 09:10:07

    1,除設備預留通道外墻板完成, 2,頂板完成80%, 3,風管支管扣管完成30%

  • 2020-10-28 09:24:10

    1,除預留設備通道外的彩鋼板墻板完成; 2,彩鋼板頂板完成80%。

  • 2020-10-26 09:24:57

    彩鋼板墻板完成85%,吊頂完成70%

  • 2020-10-24 09:21:04

    1,彩鋼板墻板完成75% 2,回風夾道安裝,撕膜,打膠完成15% 3,潔凈窗安裝完成60%。

  • 2020-10-21 09:20:10

    1,彩鋼板頂板完成45% 2,彩鋼板墻板完成63%。

  • 2020-10-20 09:20:31

    液體車間施工:1,彩鋼墻板完成60%; 2,頂板完成40%。

  • 2020-10-19 09:38:37

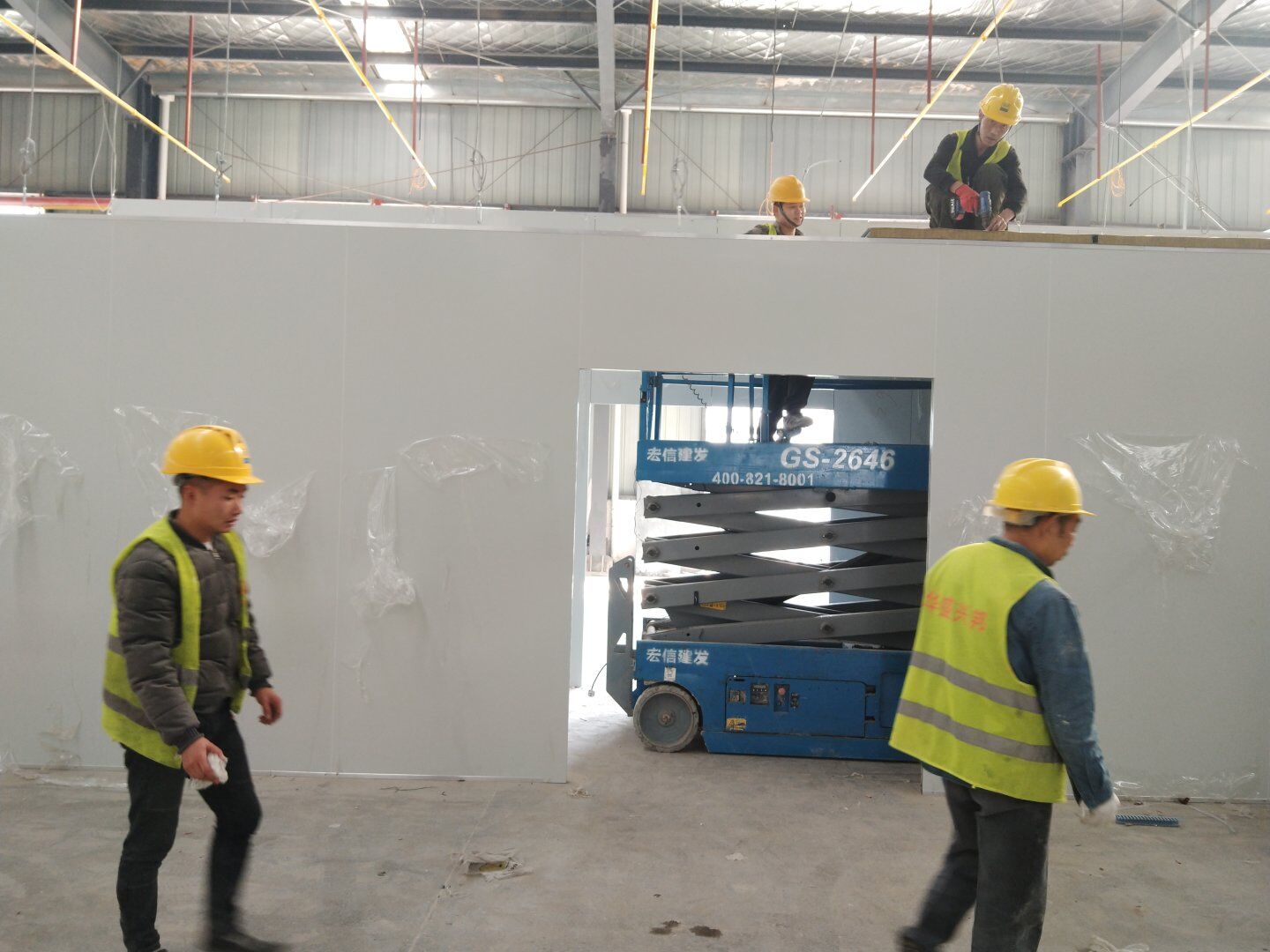

    液體車間墻板安裝

  • 2020-10-15 09:27:11

    1,潔凈雙層觀察窗安裝完成30%; 2,高效送風口頂板定位開洞完成25%; 3,內圓弧安裝完成20%

  • 2020-10-10 09:09:35

     1,彩鋼墻板完成30%,頂板完成40% 2,圓弧底座完成5%。

  • 2020-10-09 11:10:06

    1,彩鋼隔墻完成40%; 2,彩鋼板頂板完成20%。

  • 2020-10-09 11:09:24

    1,彩鋼板墻板完成25%。 2,頂板生產完成35%

  • 2020-10-09 11:08:10

    1,立墻板完成15%; 2,主風管及干管保溫完成。

  • 2020-09-28 09:19:07

    1,風管干管清洗,保溫及吊裝完成80%; 2,主風管保溫施工

  • 2020-09-25 10:04:37

    1、風管主管半成品組裝完成; 2、風管主管清洗,打膠密封,吊裝施工

  • 2020-09-21 09:47:56

    車間風管清洗,安裝

  • 2020-09-16 10:42:33

    二次吊掛鋼構網架施工;車間定基準線及彩鋼板隔墻放線;凈化風管施工

  • 2020-09-14 09:27:40

    1、二次吊掛鋼結構立柱及連接橫梁完成,鋼網架完成約70%; 2、凈化風管制作完成,主管半成品加工

  • 2020-09-10 09:33:53

    1、二次鋼構連立柱橫梁完成,其鋼繩及角鋼牽引完成10%。

  • 2020-09-07 09:51:03

    1、二次吊掛鋼構立柱放線定位; 2、鋼立柱下料焊接完成,柱腳板安裝完成; 3、臨電布設完成。

返回頂部
