開工日期:2020-11-06
華盛興邦承接云南永固農業發展有限公司廠房設計,廠房裝修工程,車間設計裝修面積10000平方米。云南永固農業發展有限公司位于云南省昭通市綏江縣,經營范圍:各類農產品,主要生產竹筍產品
建食品廠找華盛興邦,咨詢熱線:4008-715-360? ?手機:181-0821-4725

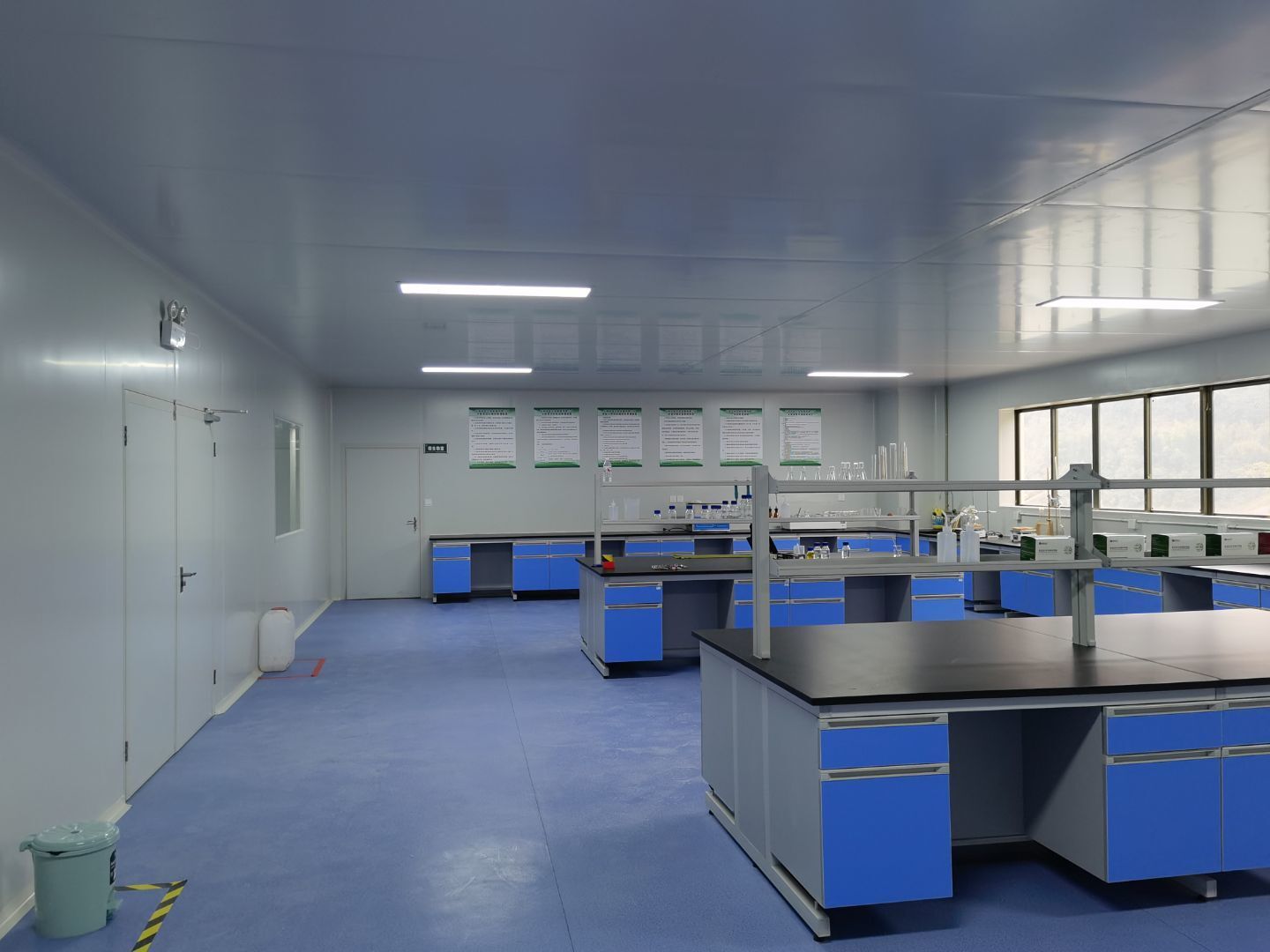

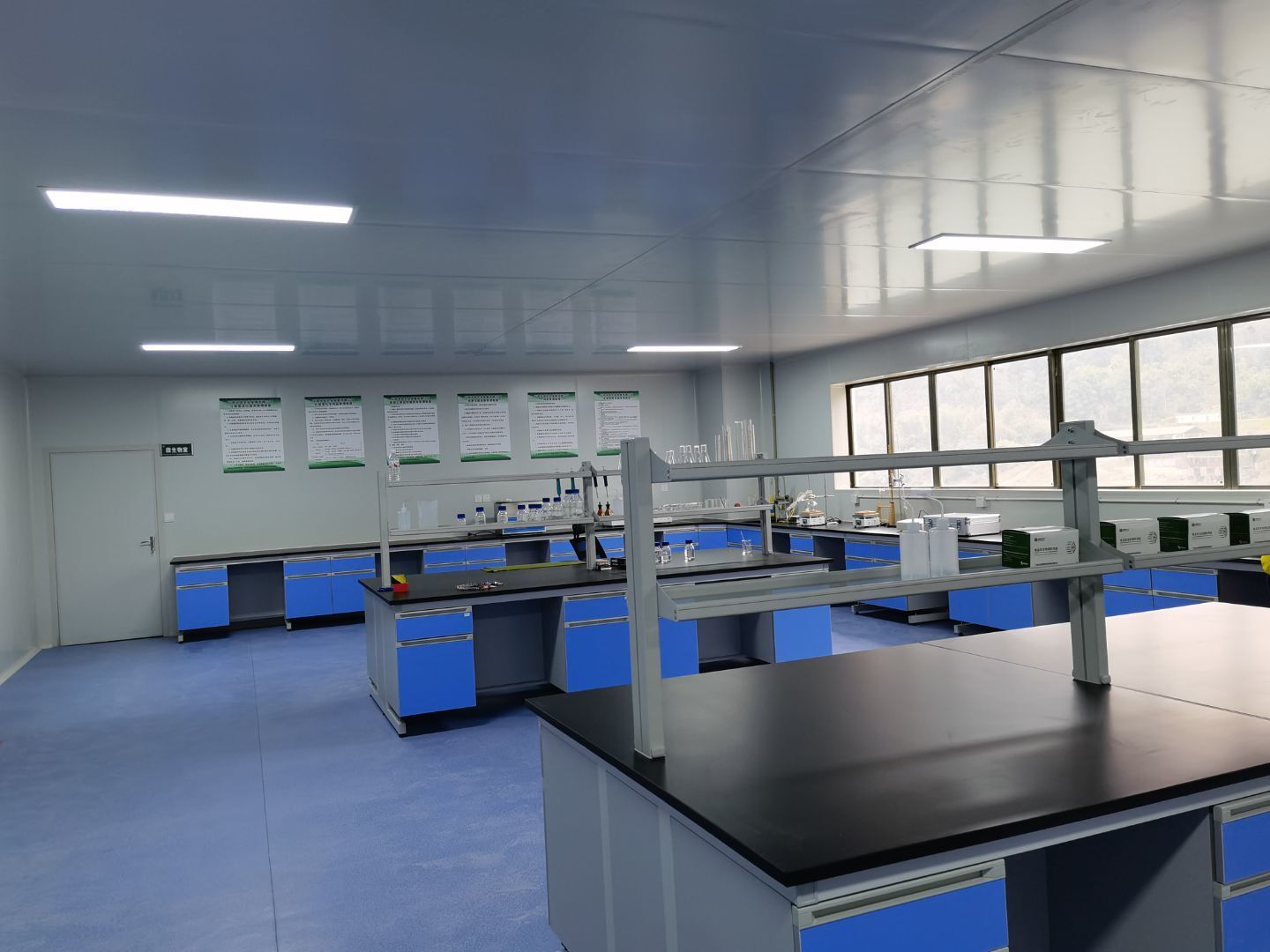

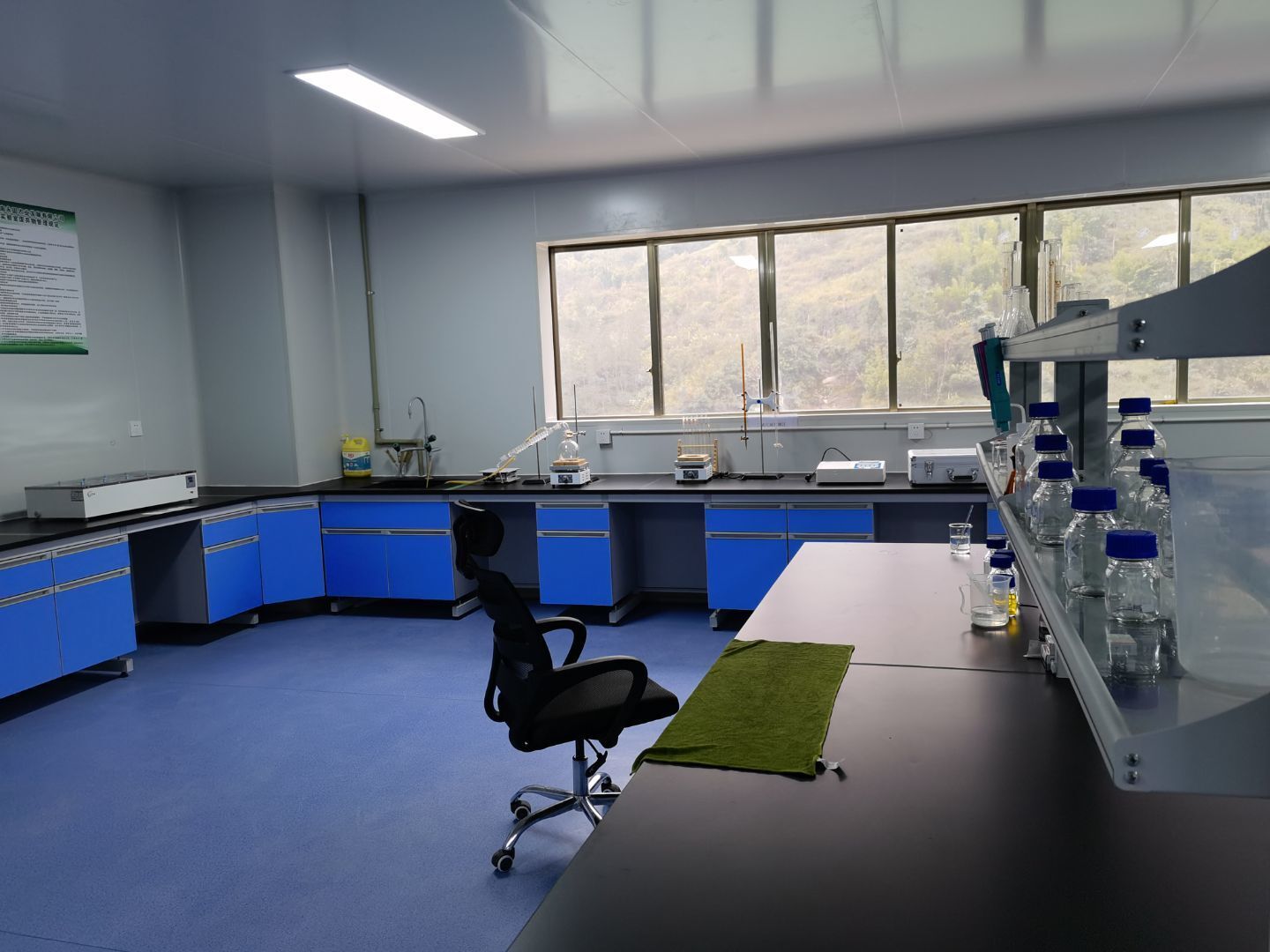

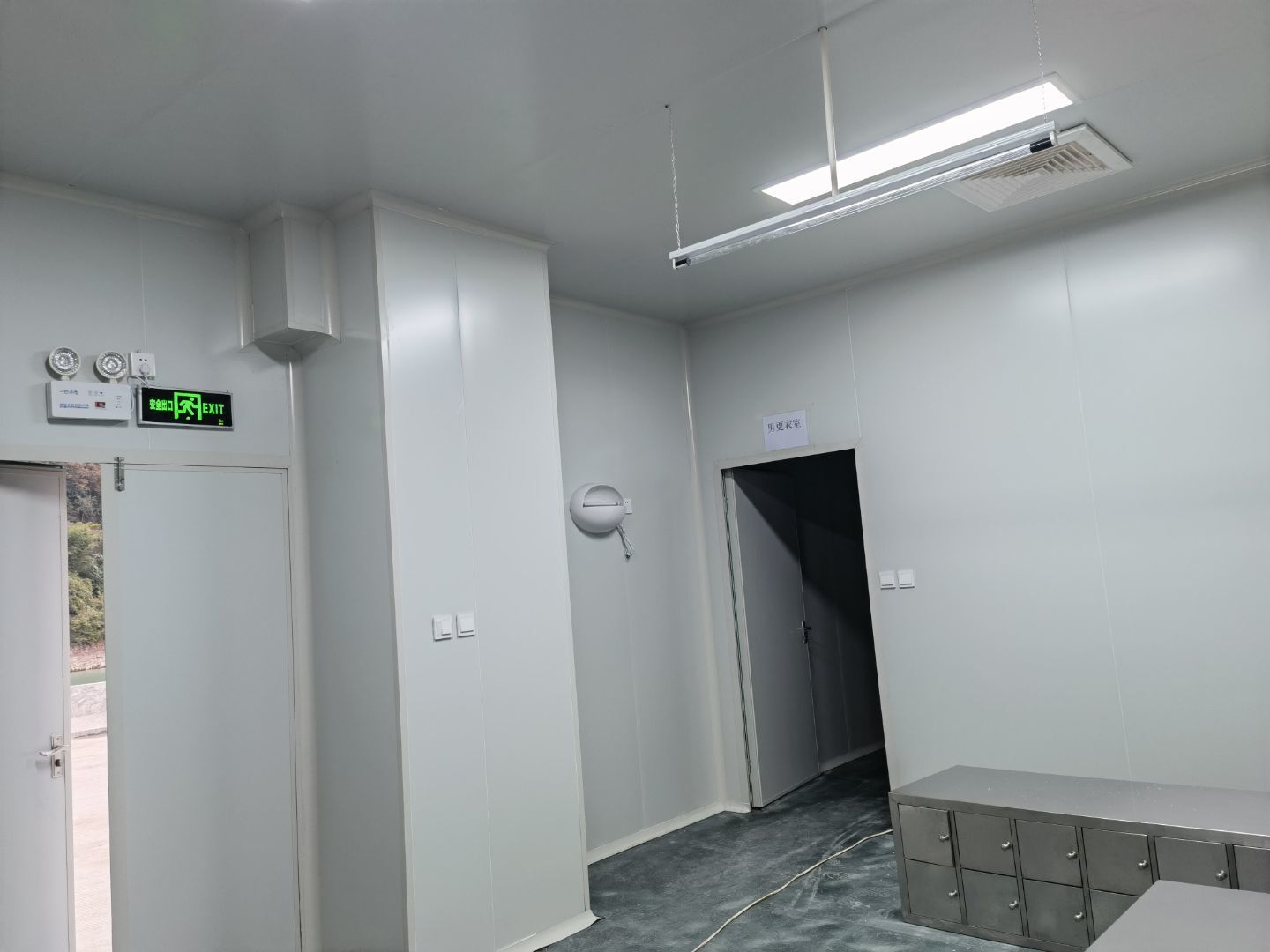

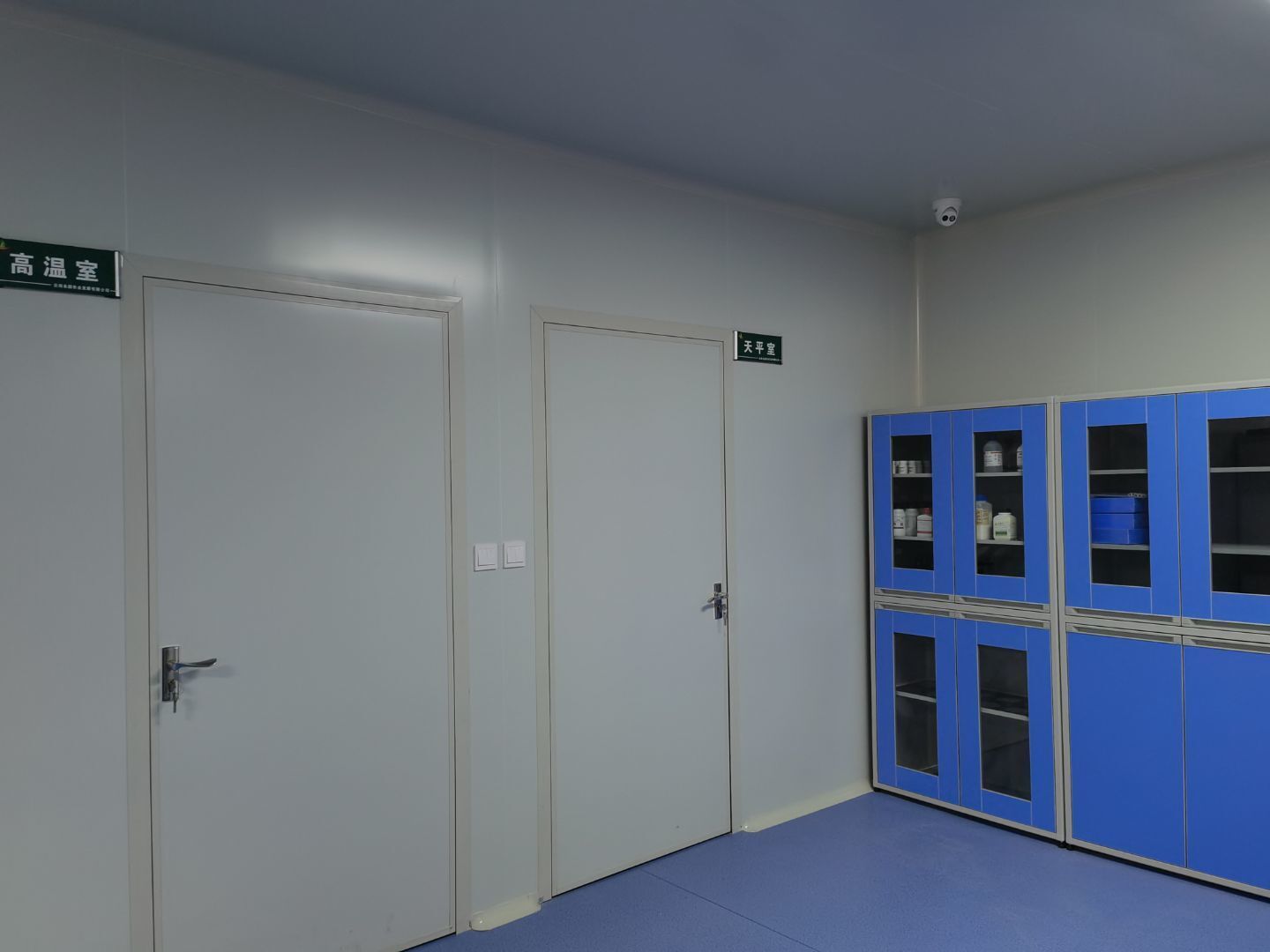

實驗室車間裝修完成

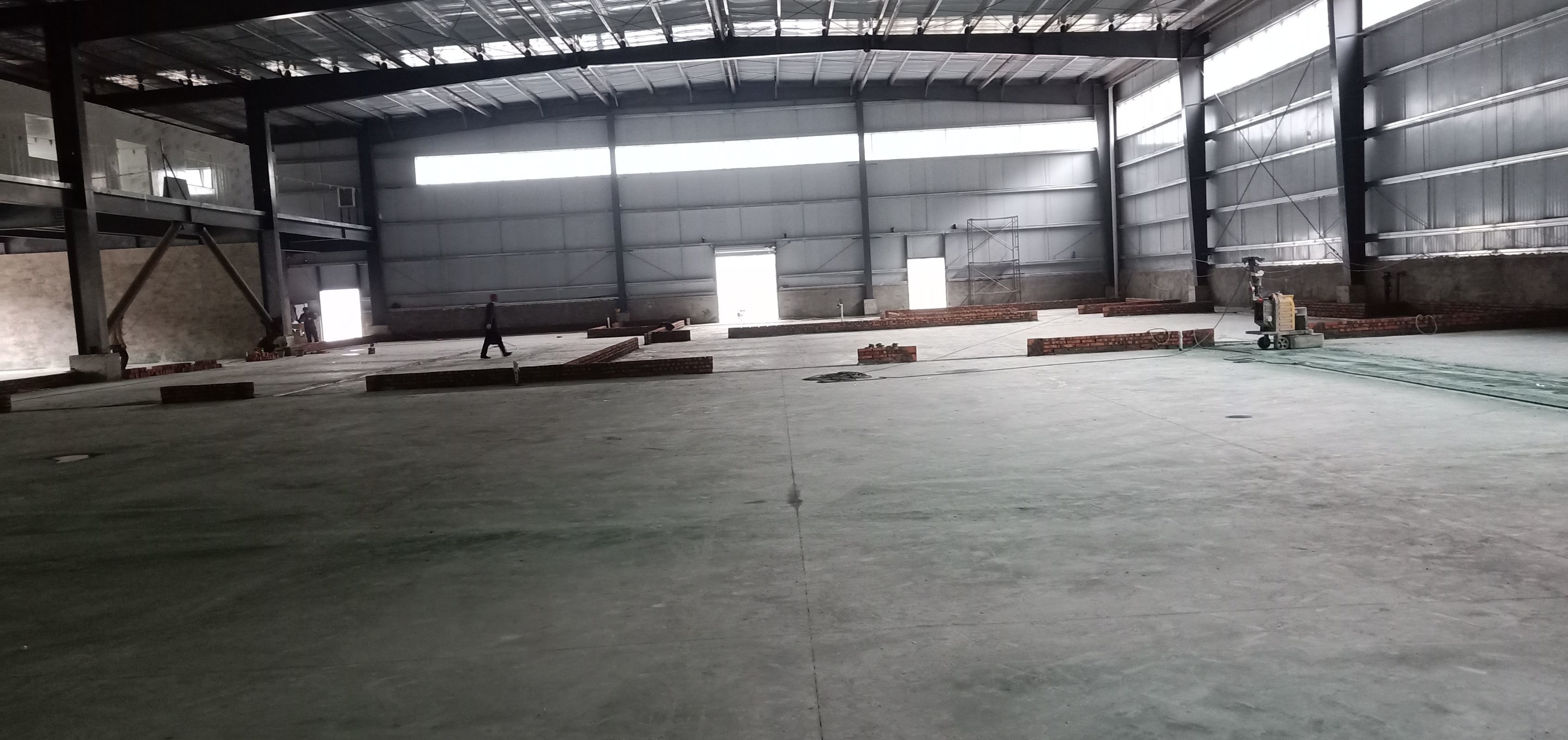

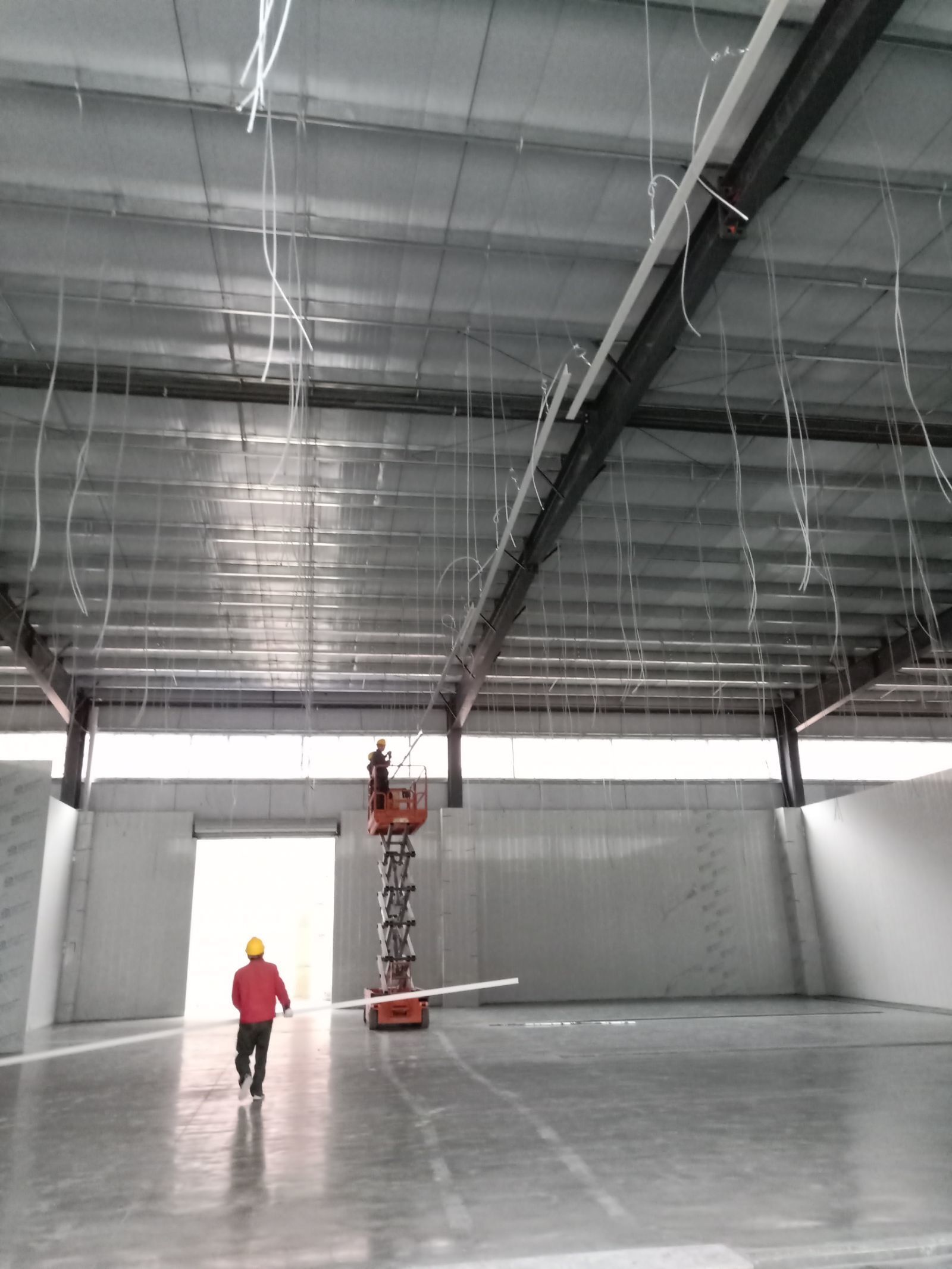

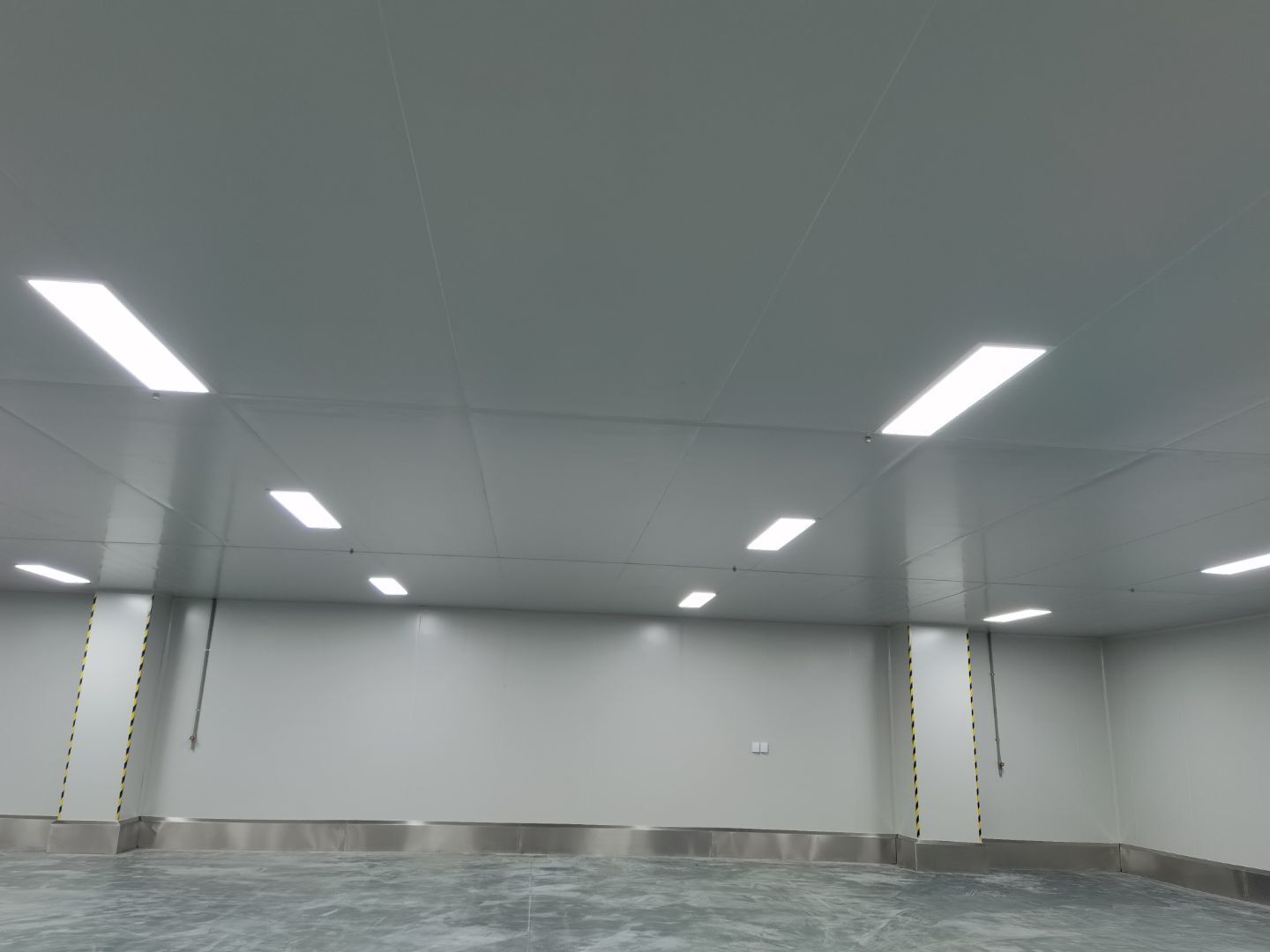

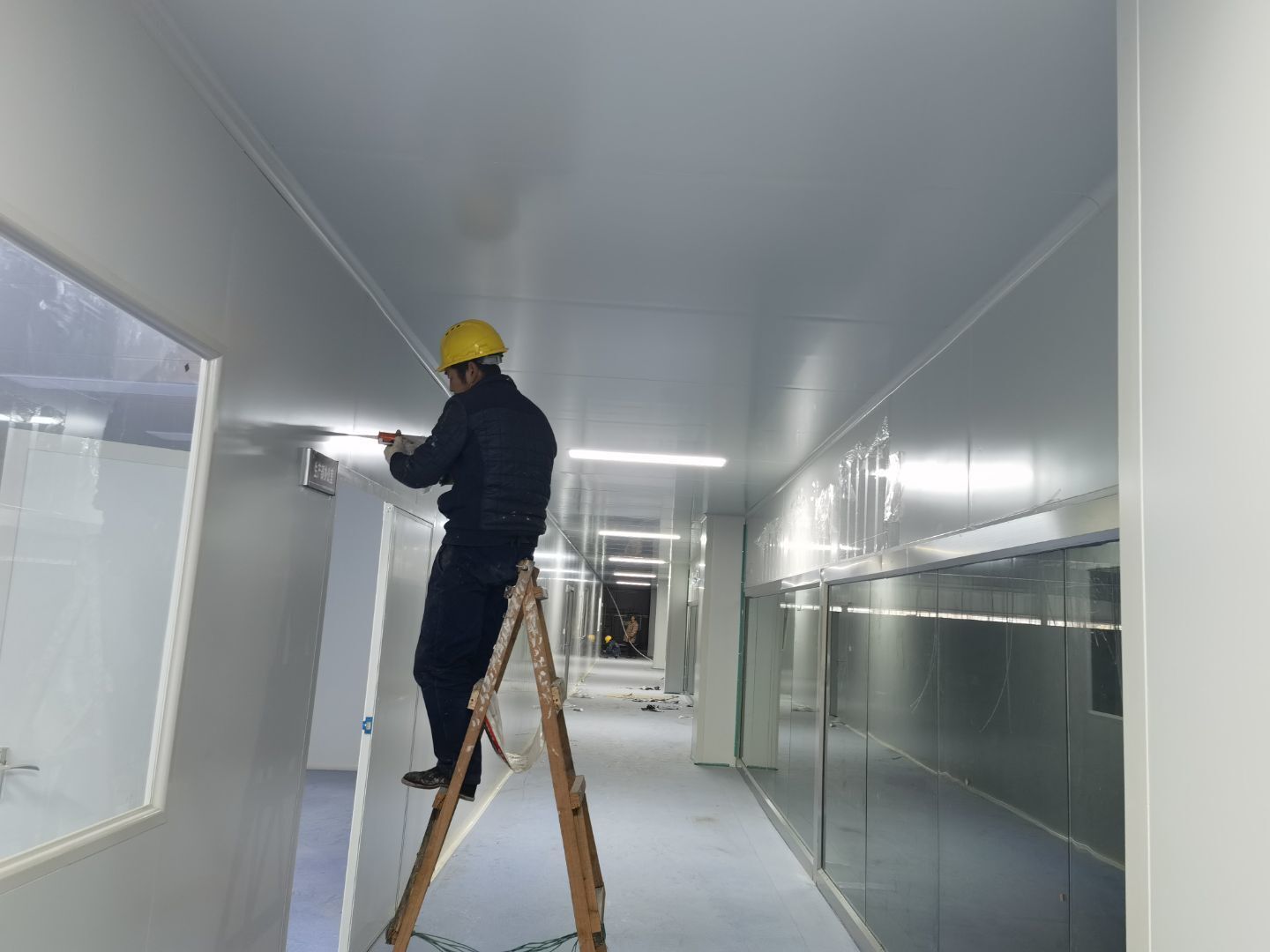

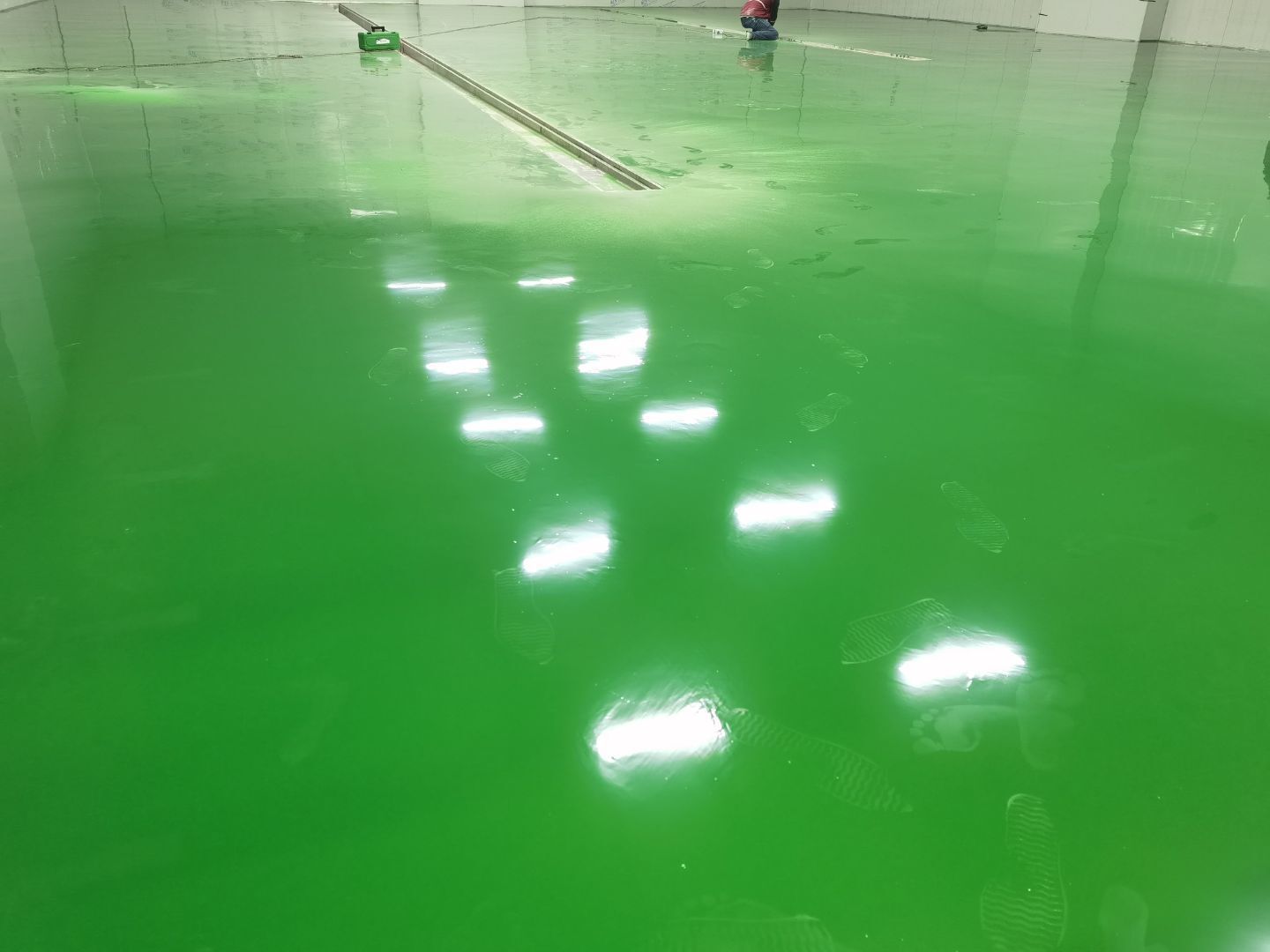

4號廠房聚氨酯地坪施工完成;燈具安裝

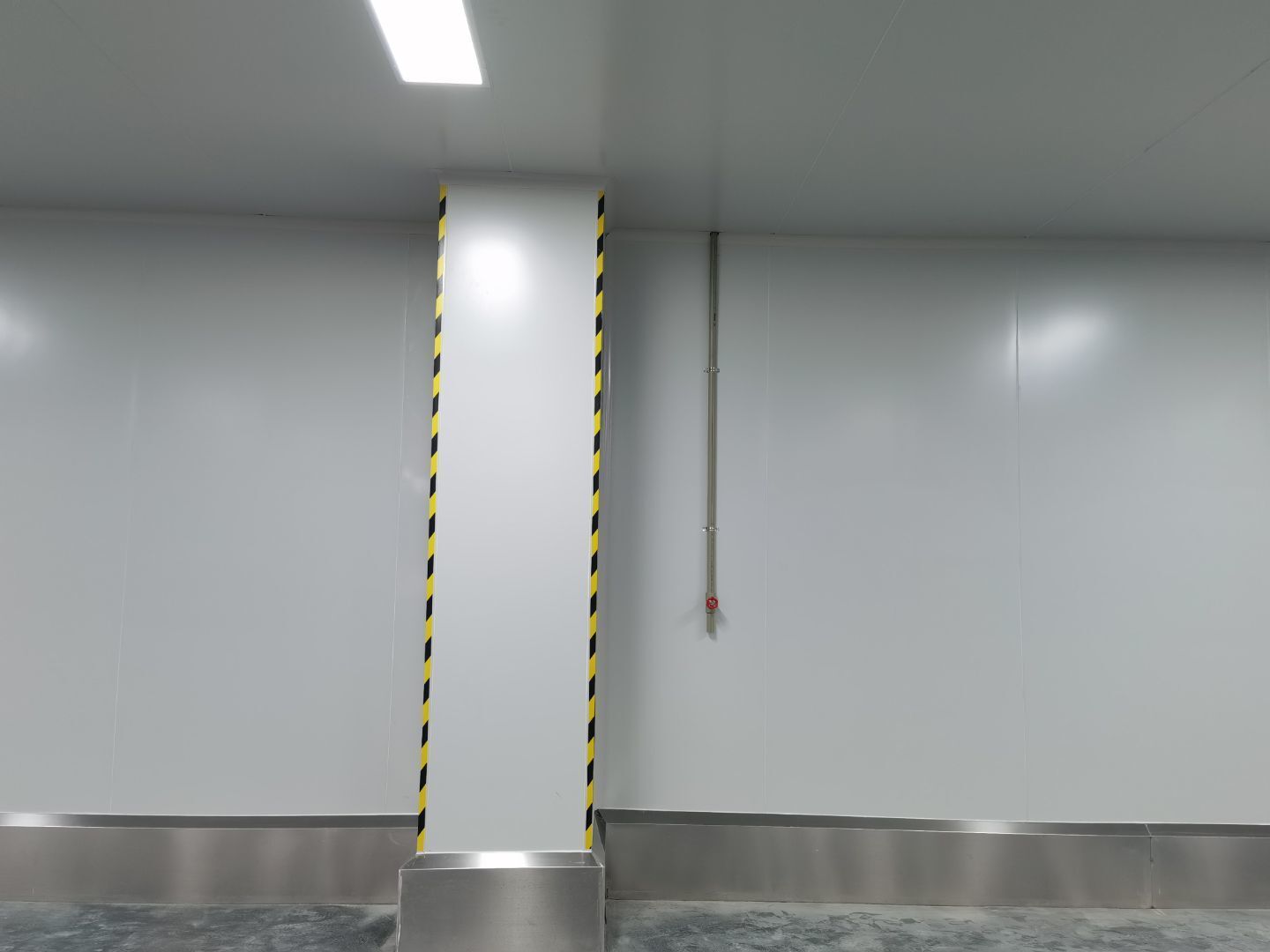

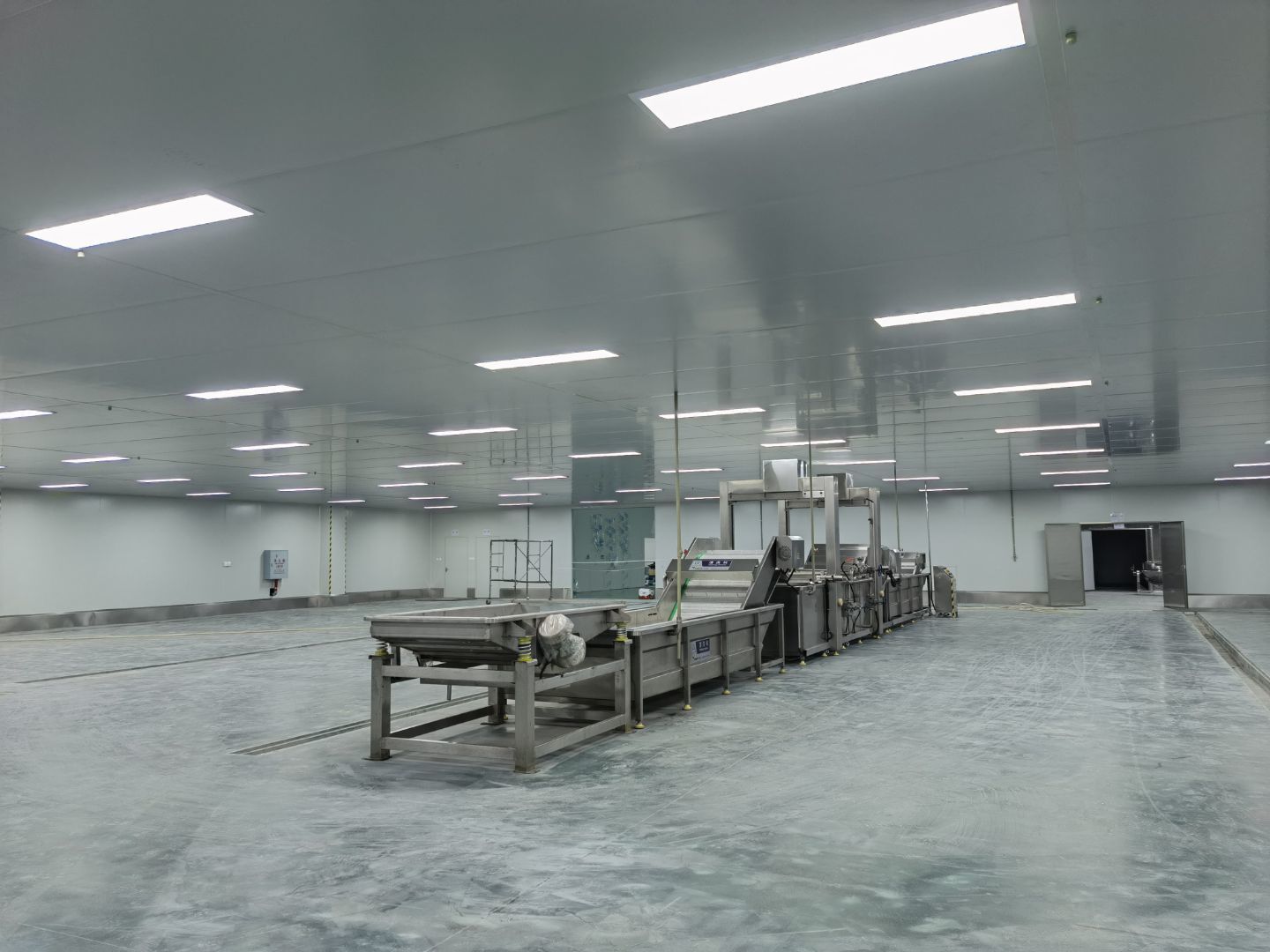

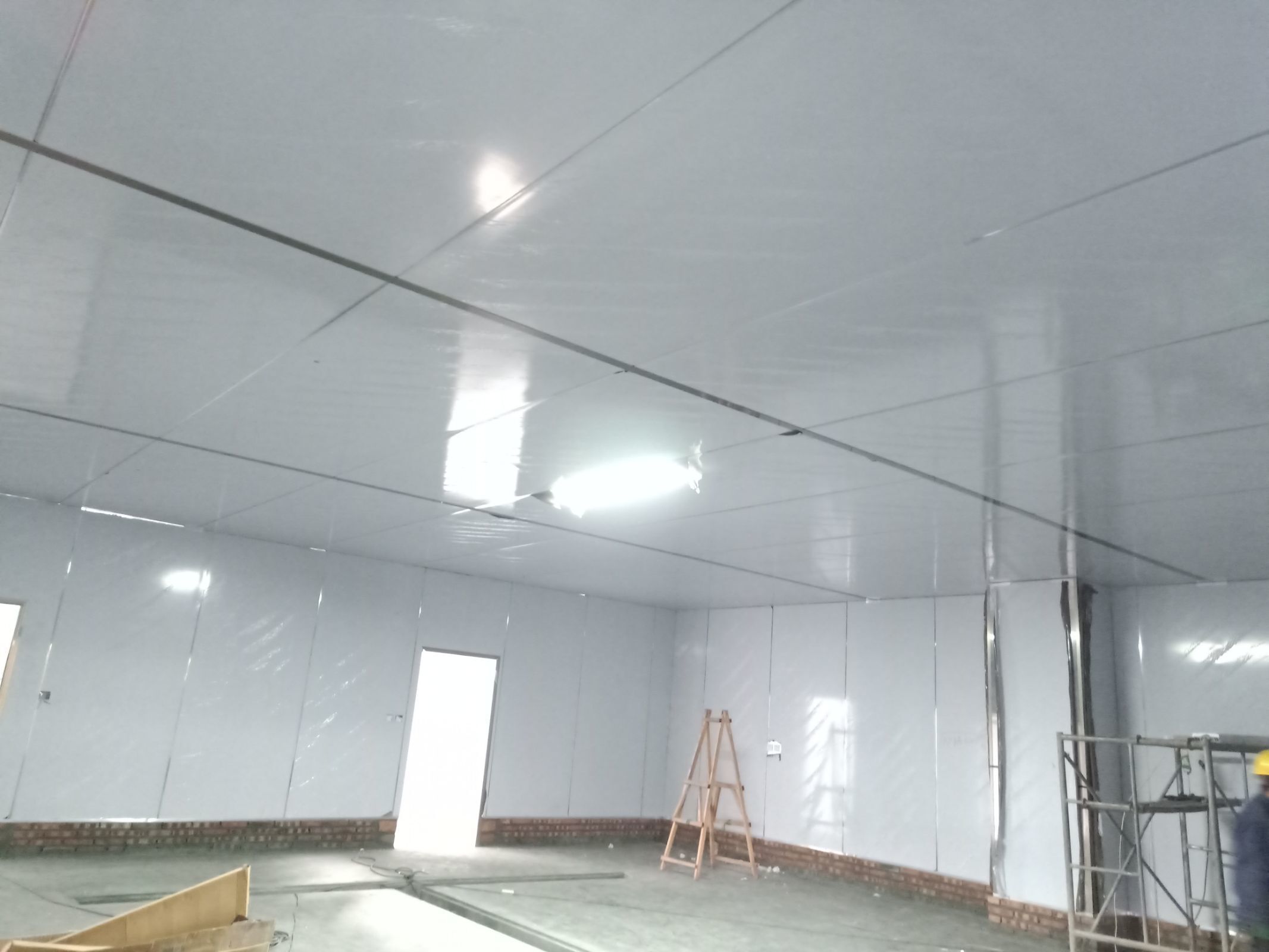

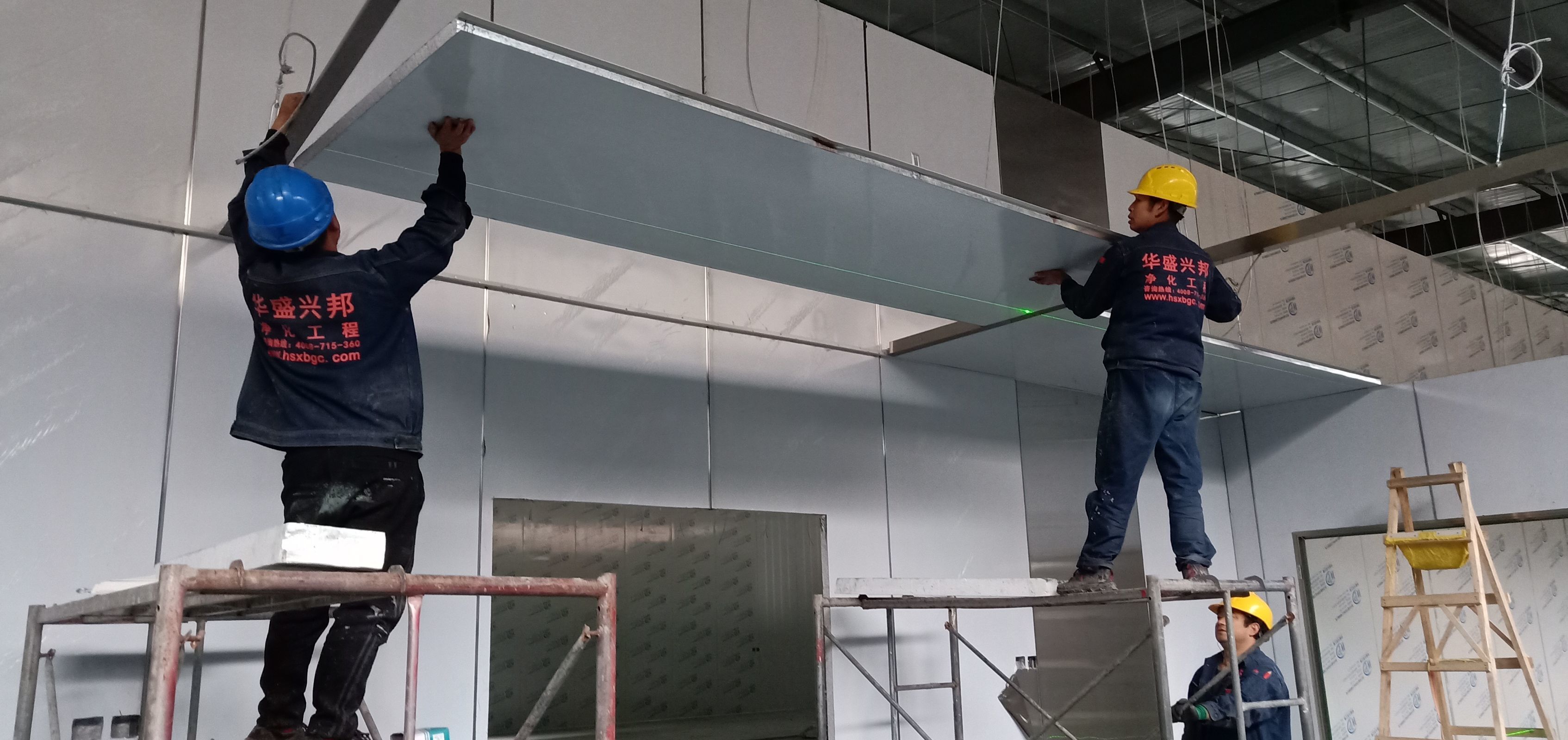

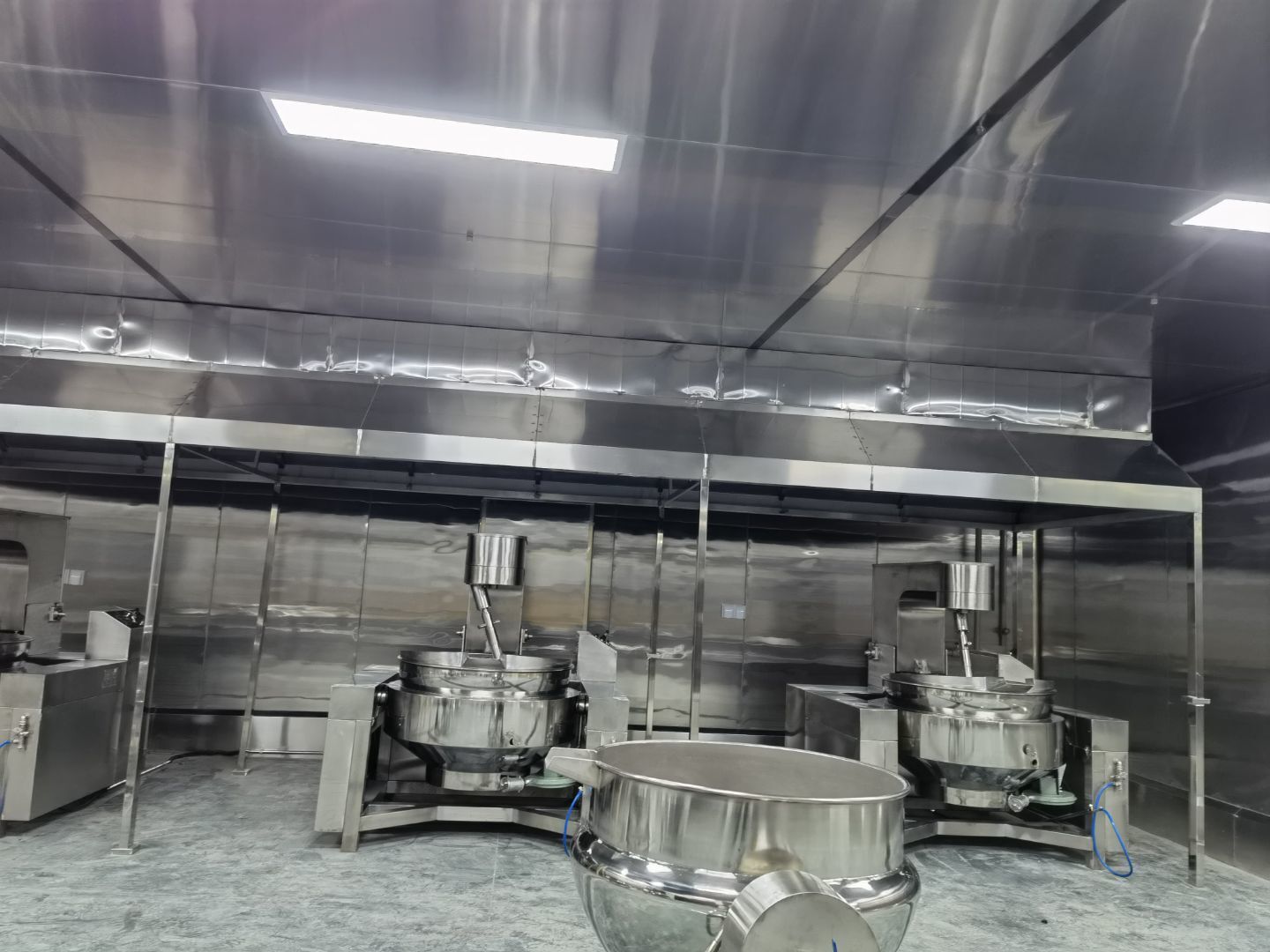

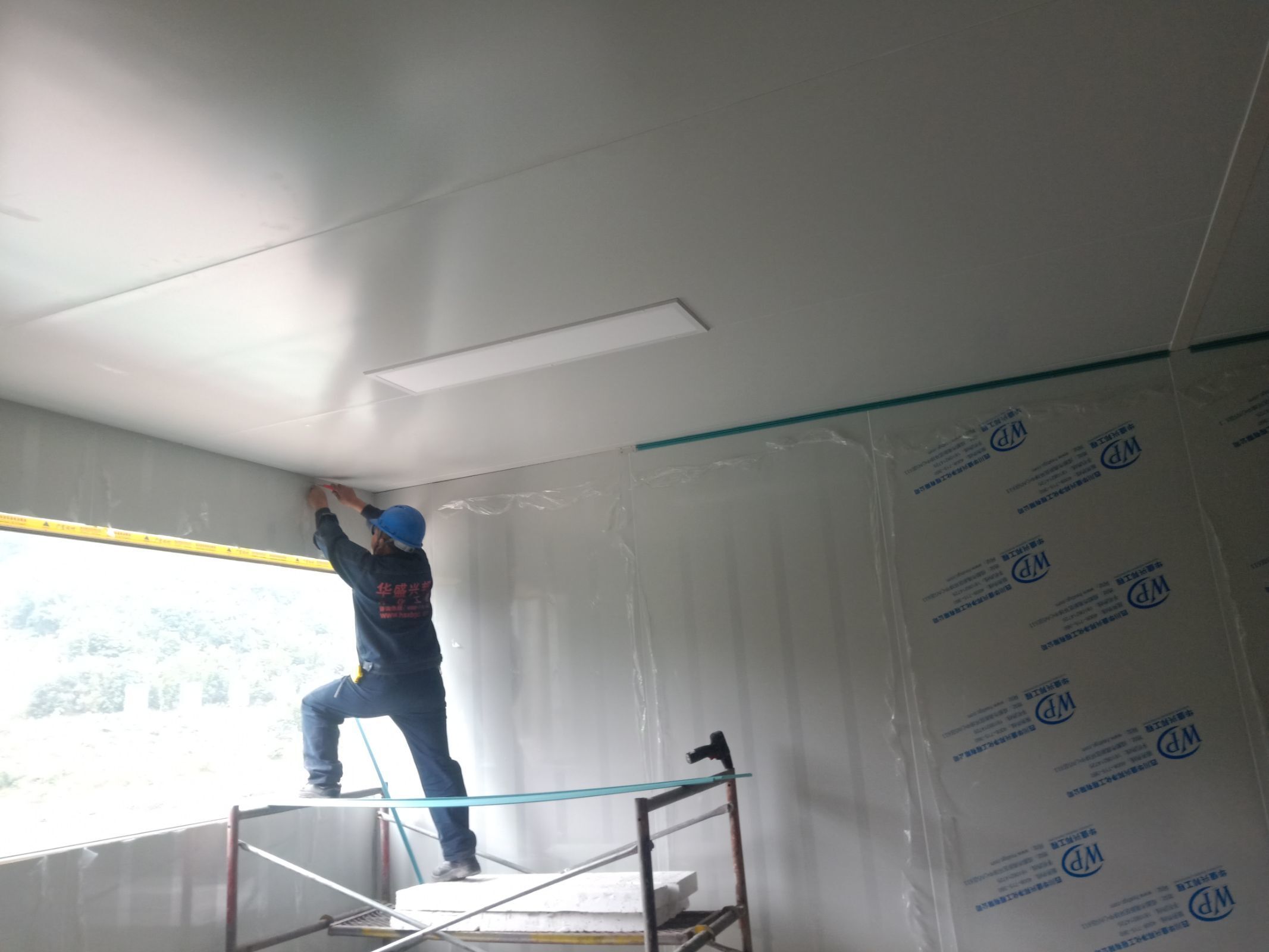

4 號廠房水電安裝完成;不銹鋼煙罩安裝完成

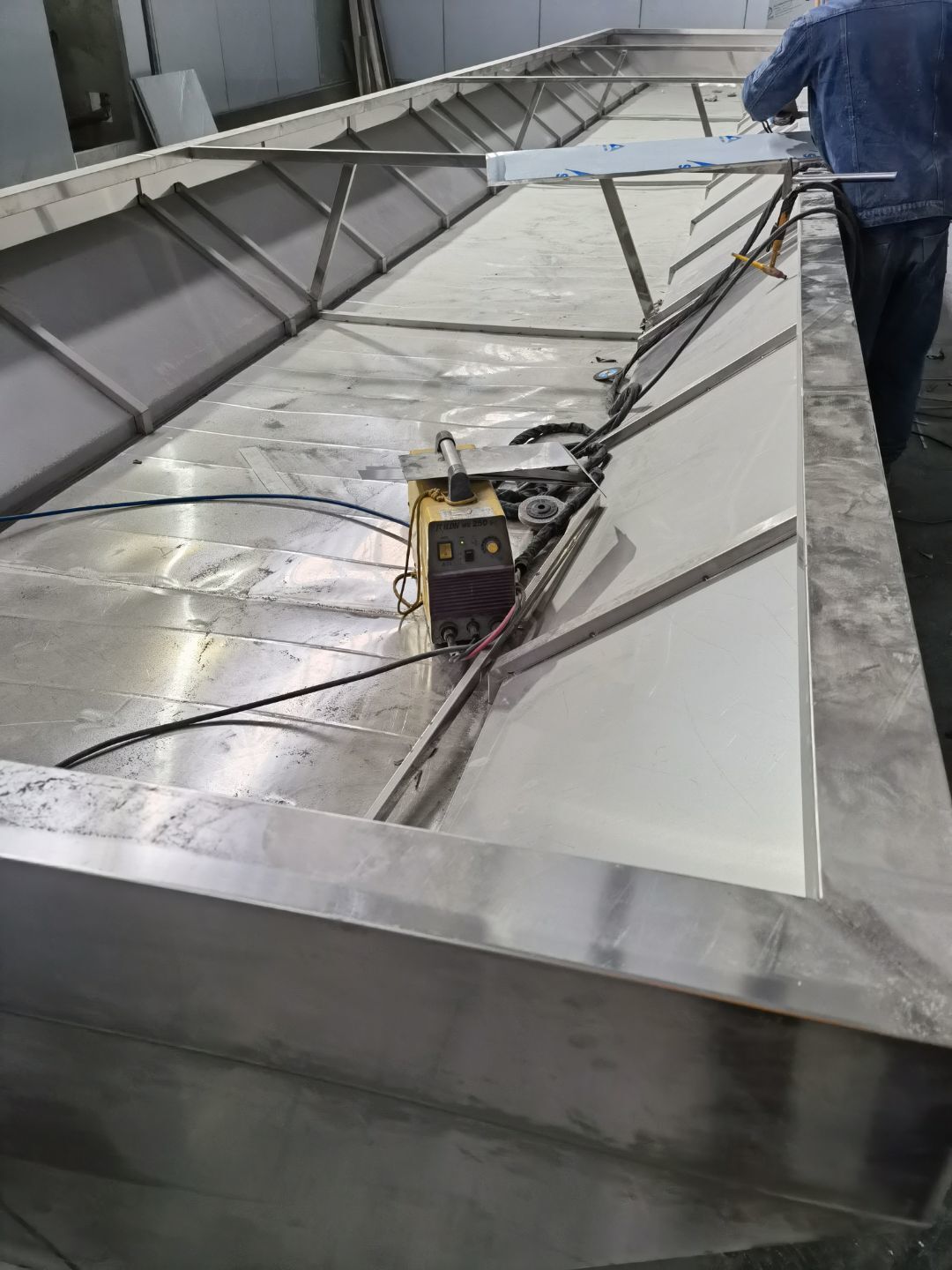

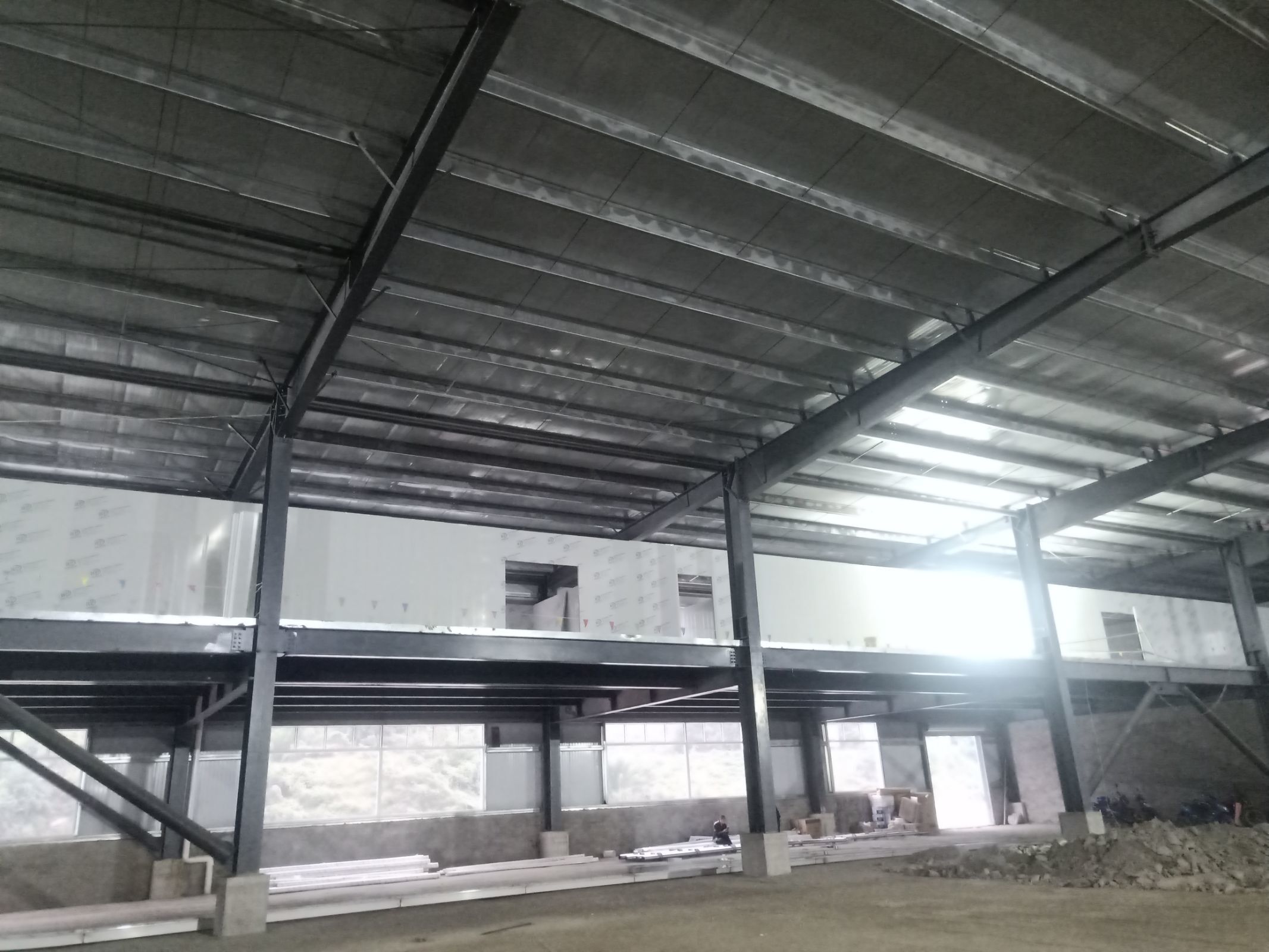

3號廠房不誘鋼包擋水墻完成百分之40
3號廠房不誘鋼包擋水墻完成百分之40

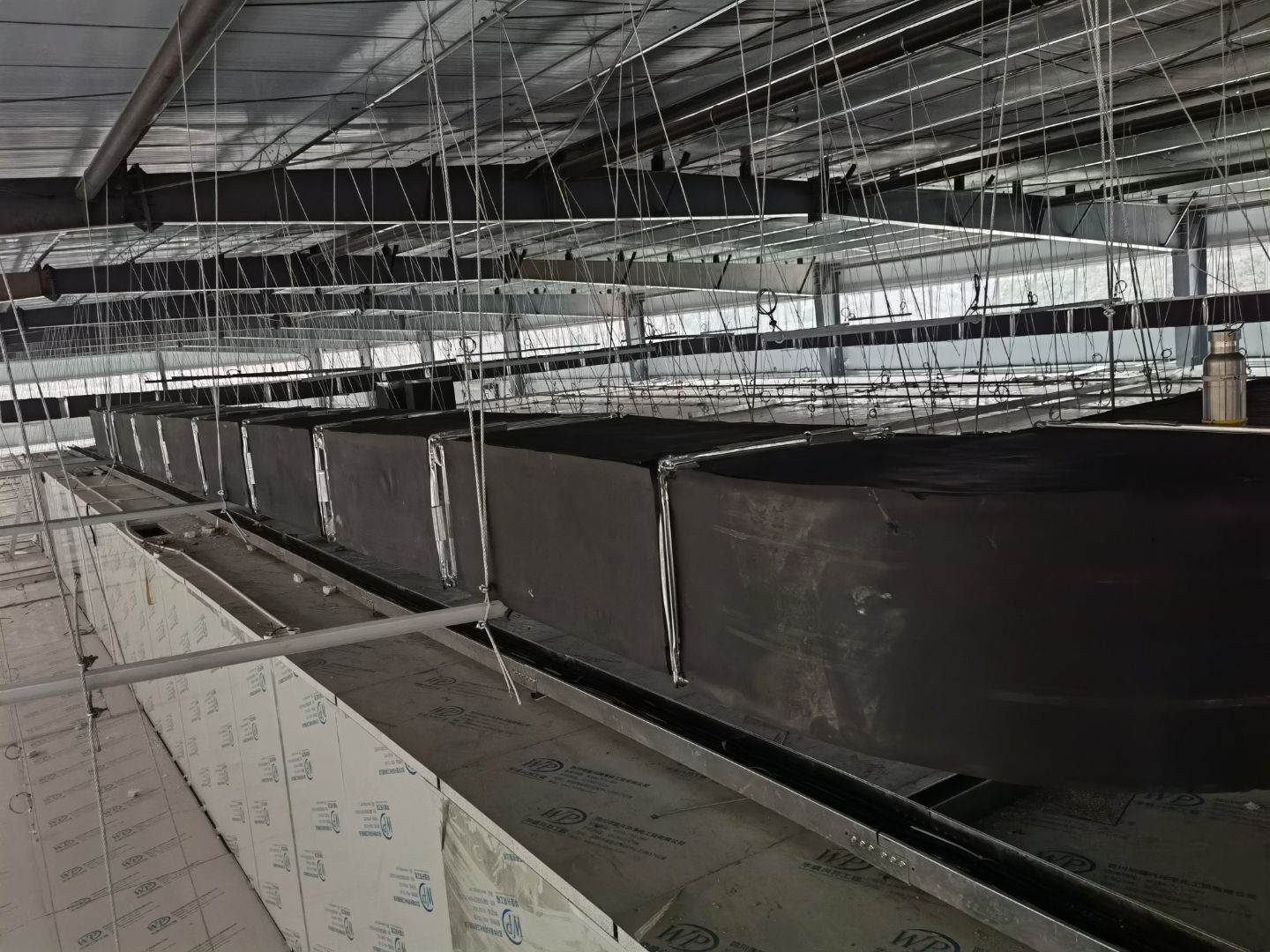

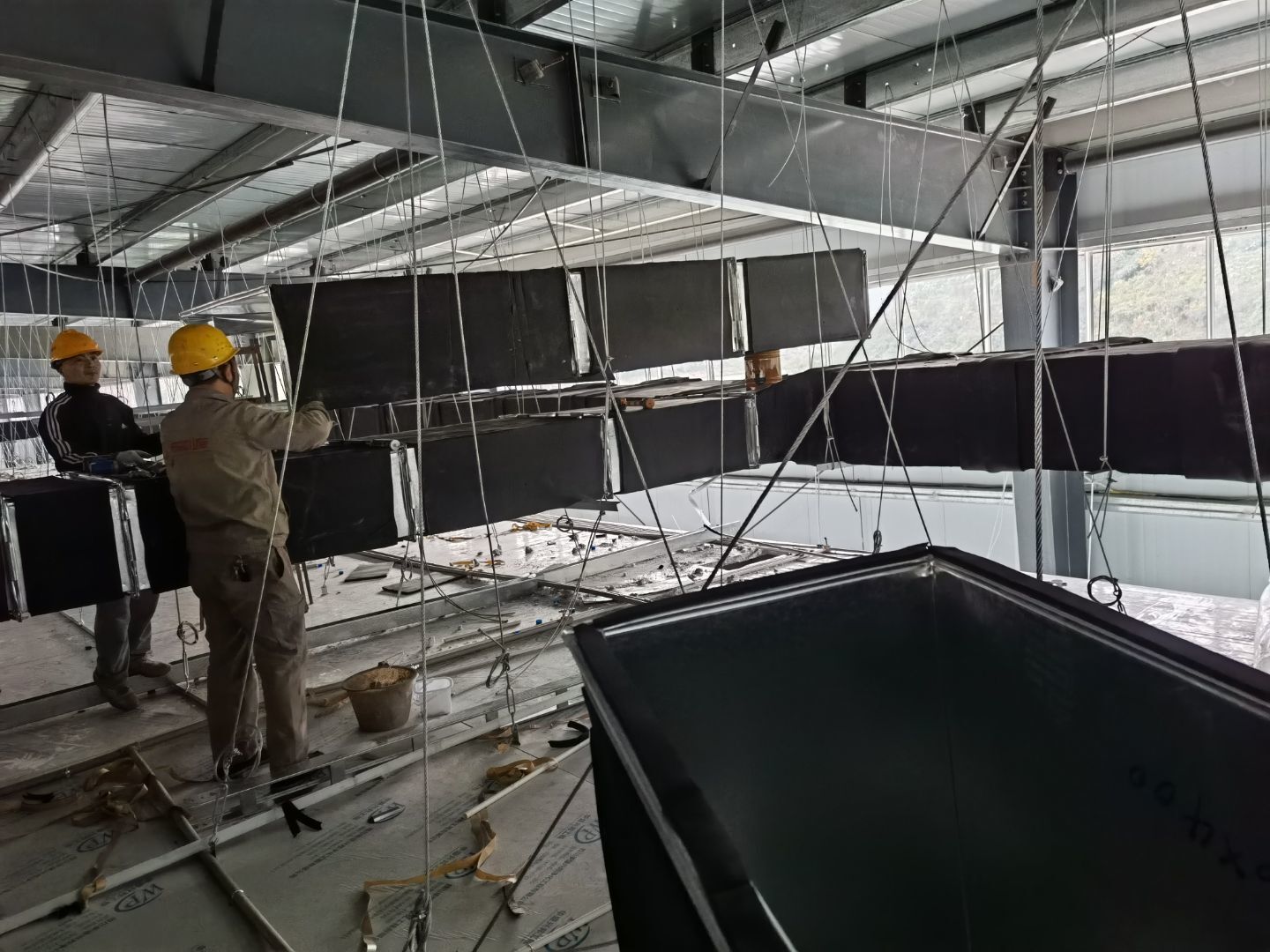

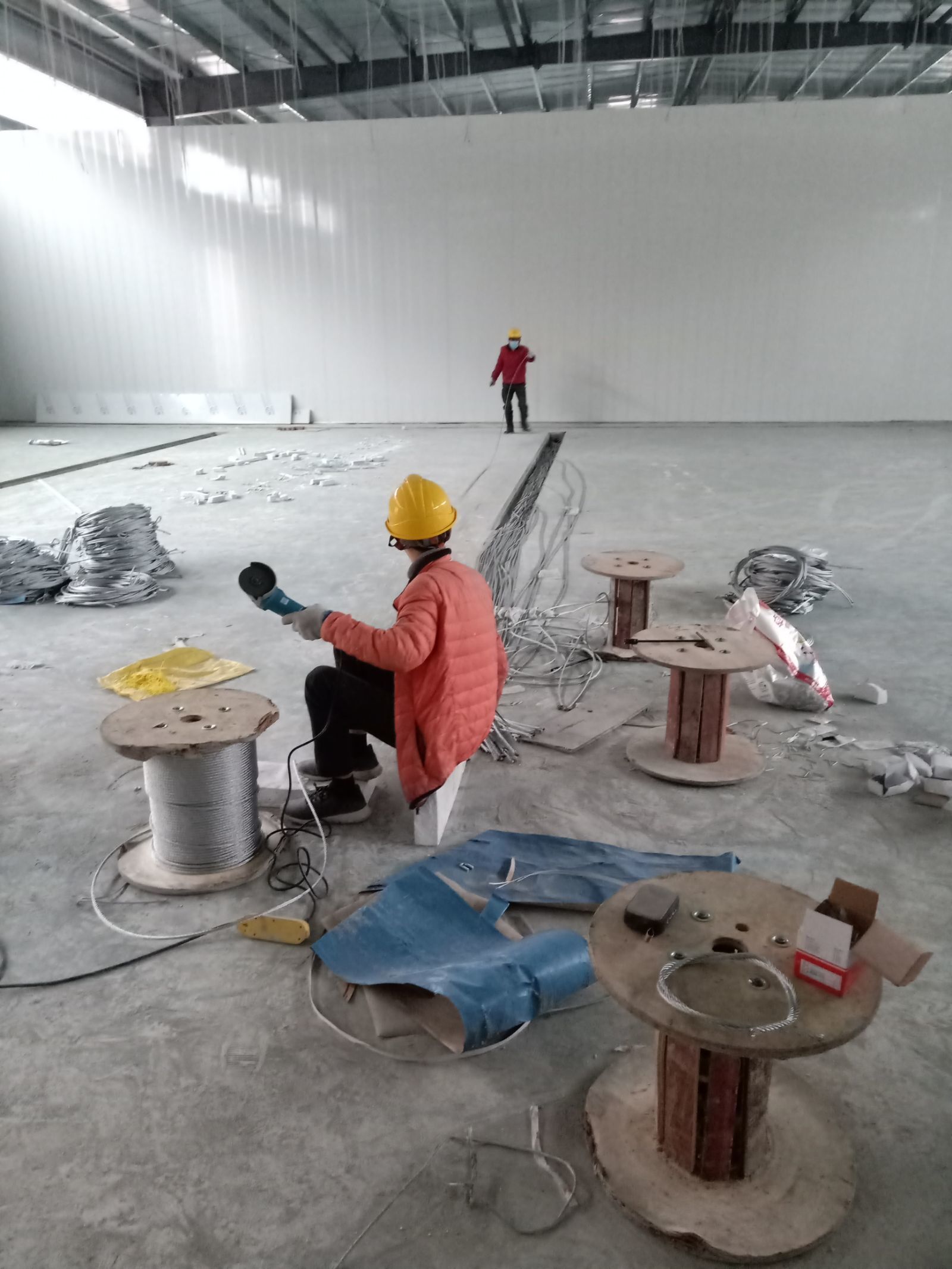

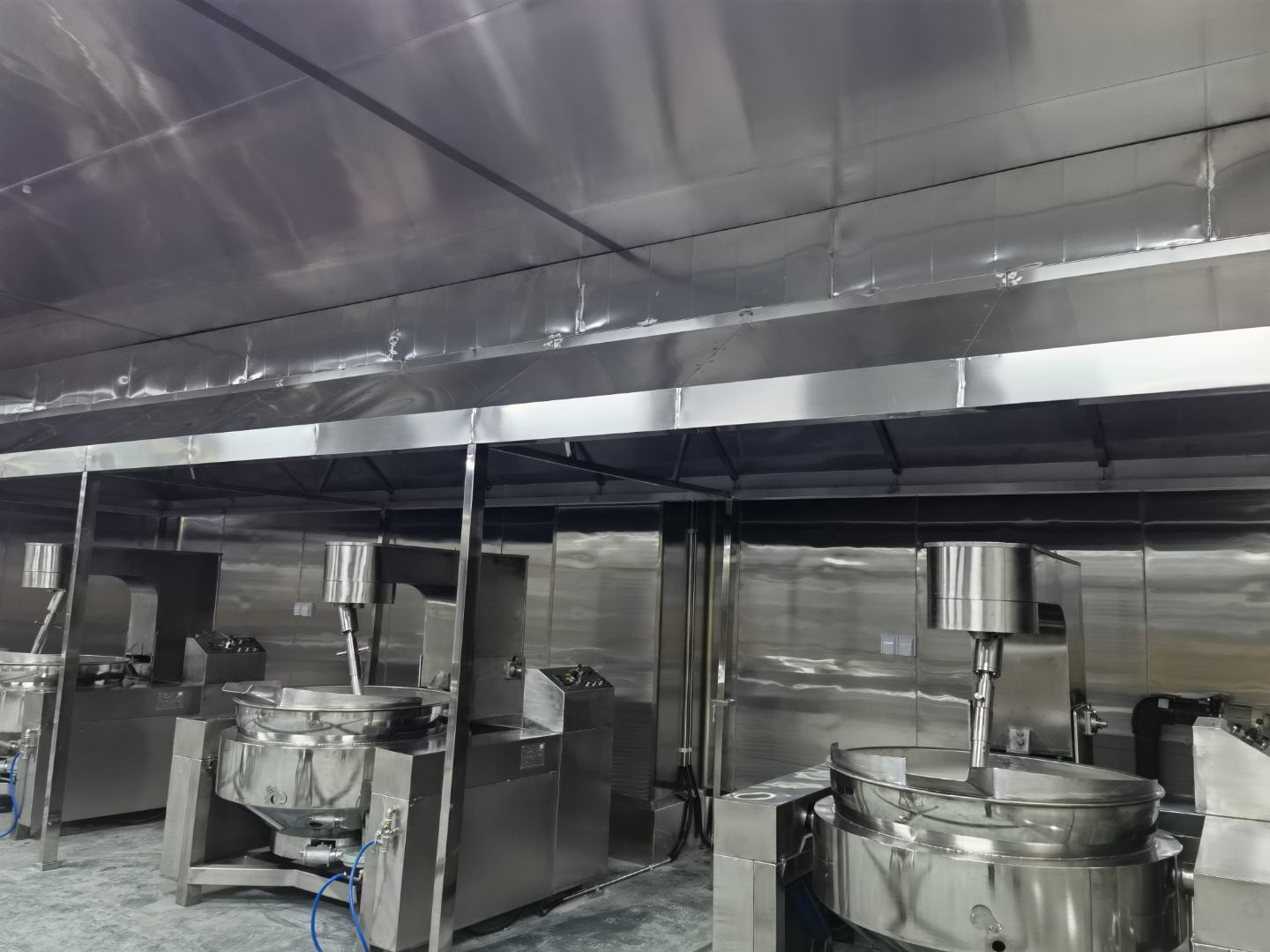

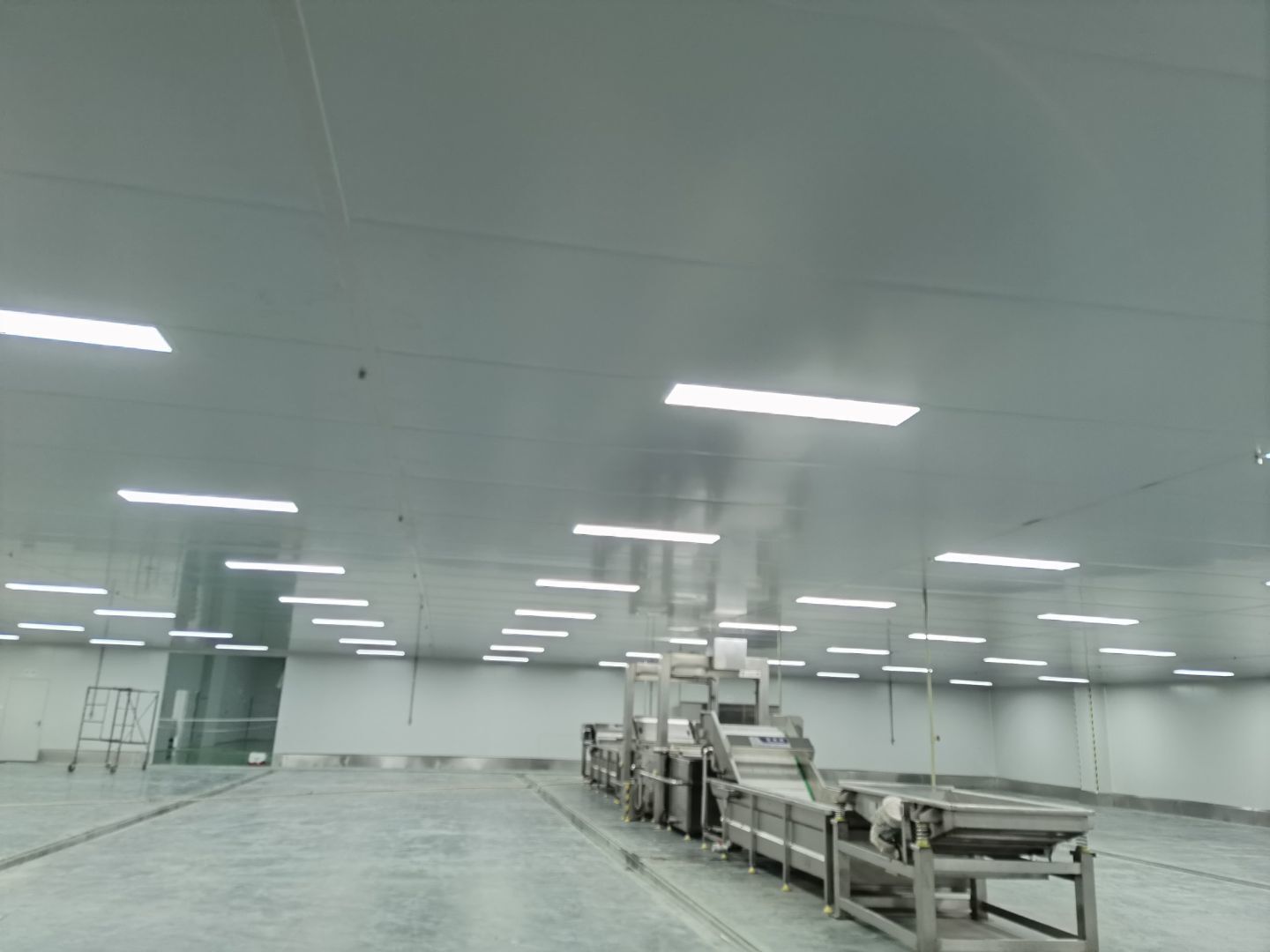

4號廠房通風管道安裝完成百分之50,4號廠房臭氧管道安裝完成百分之90

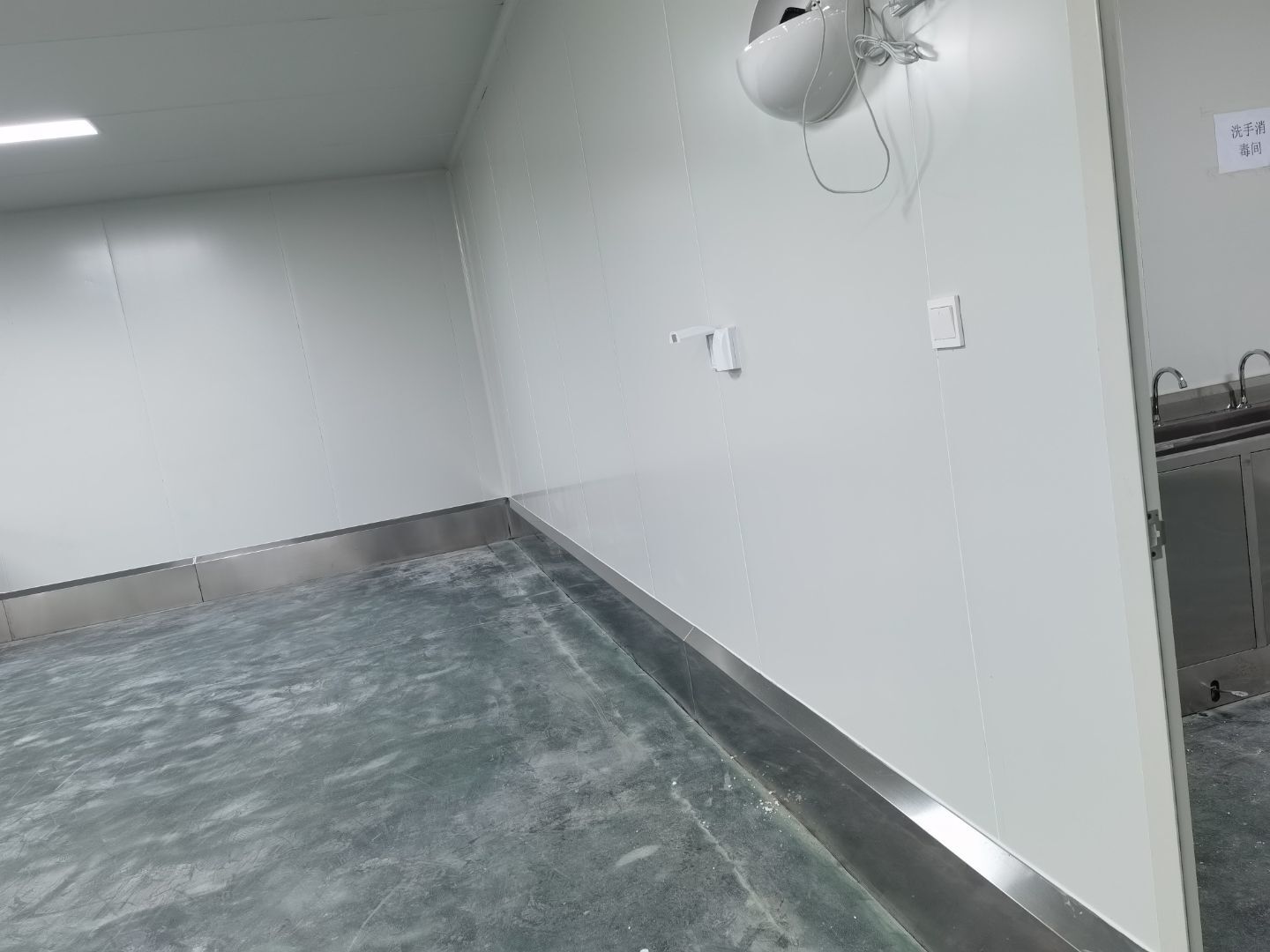

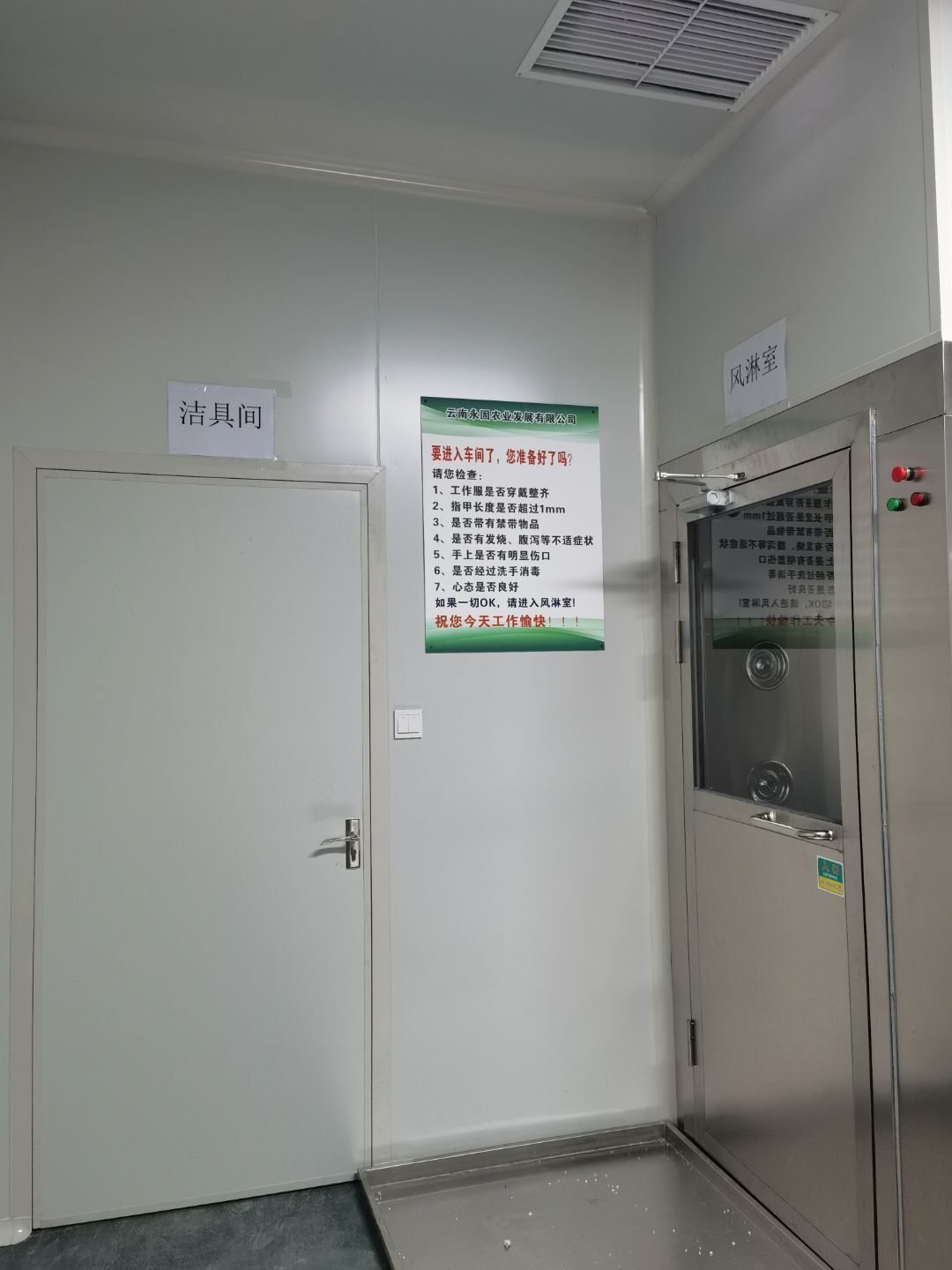

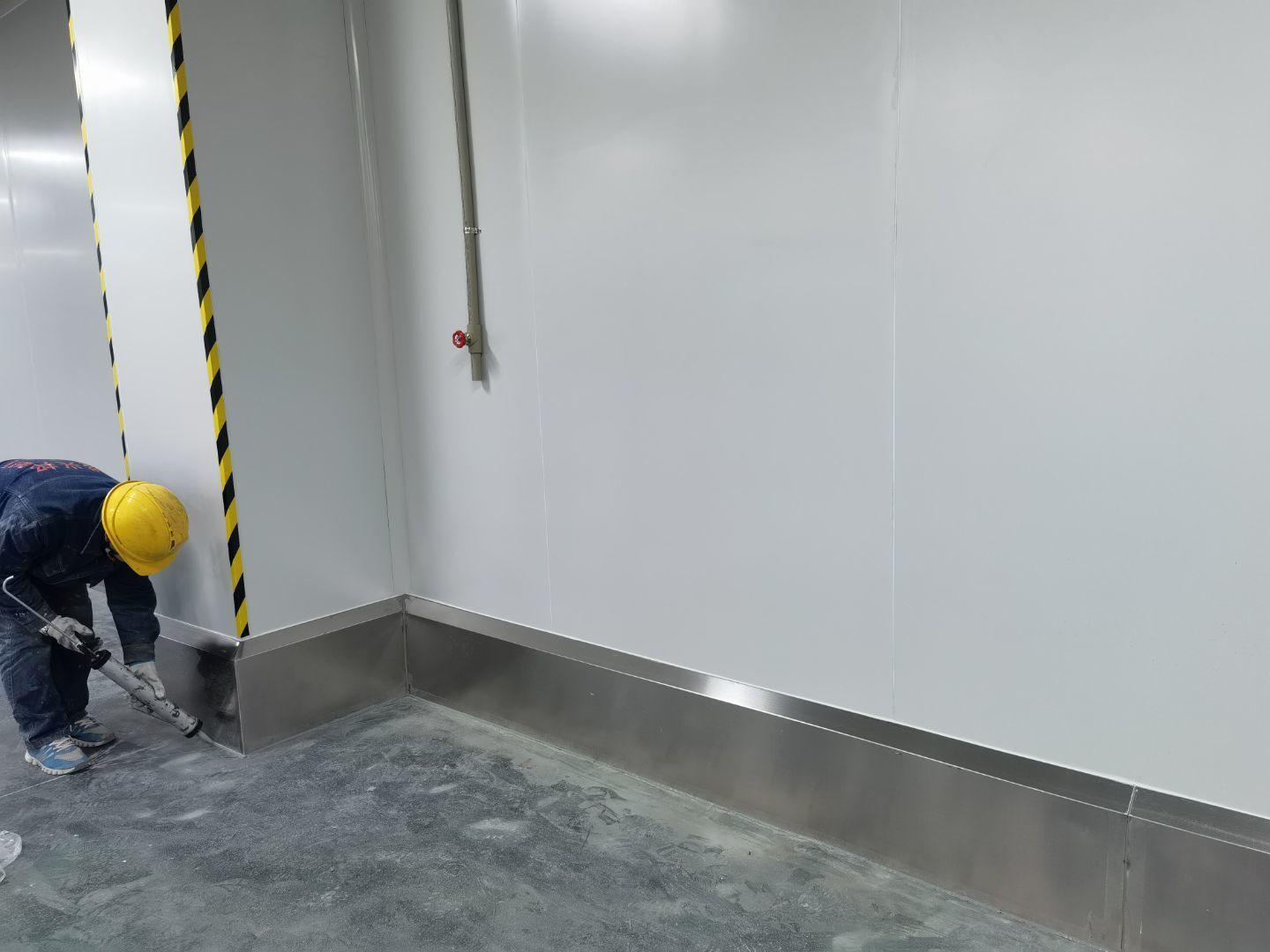

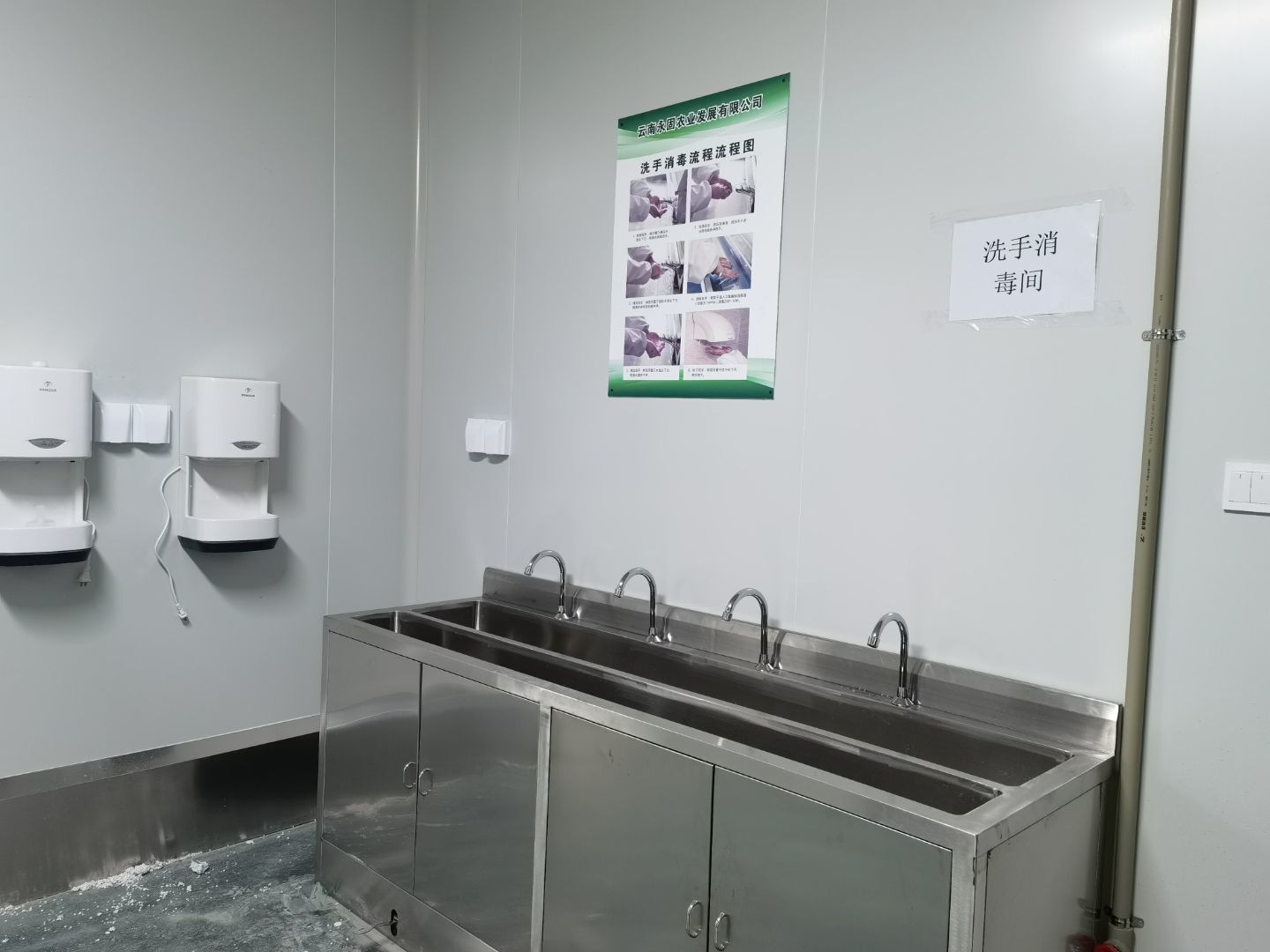

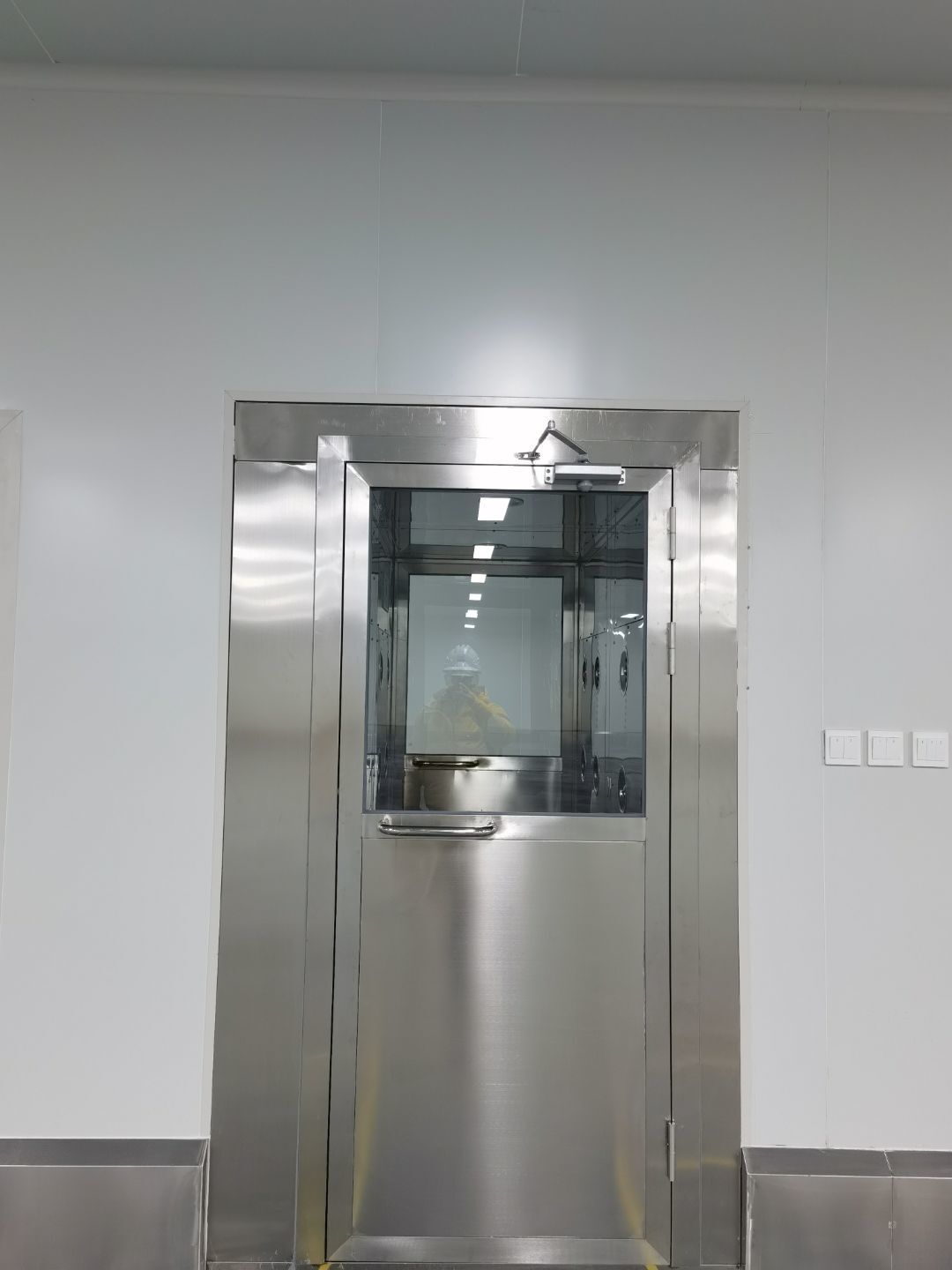

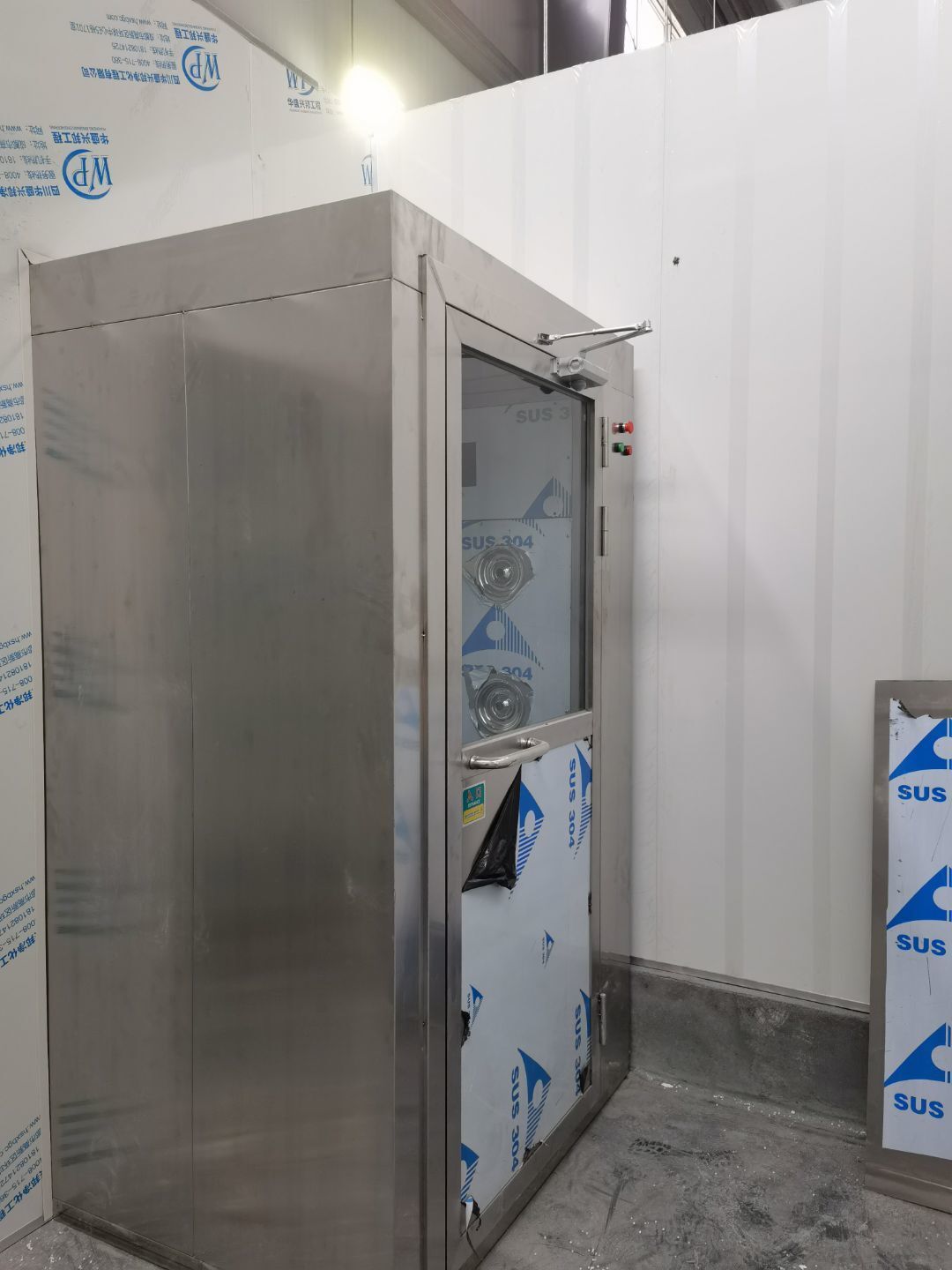

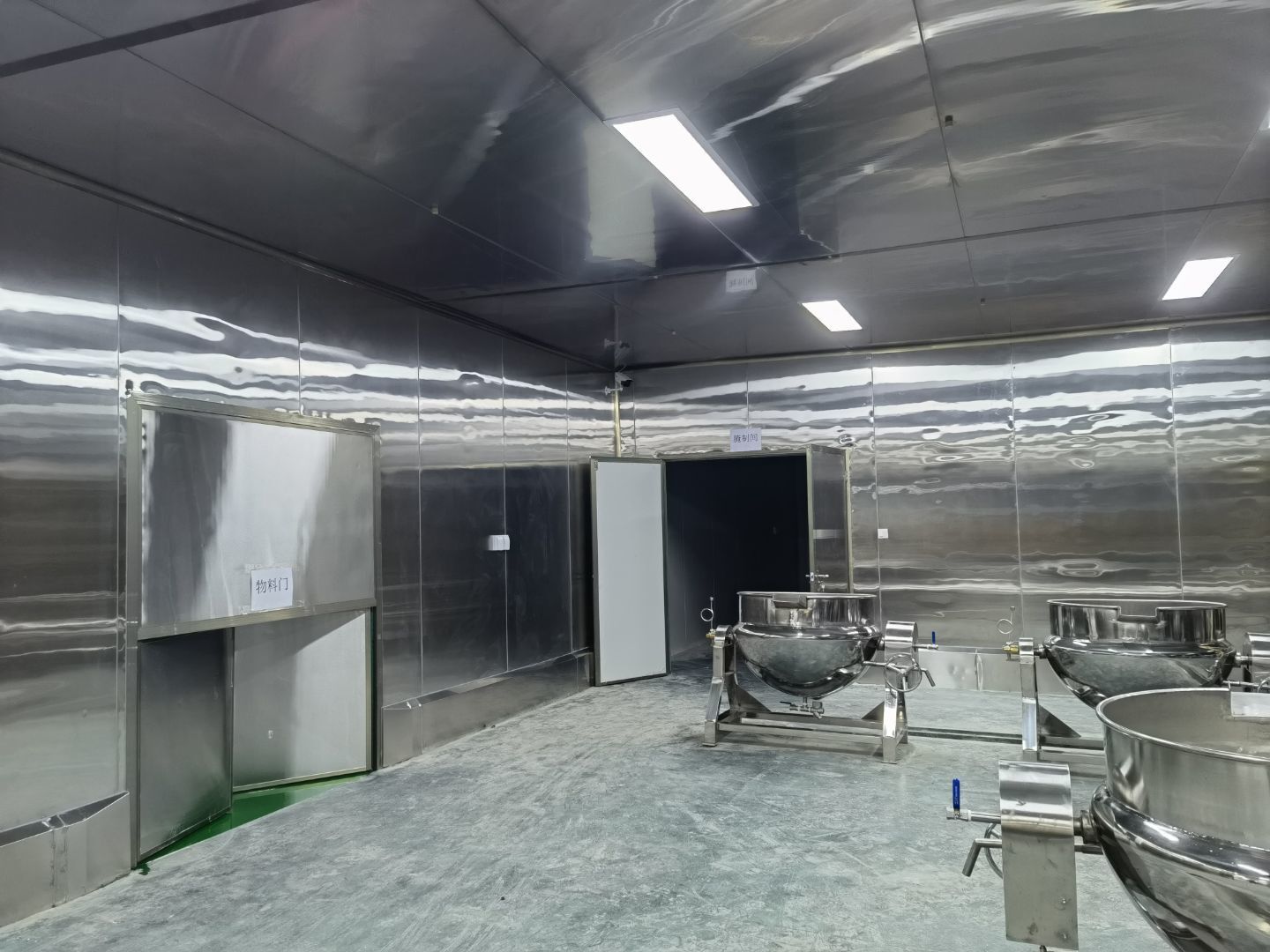

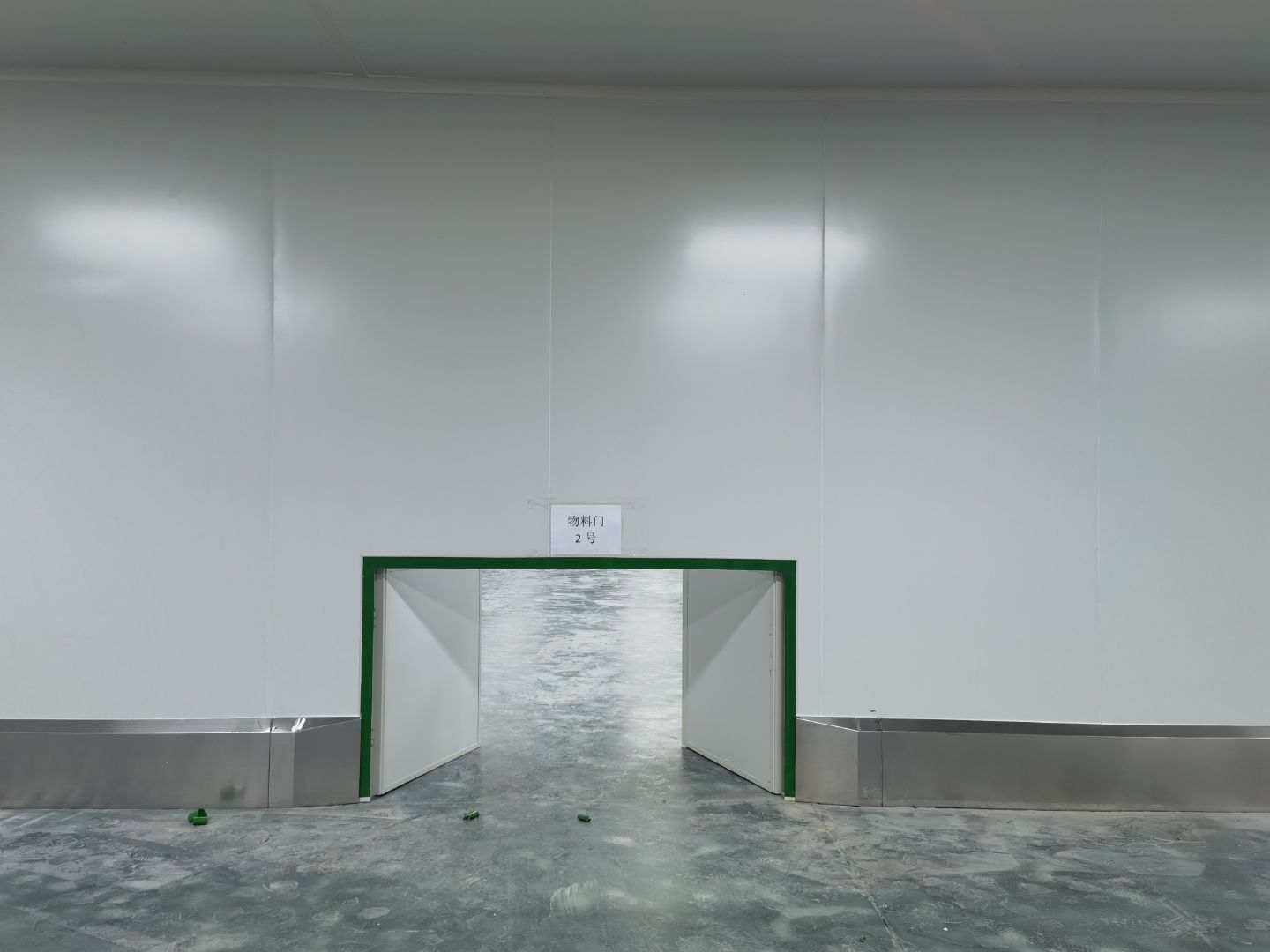

4號廠房不銹鋼制品風淋室消毒洗手池等安裝完成,風淋室擺放完成

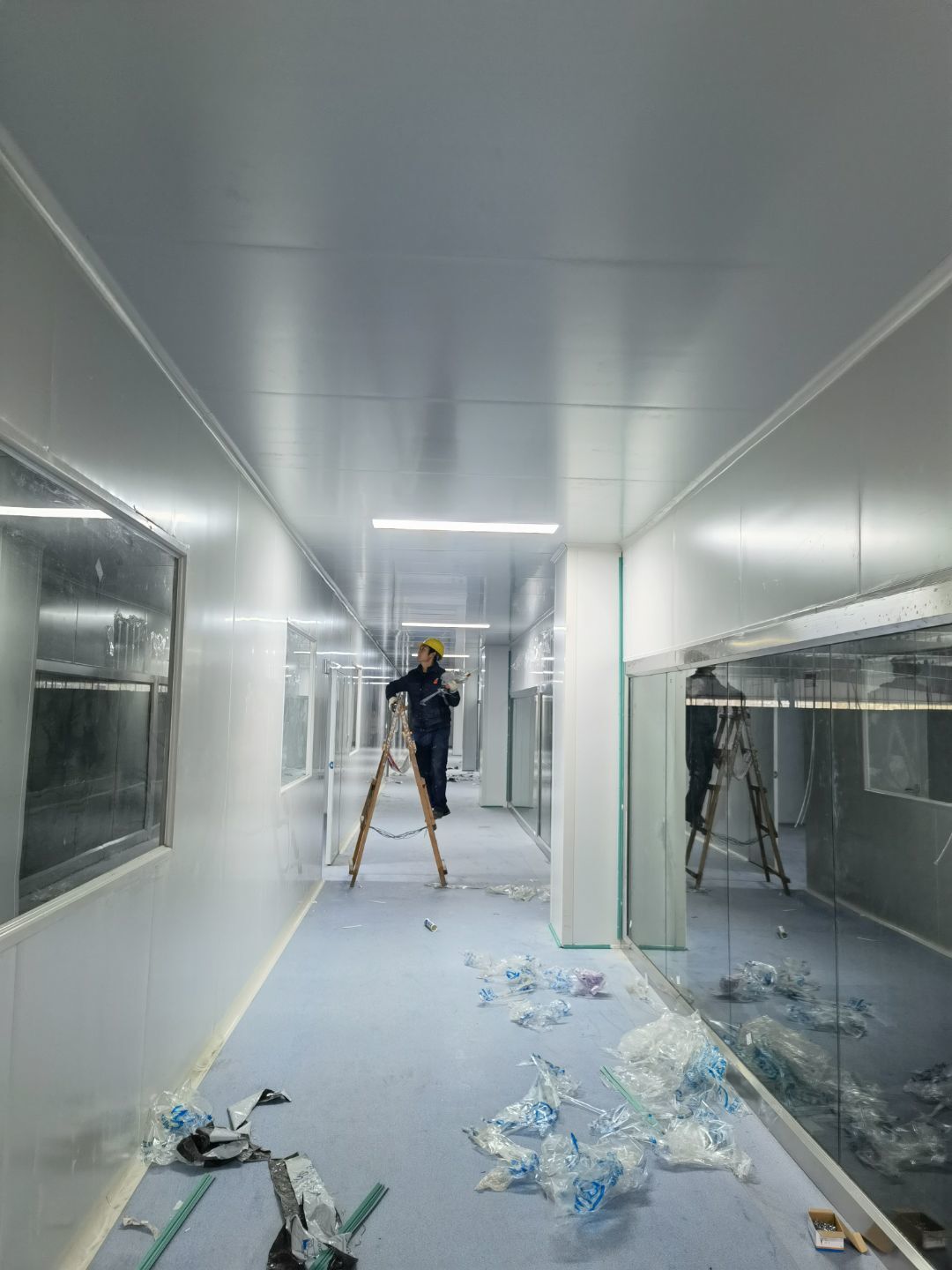

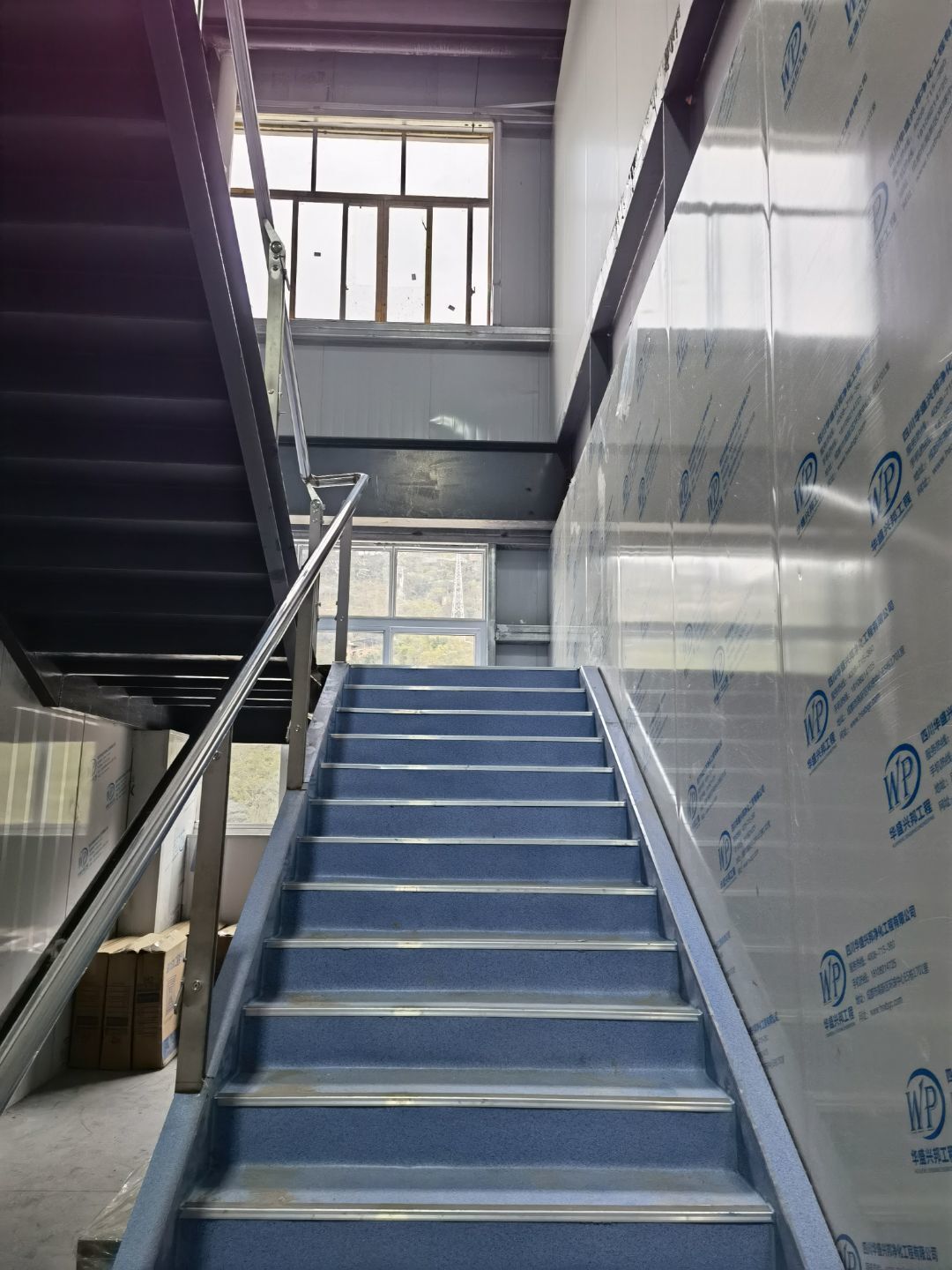

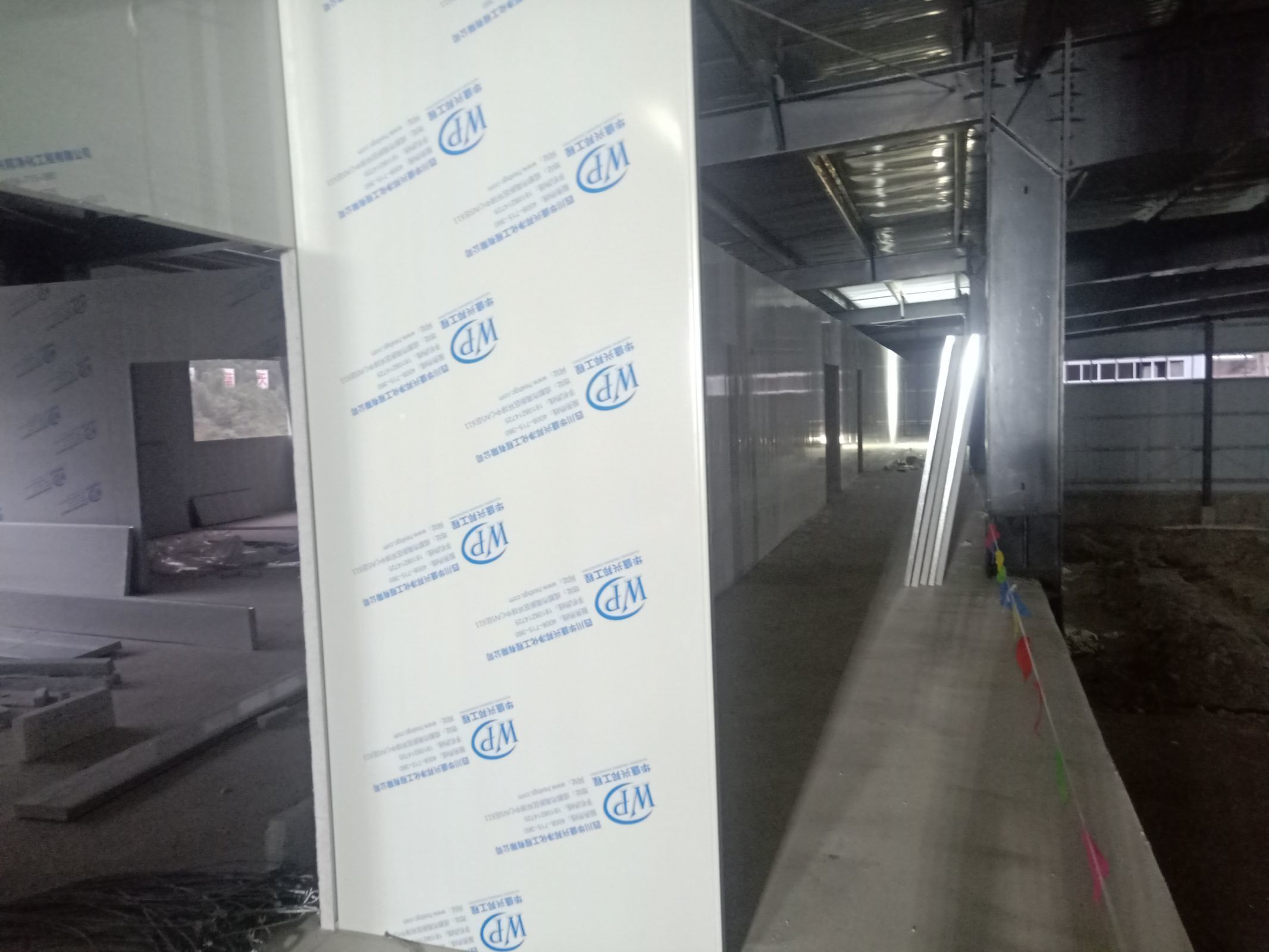

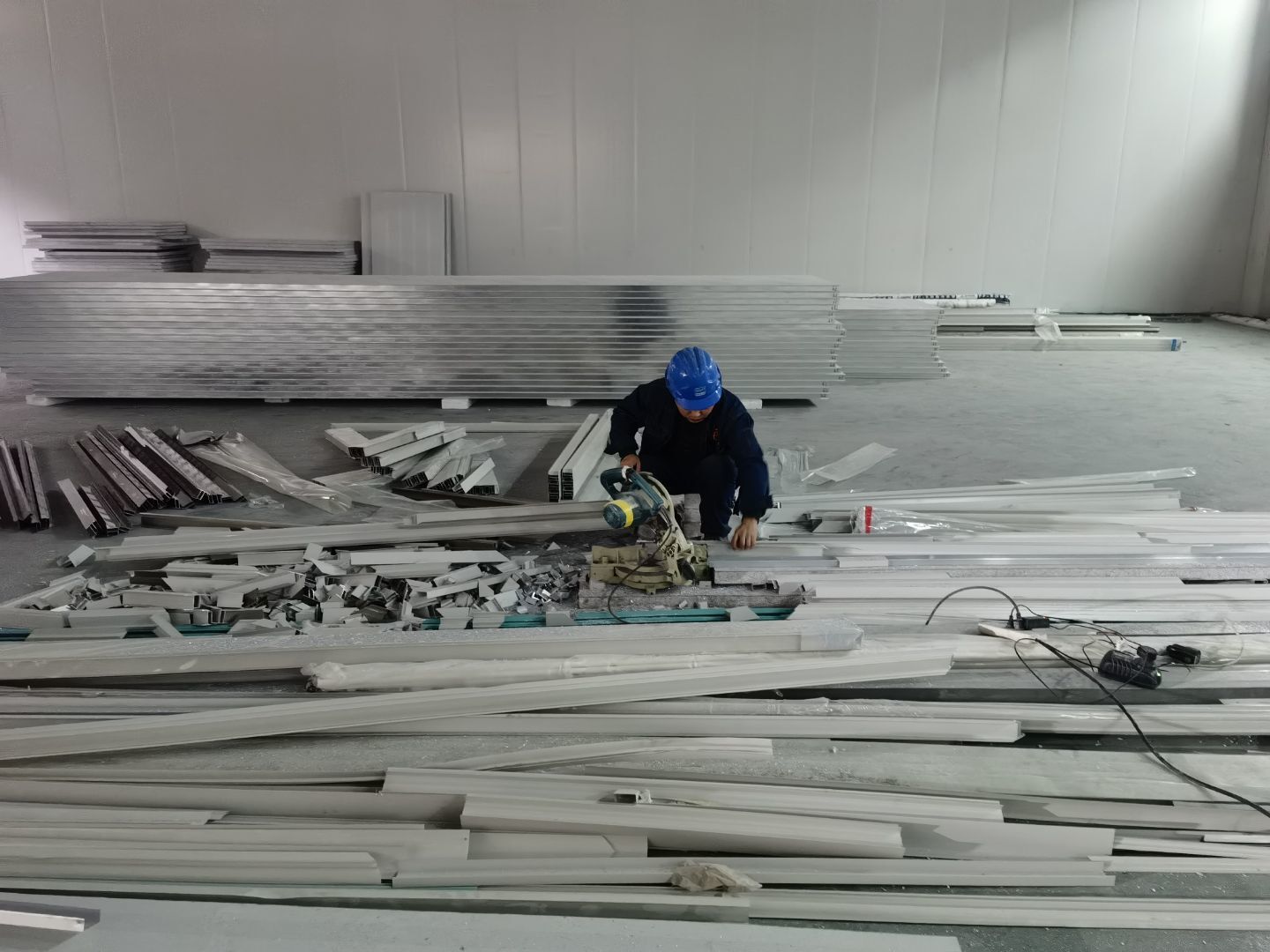

4號廠房打膠完成百分之80,參觀通道撕膜,樓梯施工

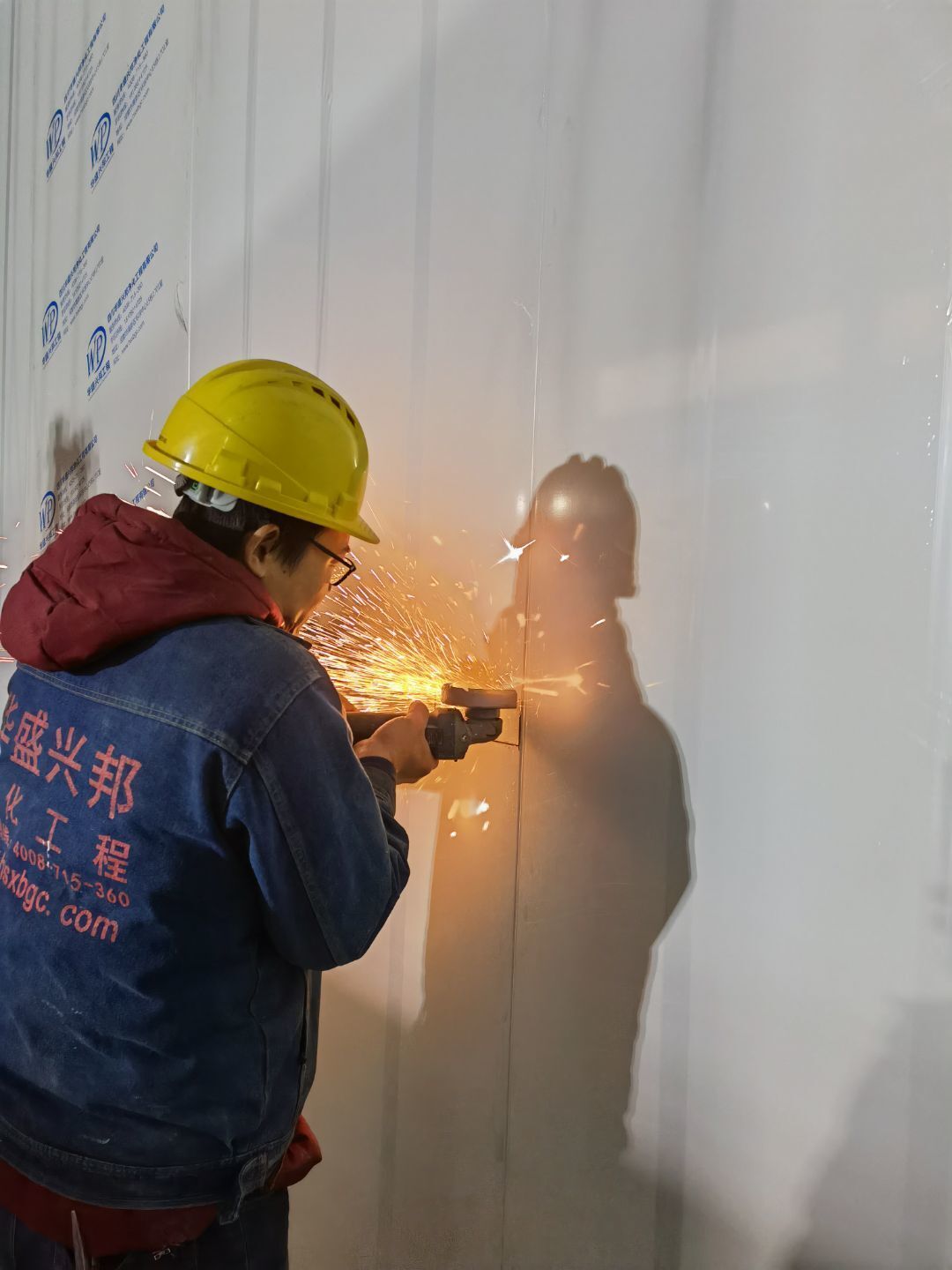

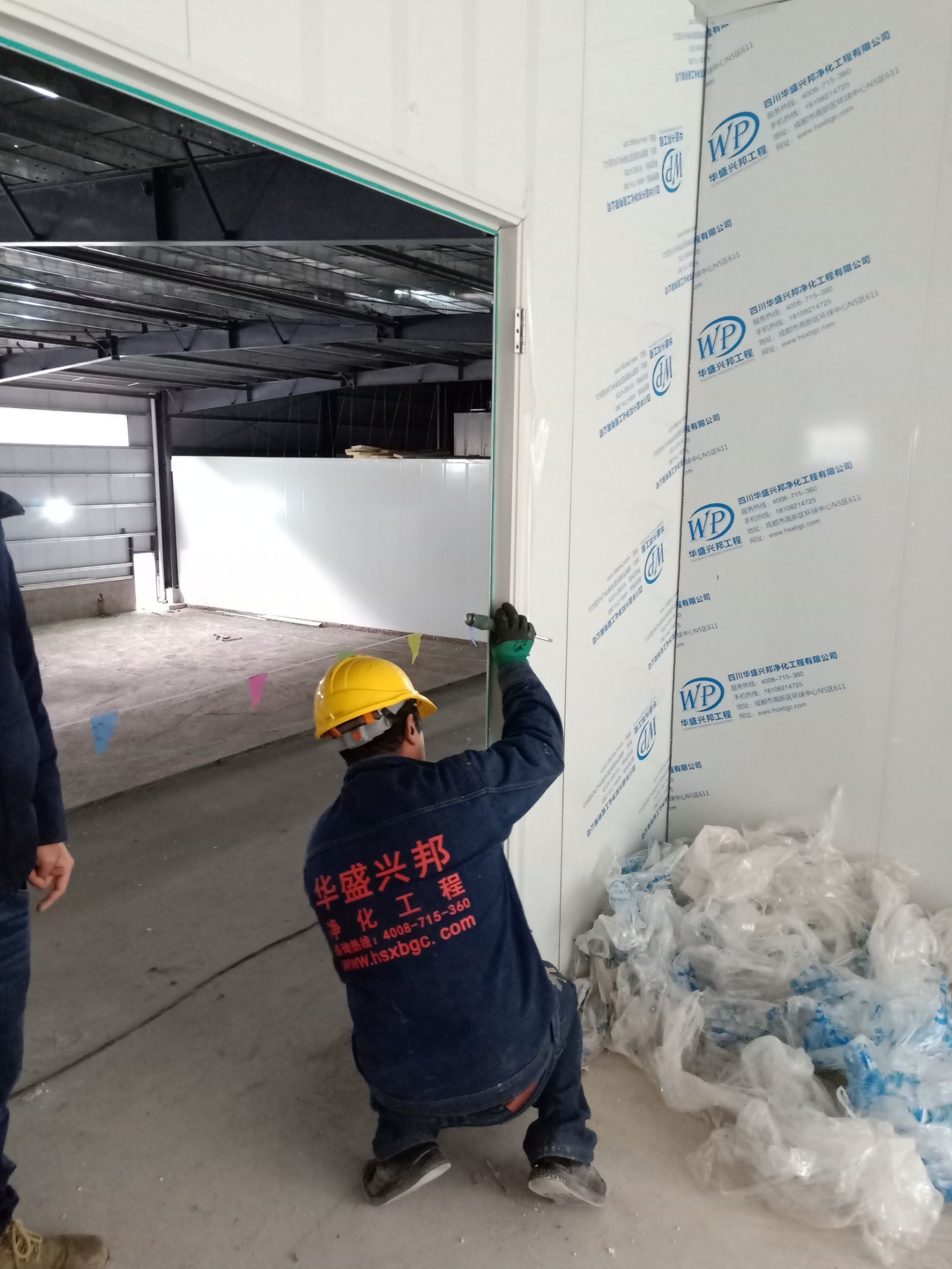

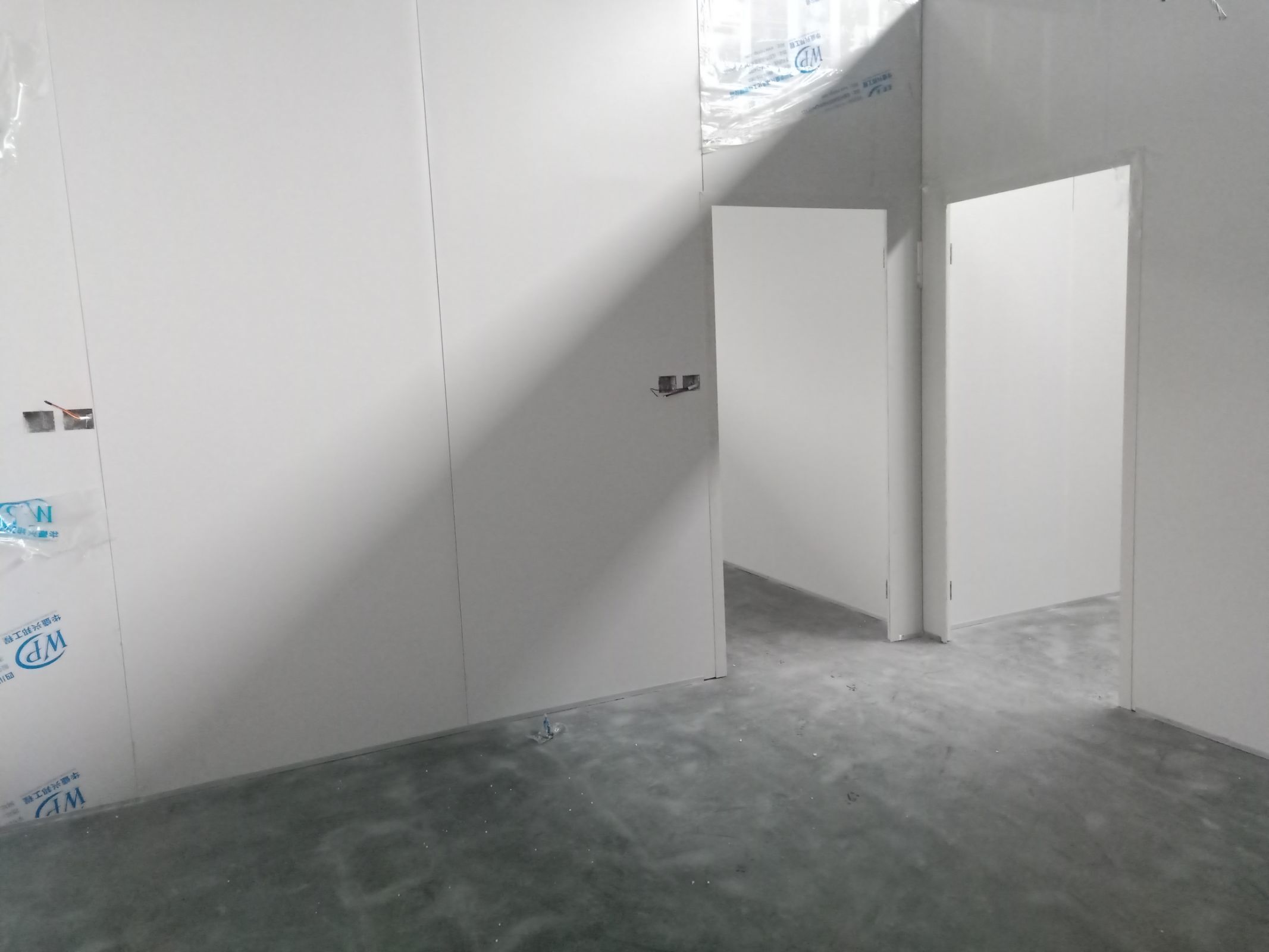

隔斷施工,門料施工

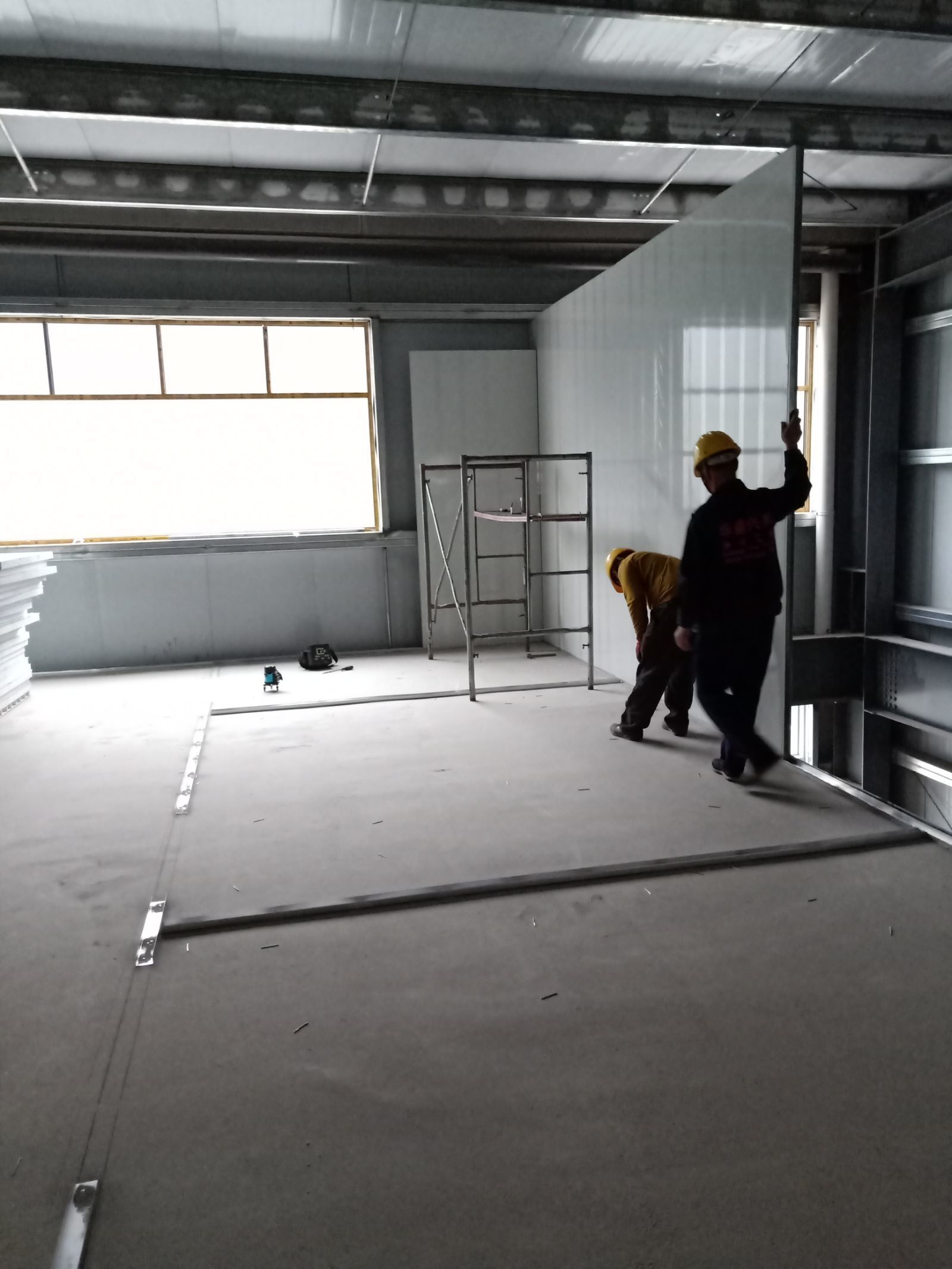

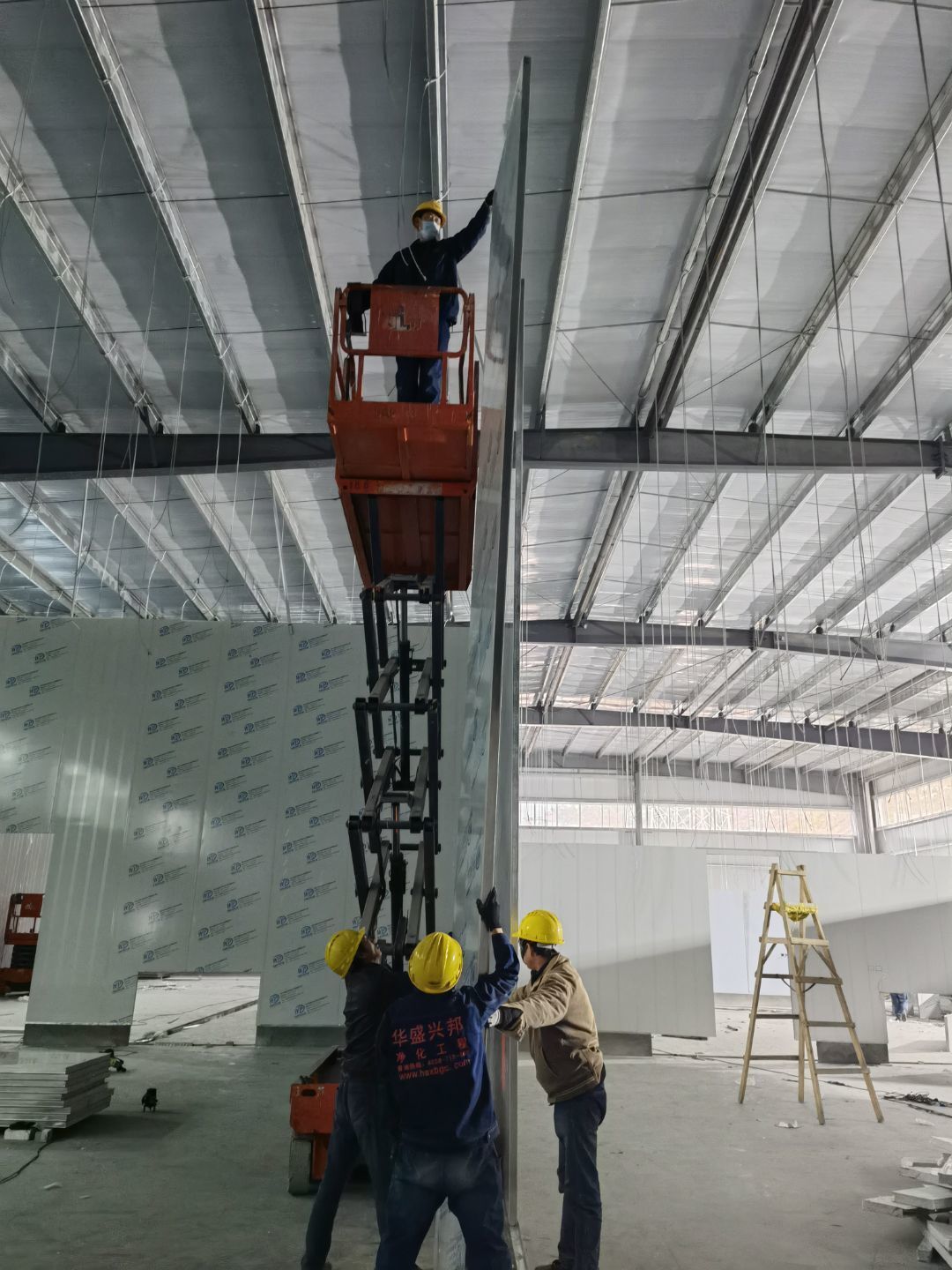

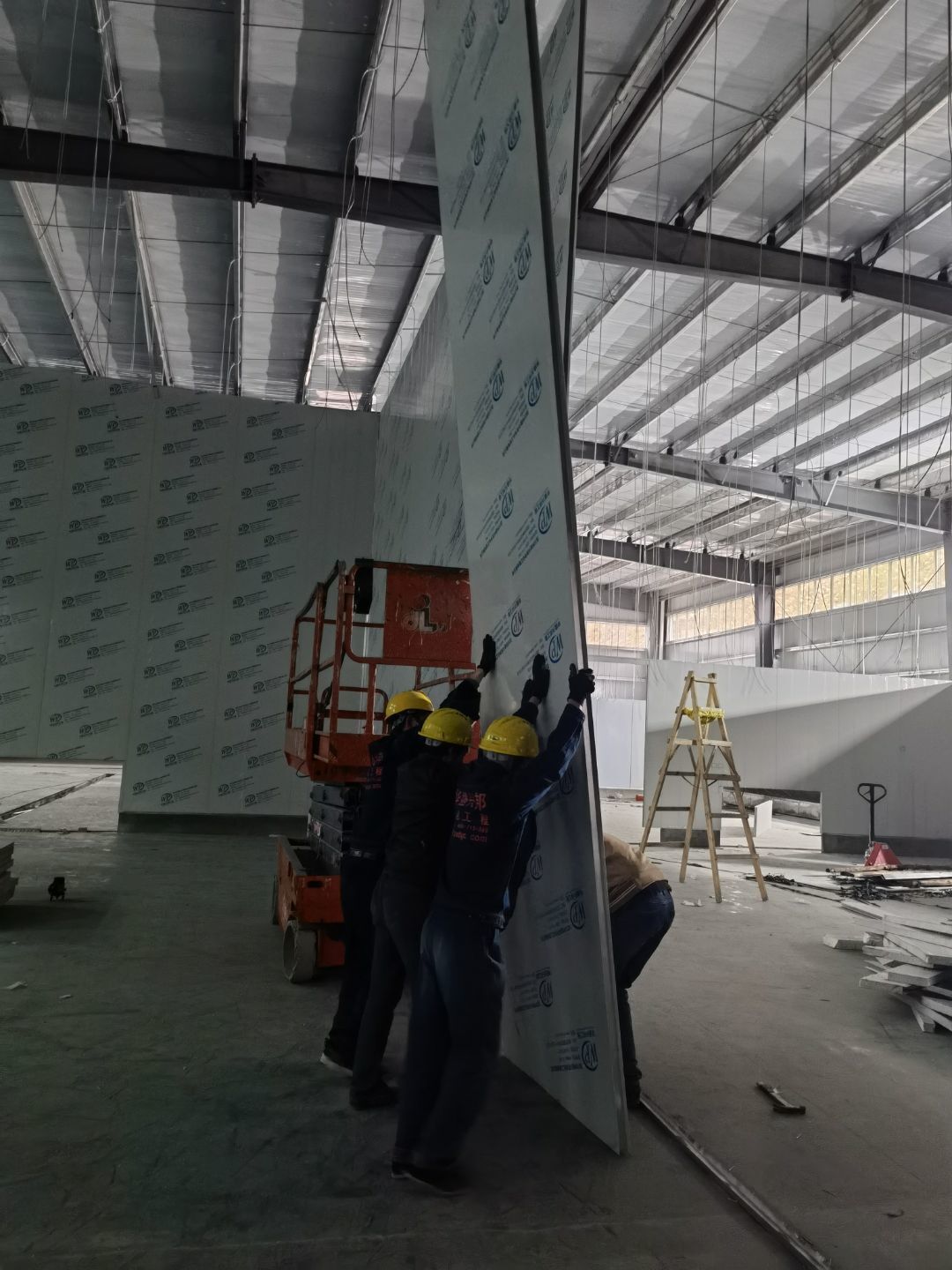

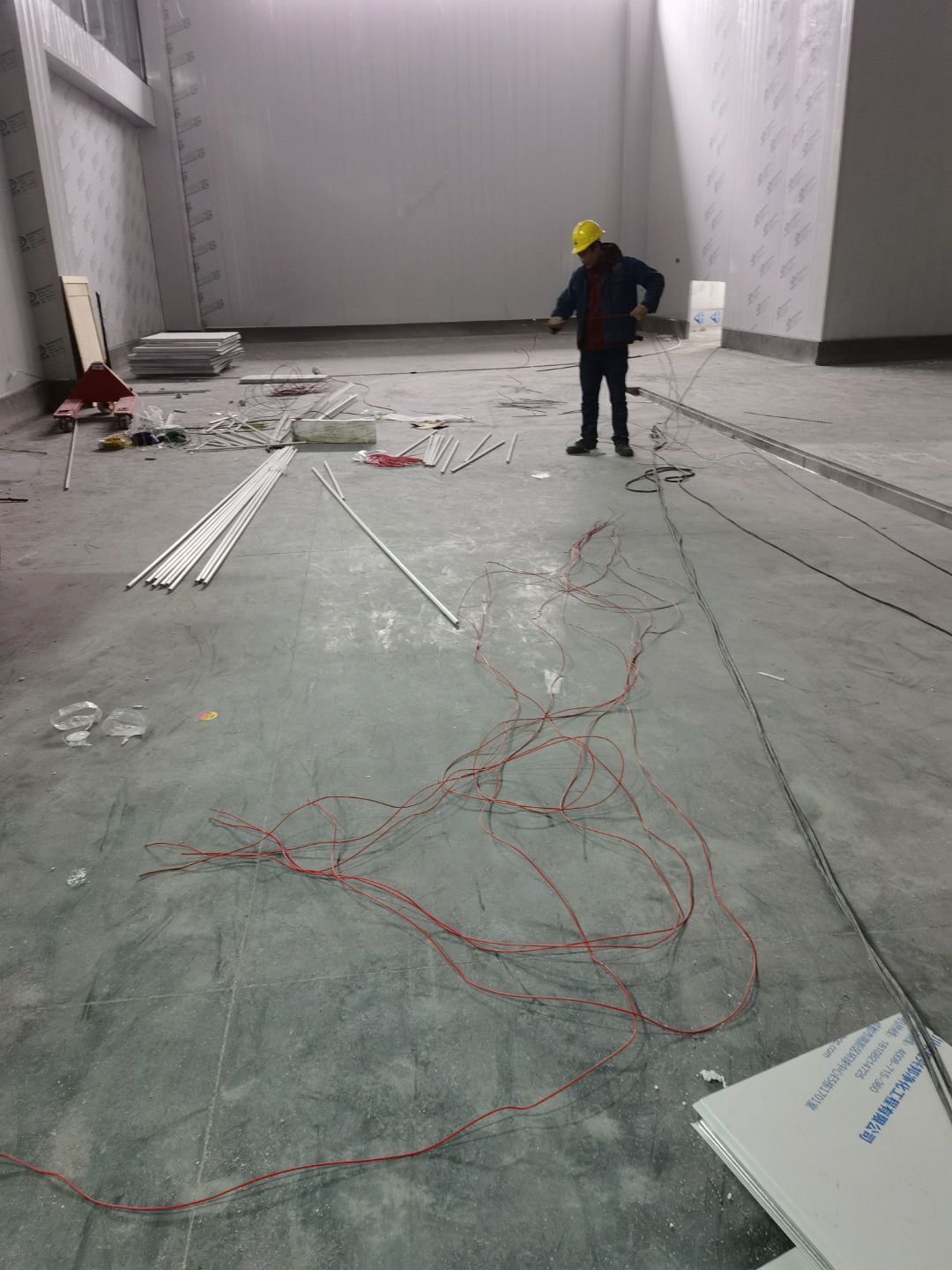

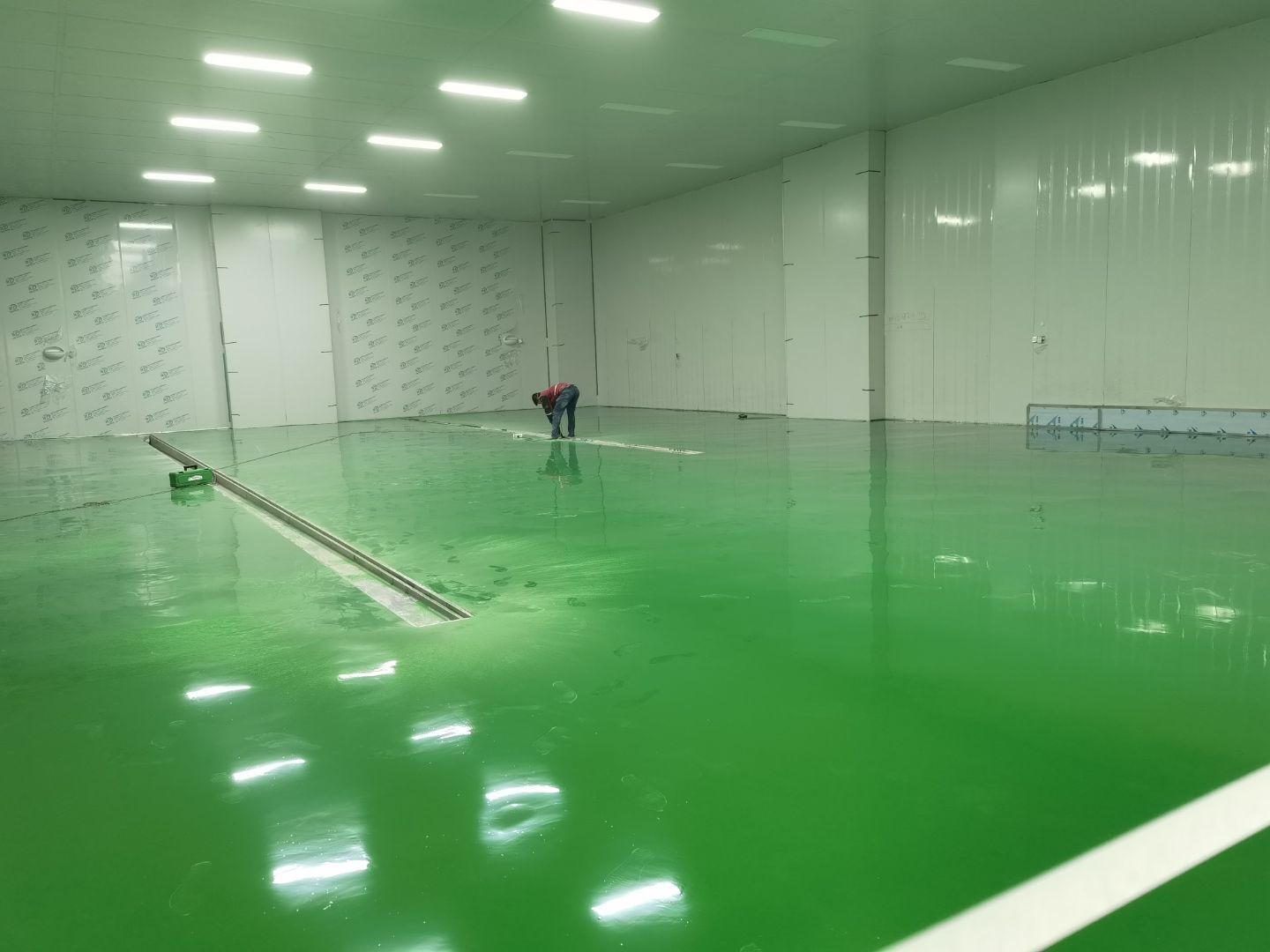

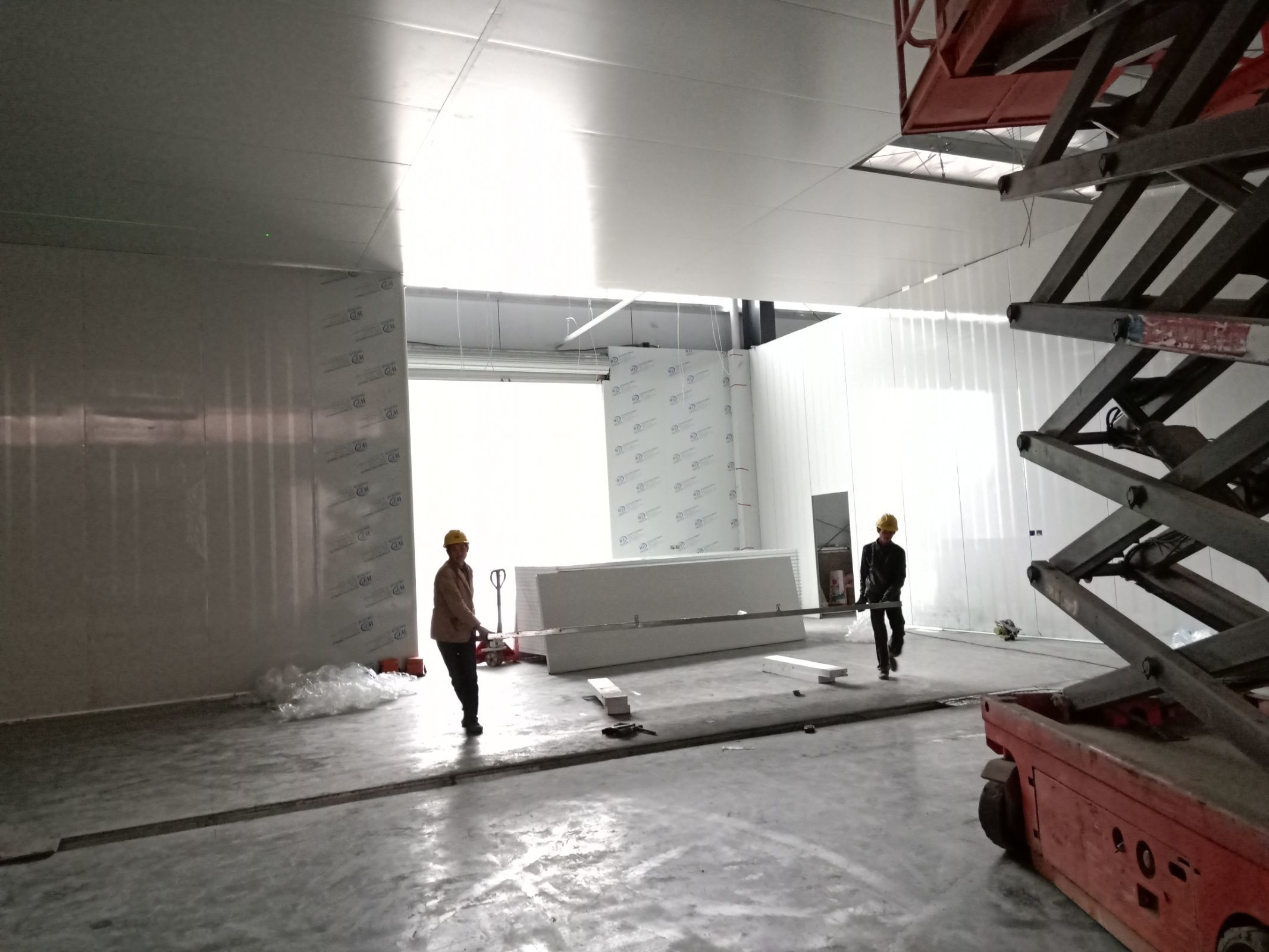

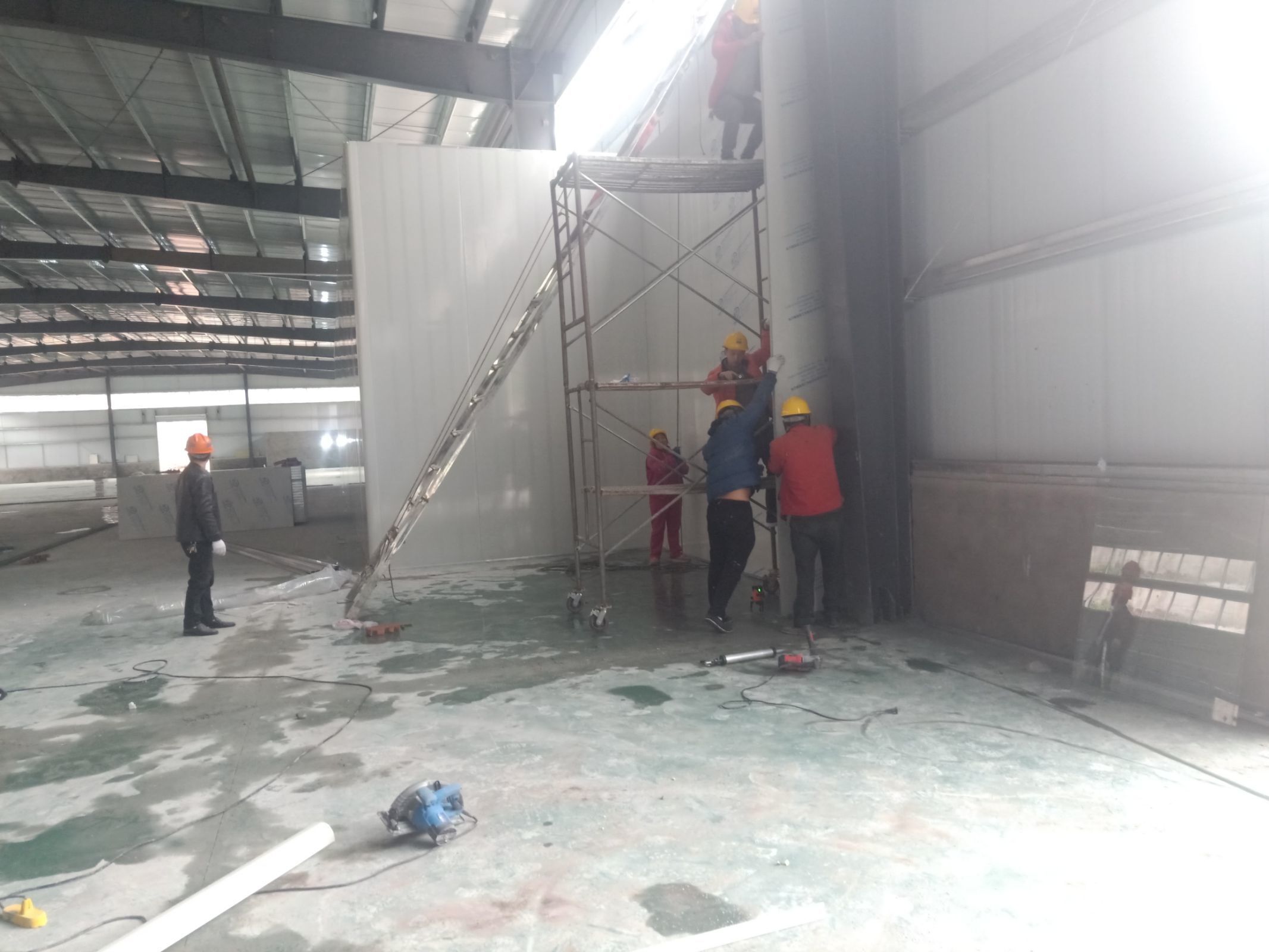

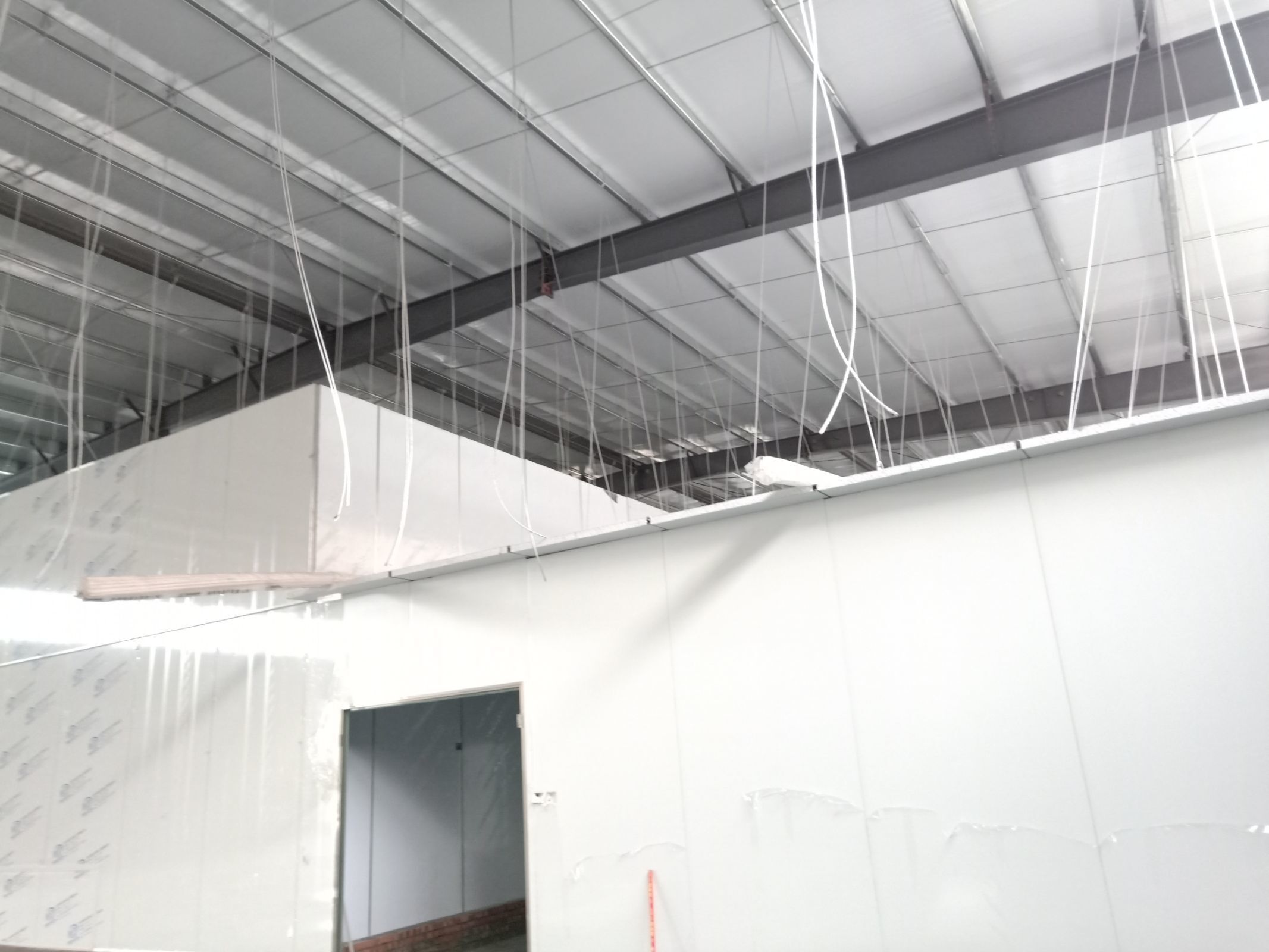

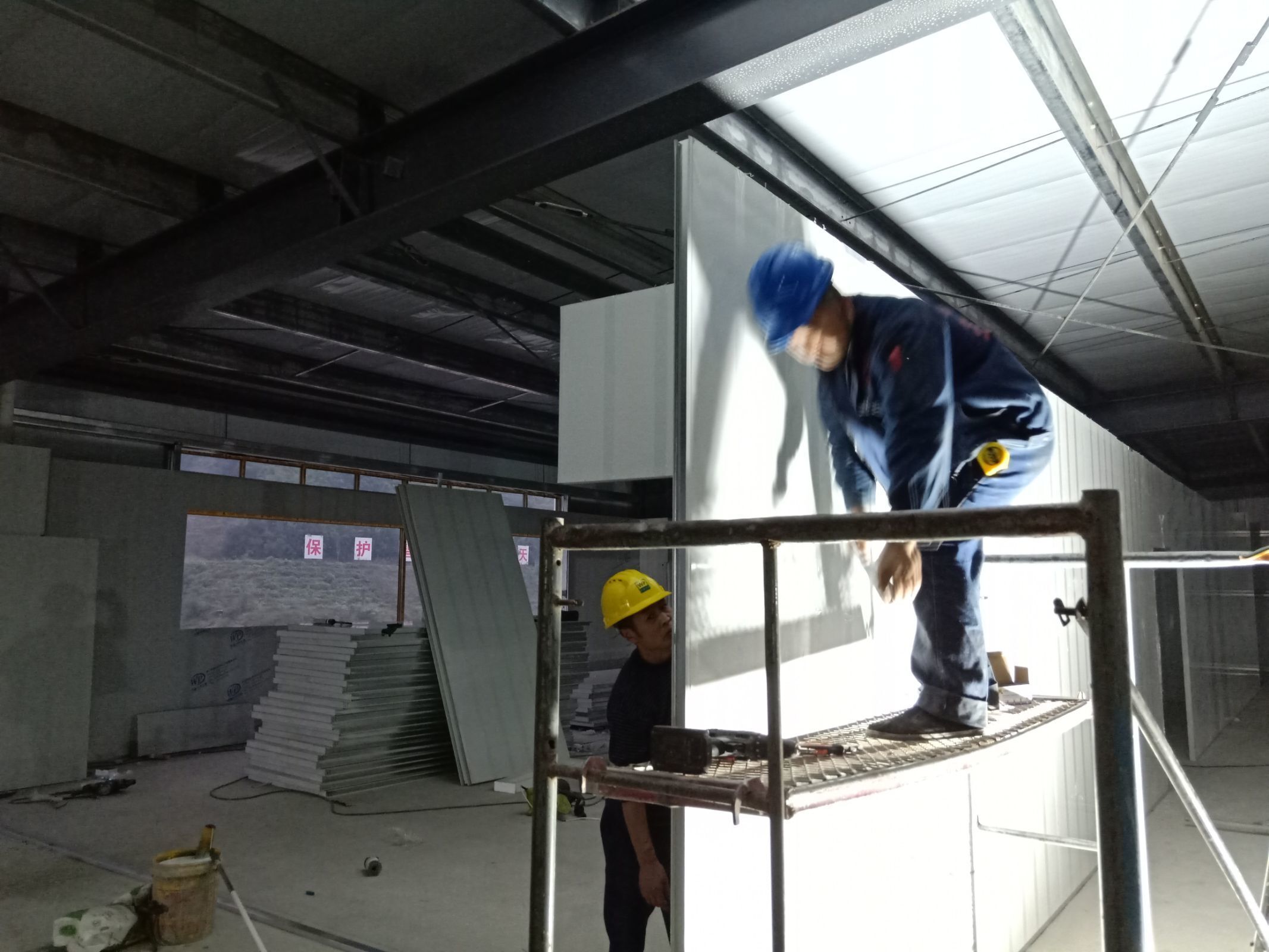

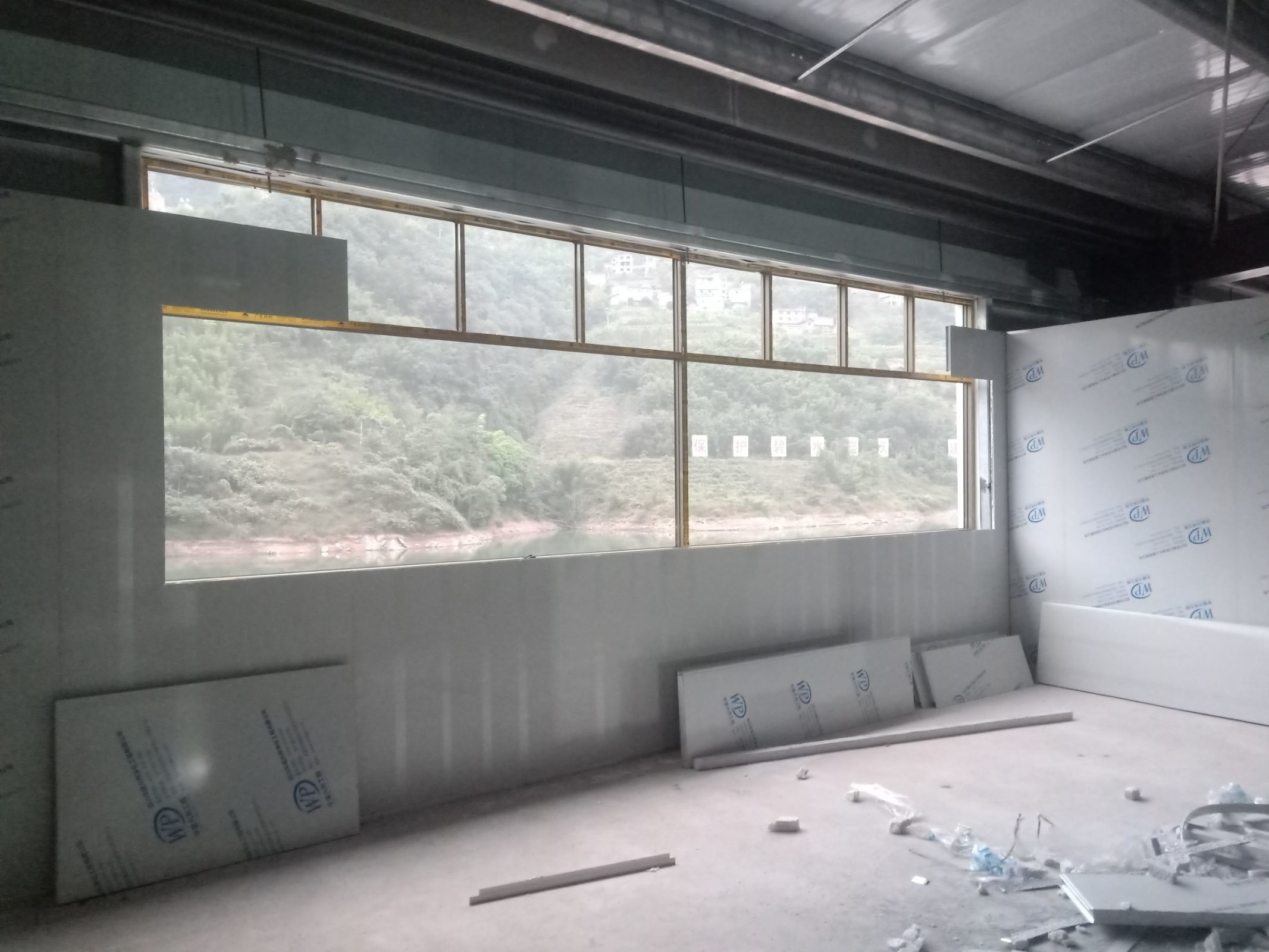

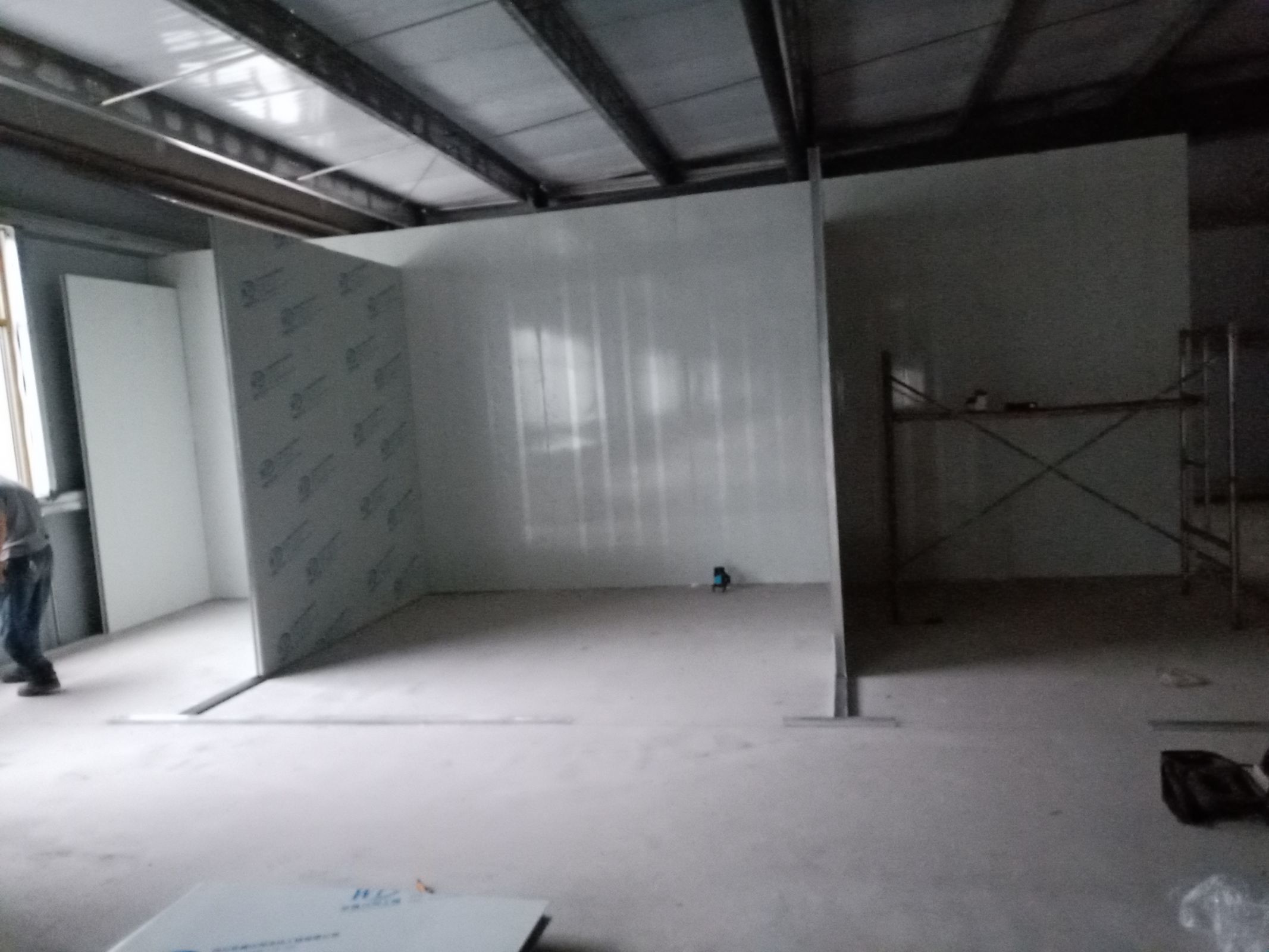

1. 3號廠房實驗室辦公室區域pvc地板鋪貼完成。 2. 3廠房參觀通道玻璃框架焊接完成。 3. 3號廠房地面固化完成百分之98。 4. 3號廠房實驗室辦公室區域地面圓弧完成百分之八十。 5. 4號車間彩鋼隔墻板安裝完成。 6. 4號車間殺菌間,中央廚房,吊頂完成。 7. 4號車間殺菌間配電線路完成,中央廚房燈具配電線路安裝完成, 8. 4號車間開關,插座,線盒開洞完成,插座面板安裝完成百分之80。 9. 4號車間T鋁安裝完成百分之80。 10. 4號車間門框安裝完成百分之80。

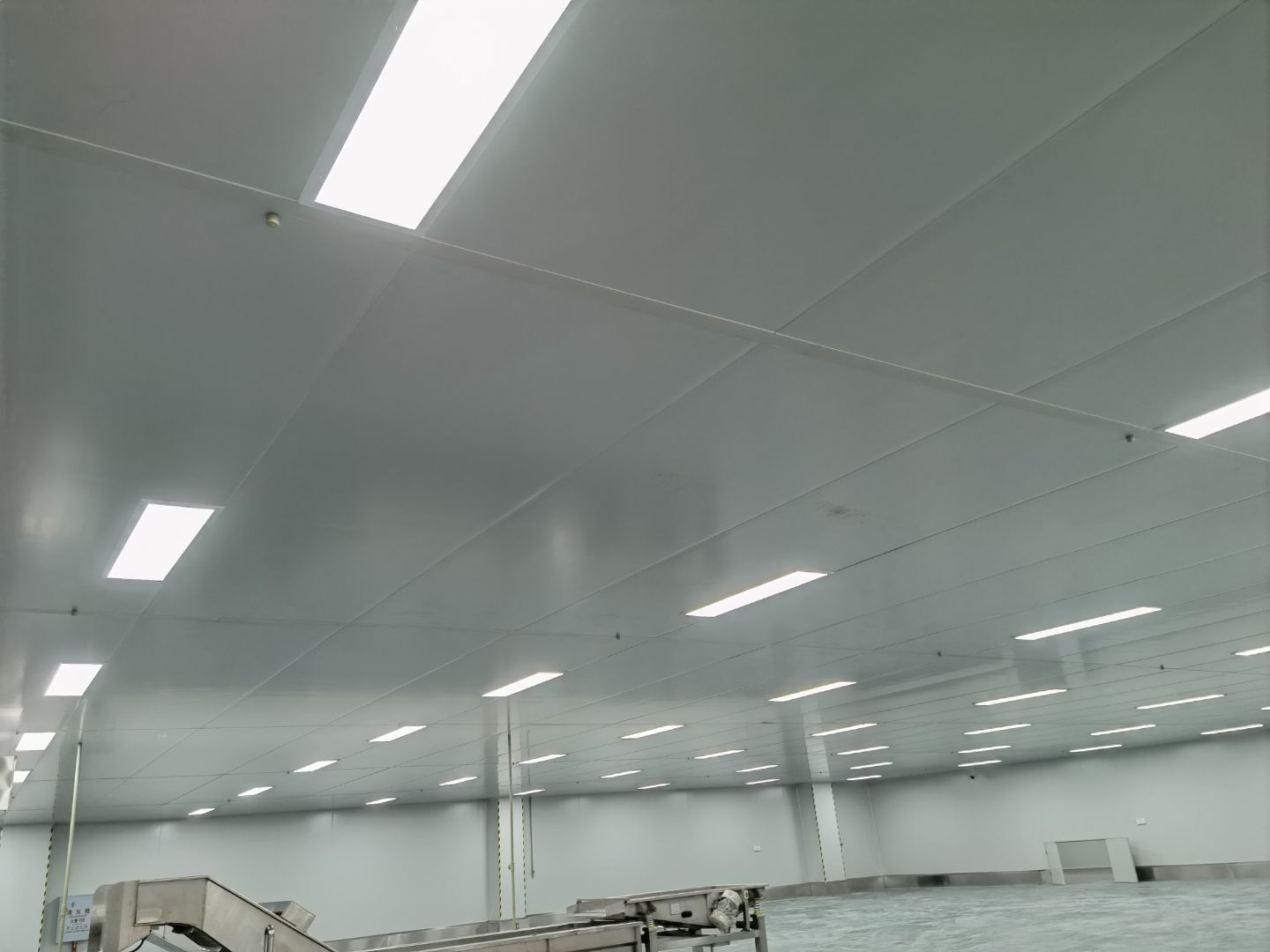

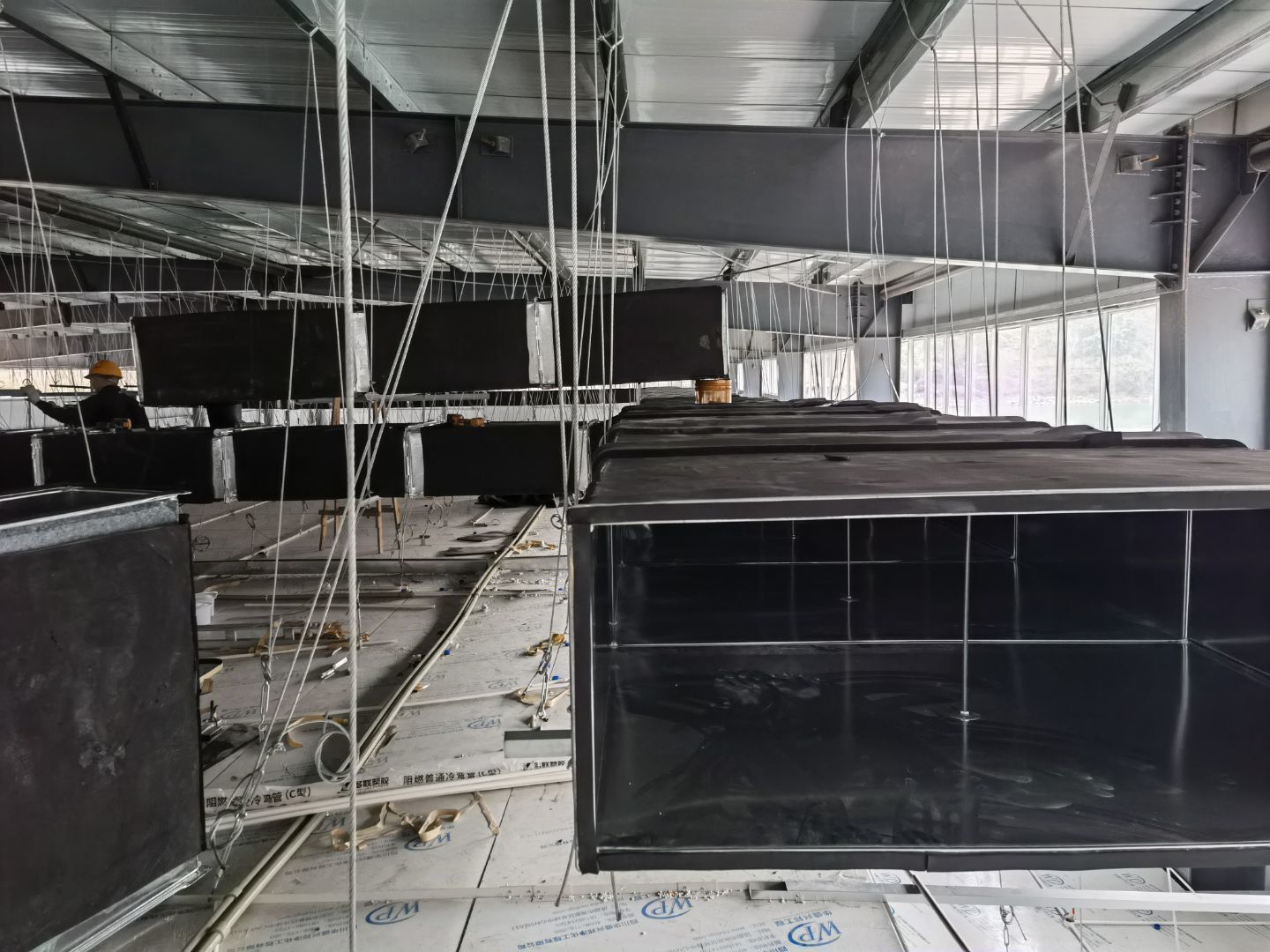

1. 3號廠房實驗室辦公室區域pvc地板鋪貼完成。 2. 3廠房參觀通道玻璃框架焊接完成。 3. 3號廠房地面固化完成百分之98。 4. 3號廠房實驗室辦公室區域地面圓弧完成百分之八十。 5. 4號車間彩鋼隔墻板安裝完成。 6. 4號車間殺菌間,中央廚房,吊頂完成。 7. 4號車間殺菌間配電線路完成,中央廚房燈具配電線路安裝完成, 8. 4號車間開關,插座,線盒開洞完成,插座面板安裝完成百分之80。 9. 4號車間T鋁安裝完成百分之80。 10. 4號車間門框安裝完成百分之80。

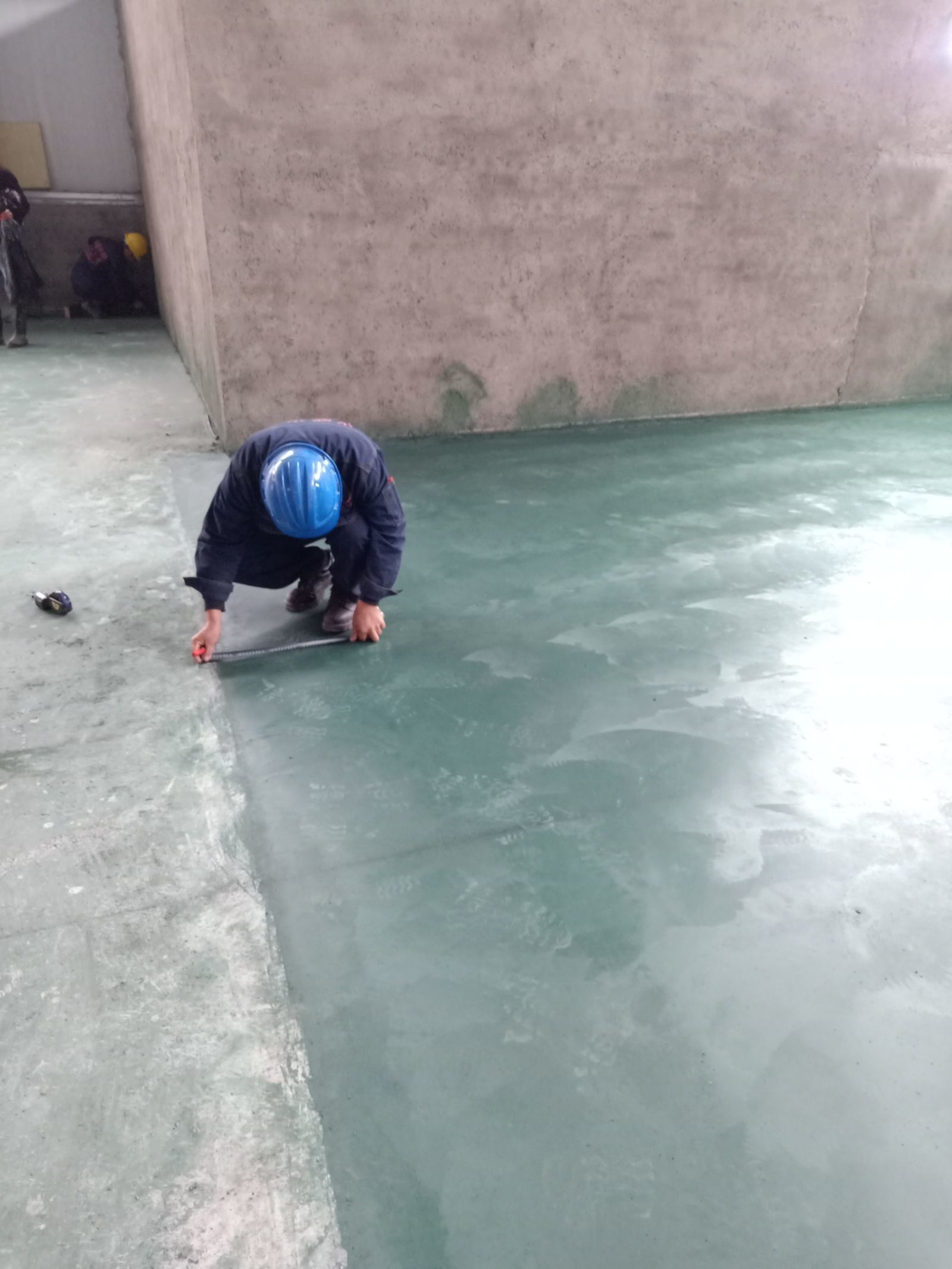

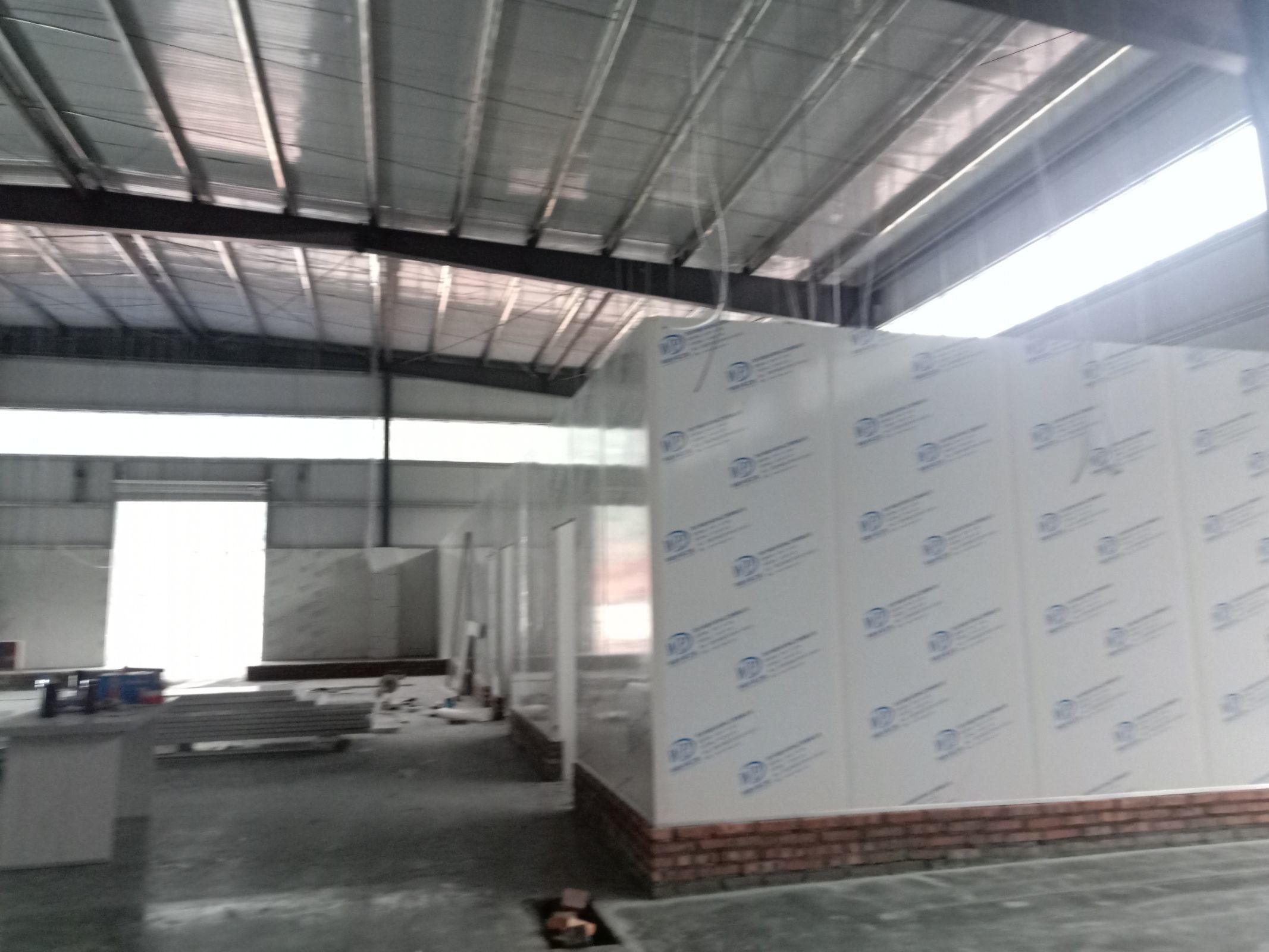

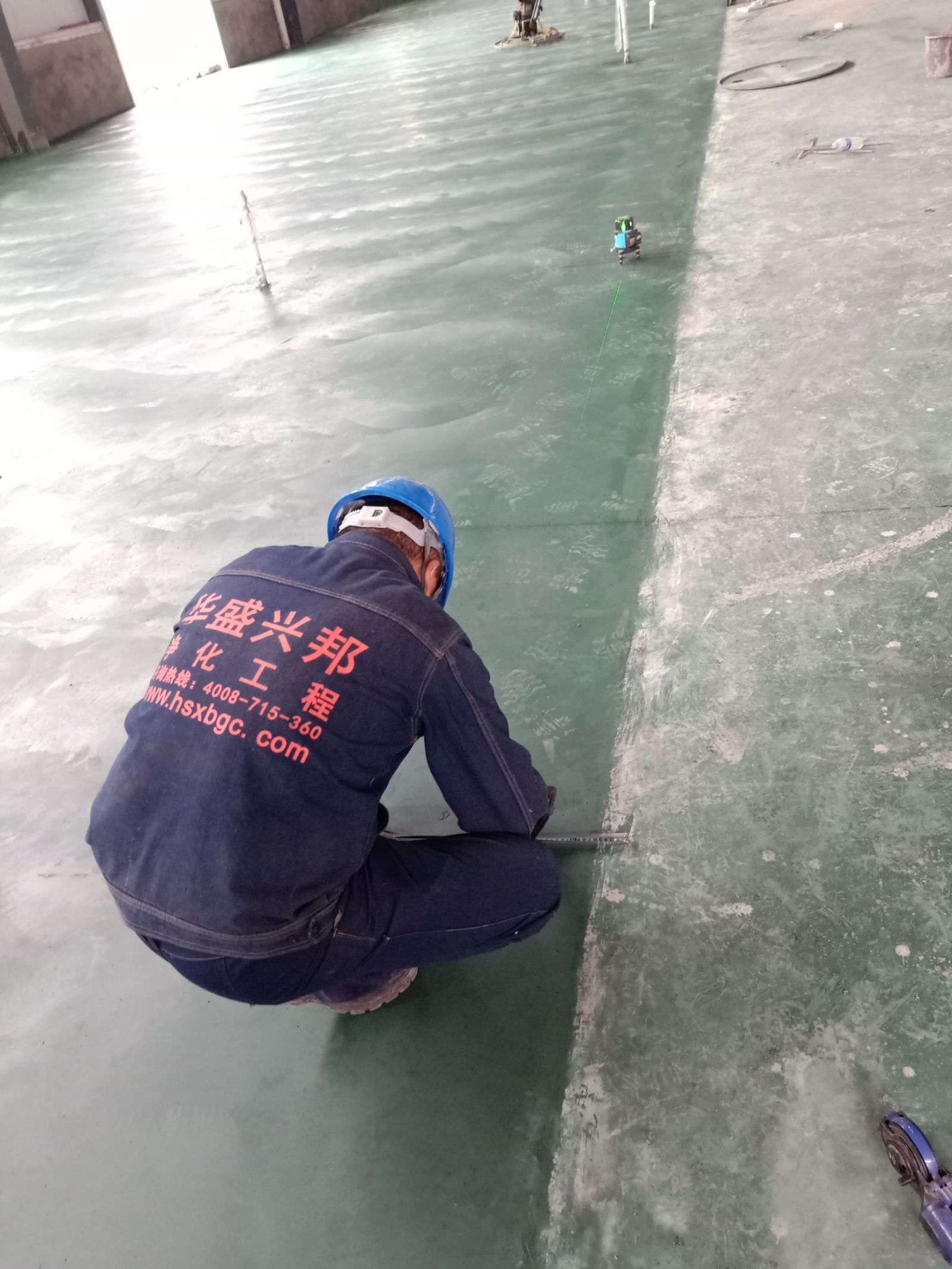

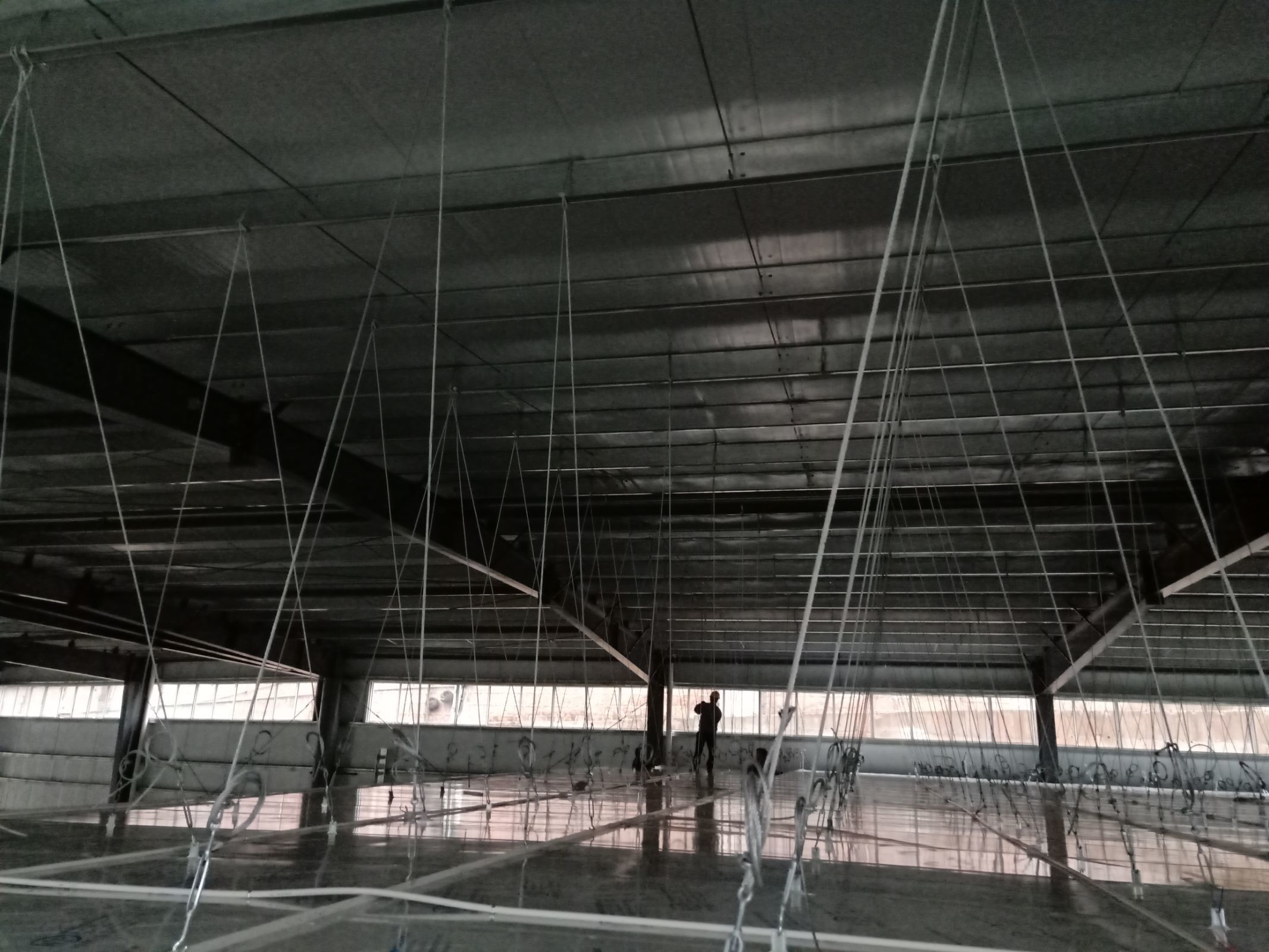

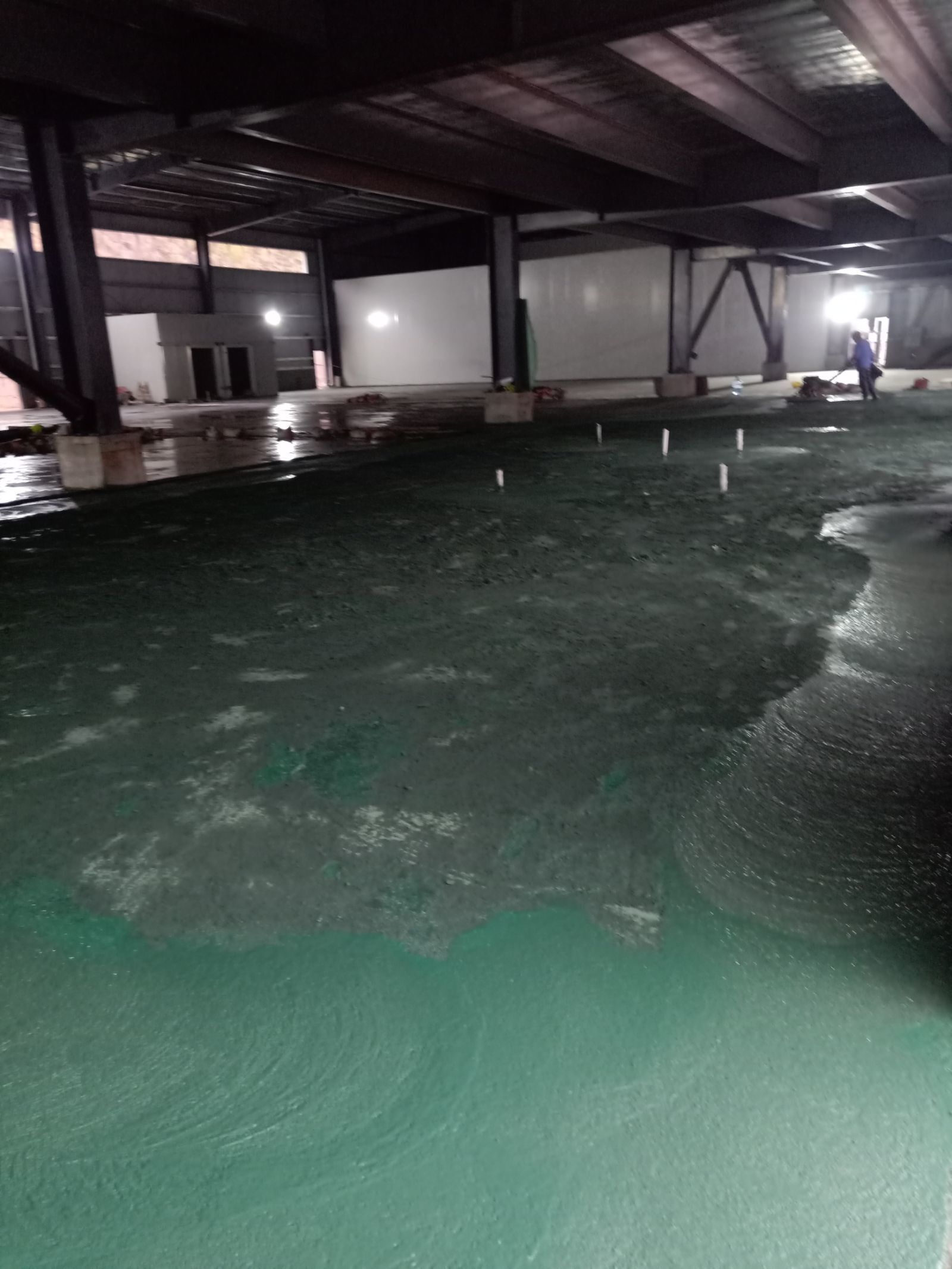

1.4號廠房地面固化完成百分之九十九。 2.4號廠房彩鋼隔墻板完成百分之八十。 3.4號廠房吊頂鋼繩完成百分之九十。 4.3號廠房擋水墻完成,地面固化開始。 5.實驗室pvc地板到場。

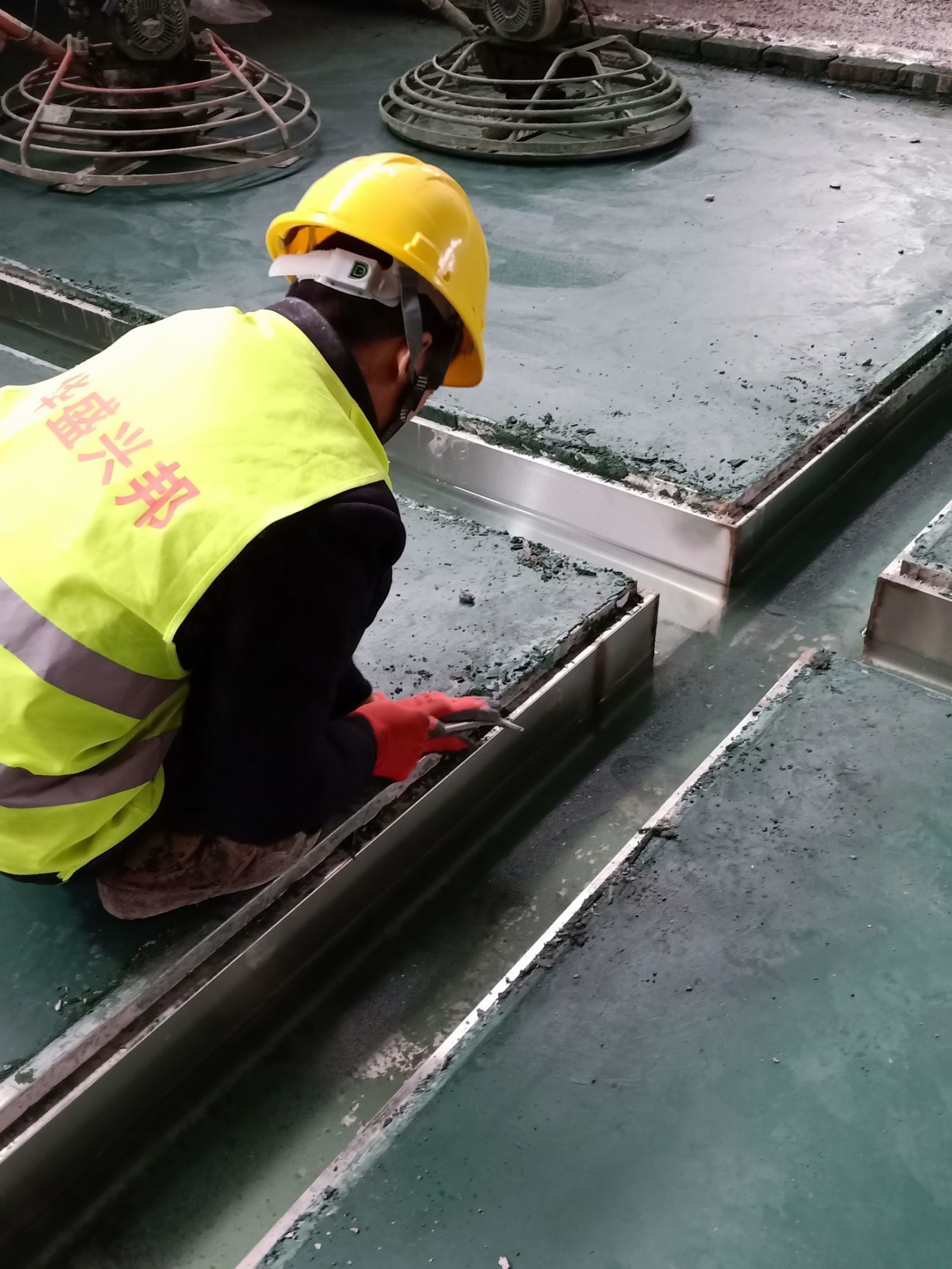

1. 4號廠房地坪養護。 2. 4號廠房彩鋼隔墻完成百分之十。 3. 4號廠房地槽安裝。 4. 3號廠房實驗室辦公室圓弧安裝,打膠完成百分之60。 5. 3號廠房地坪混凝土澆筑完成。

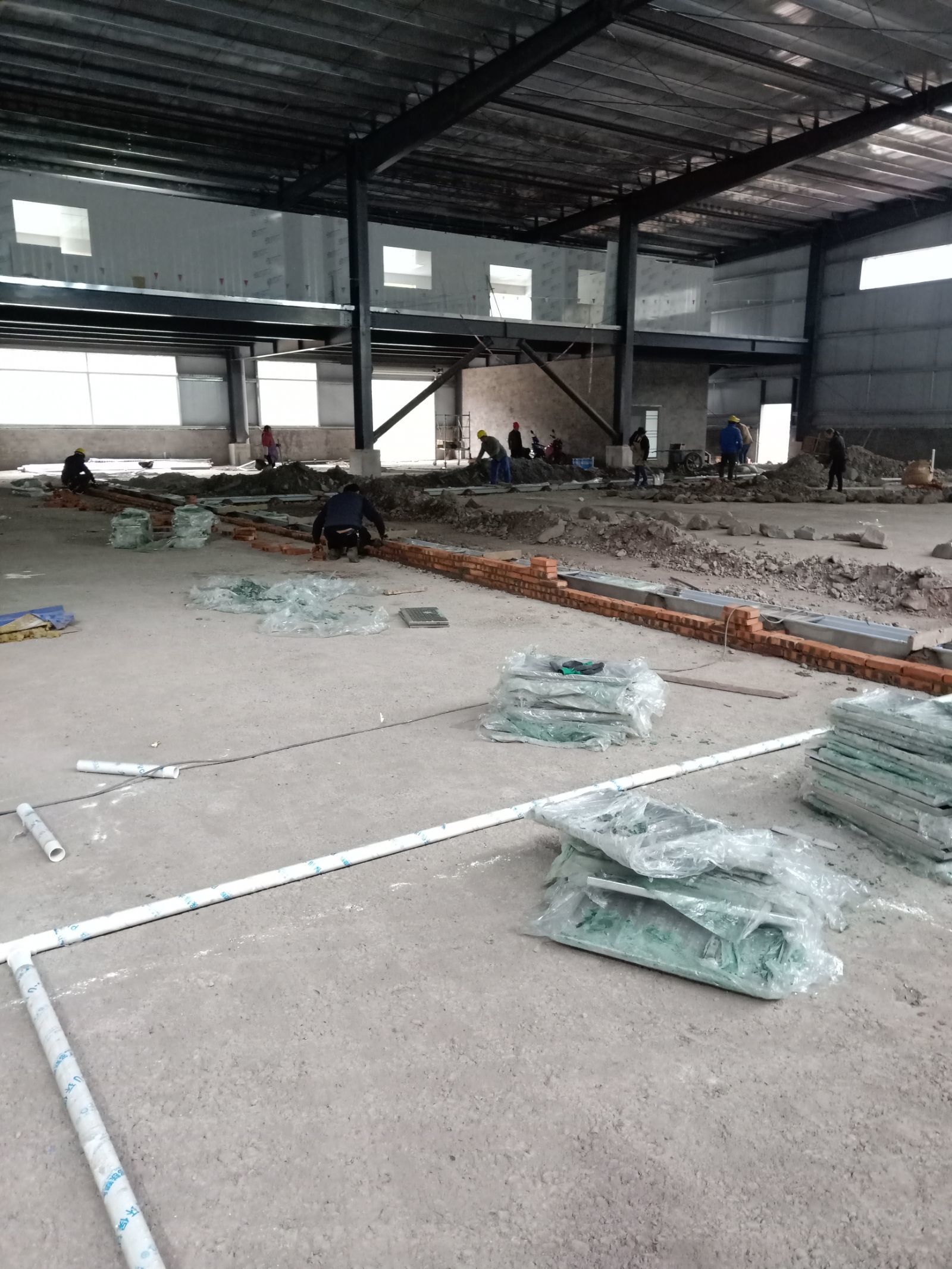

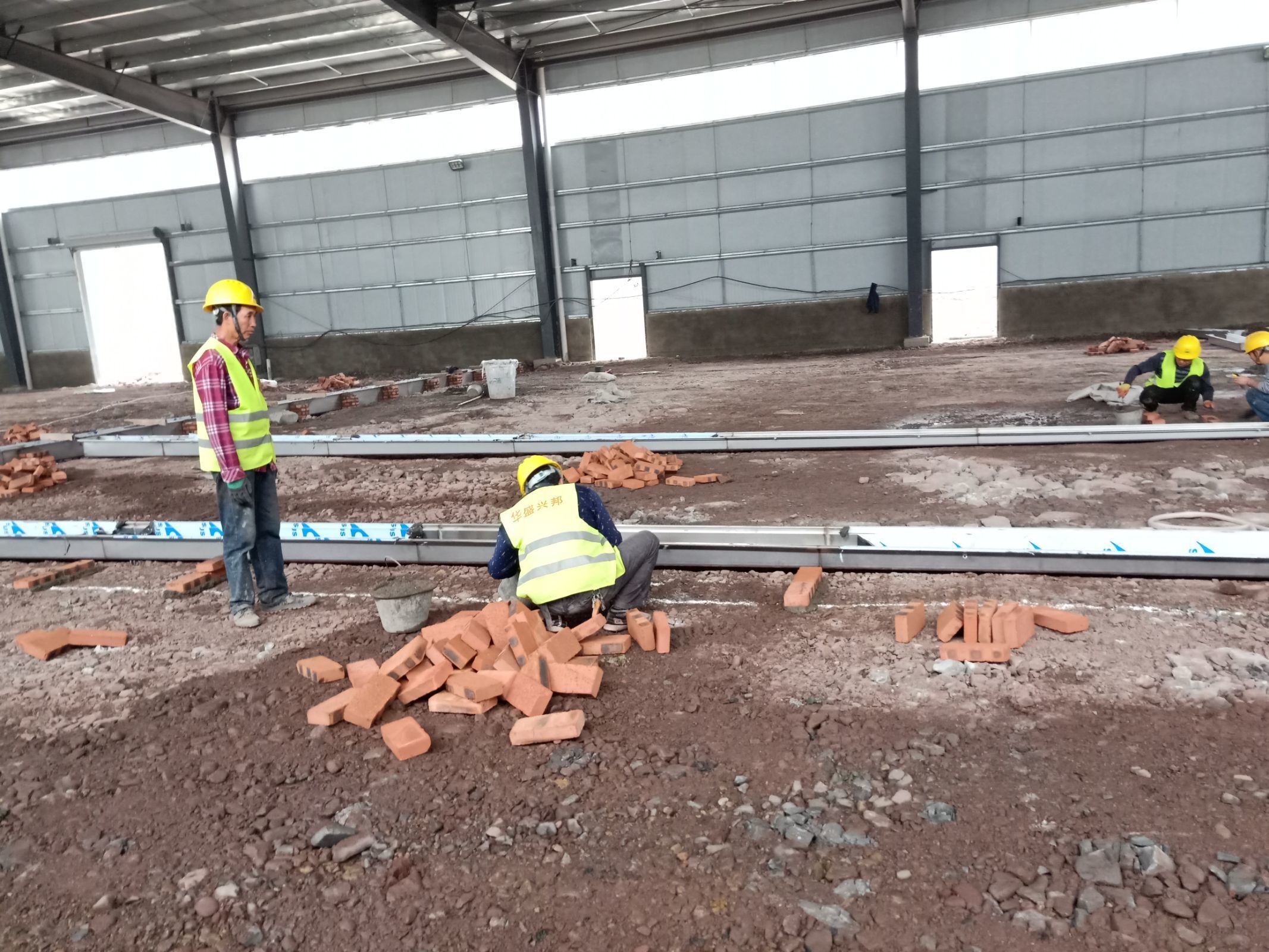

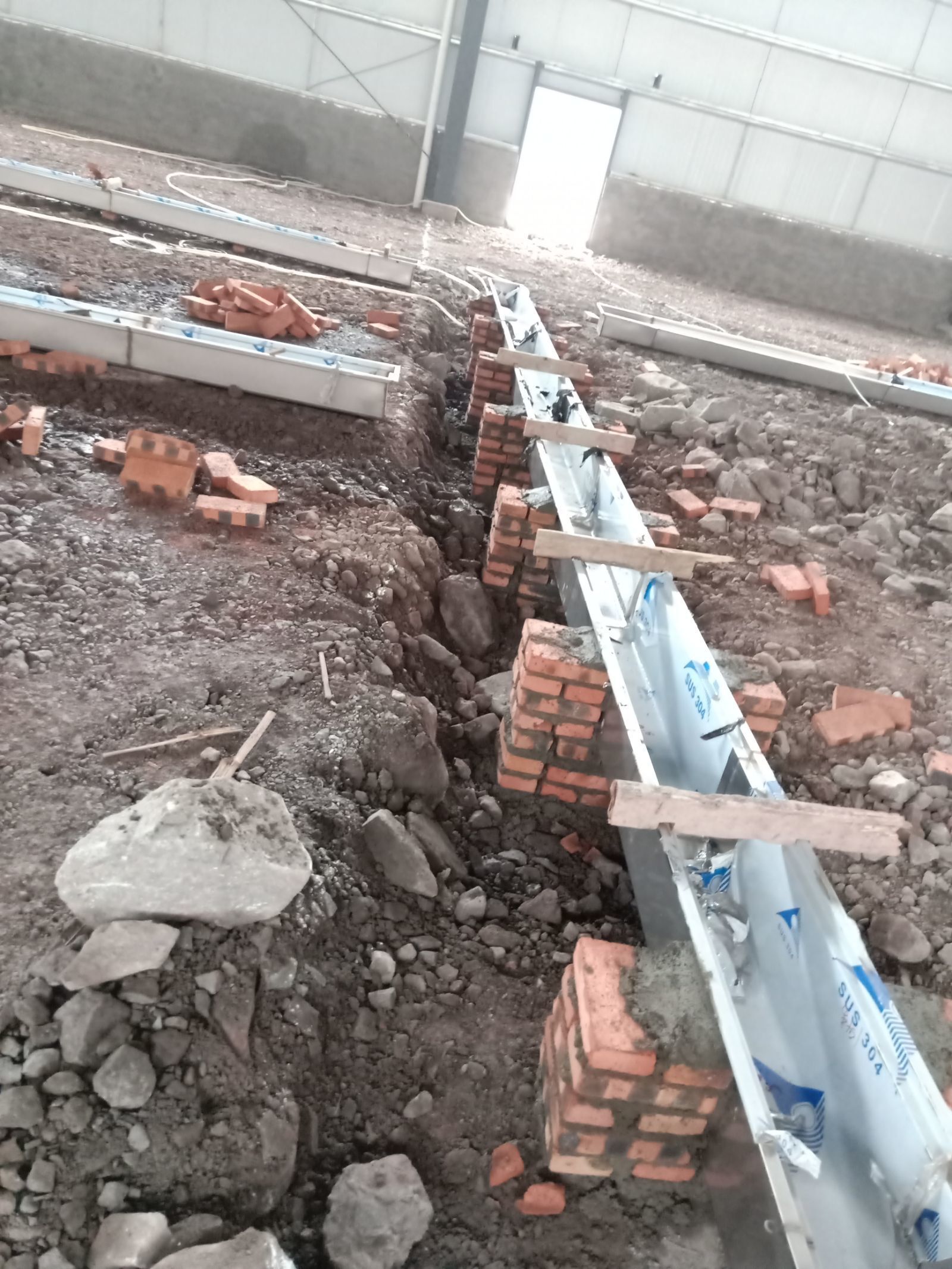

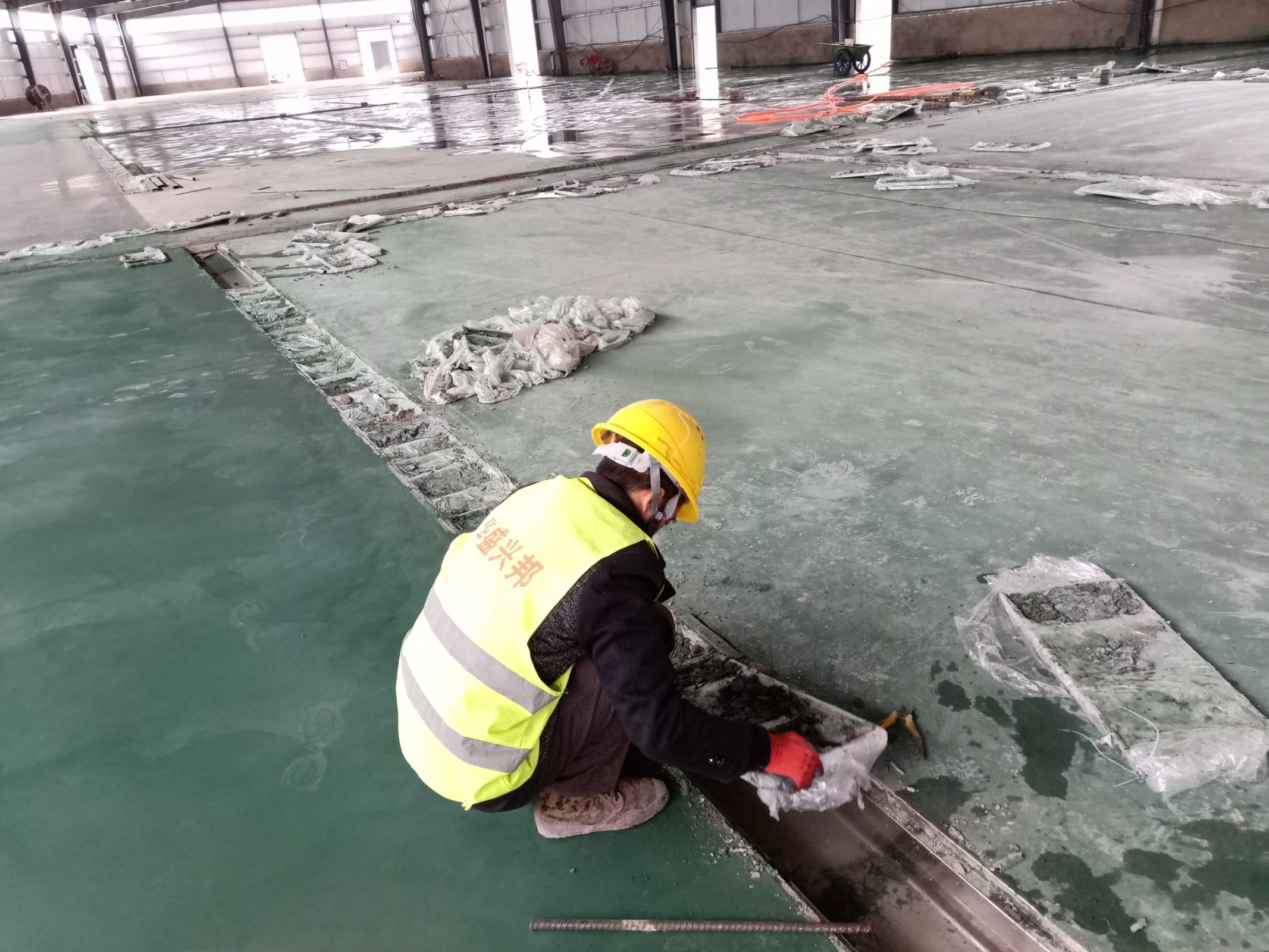

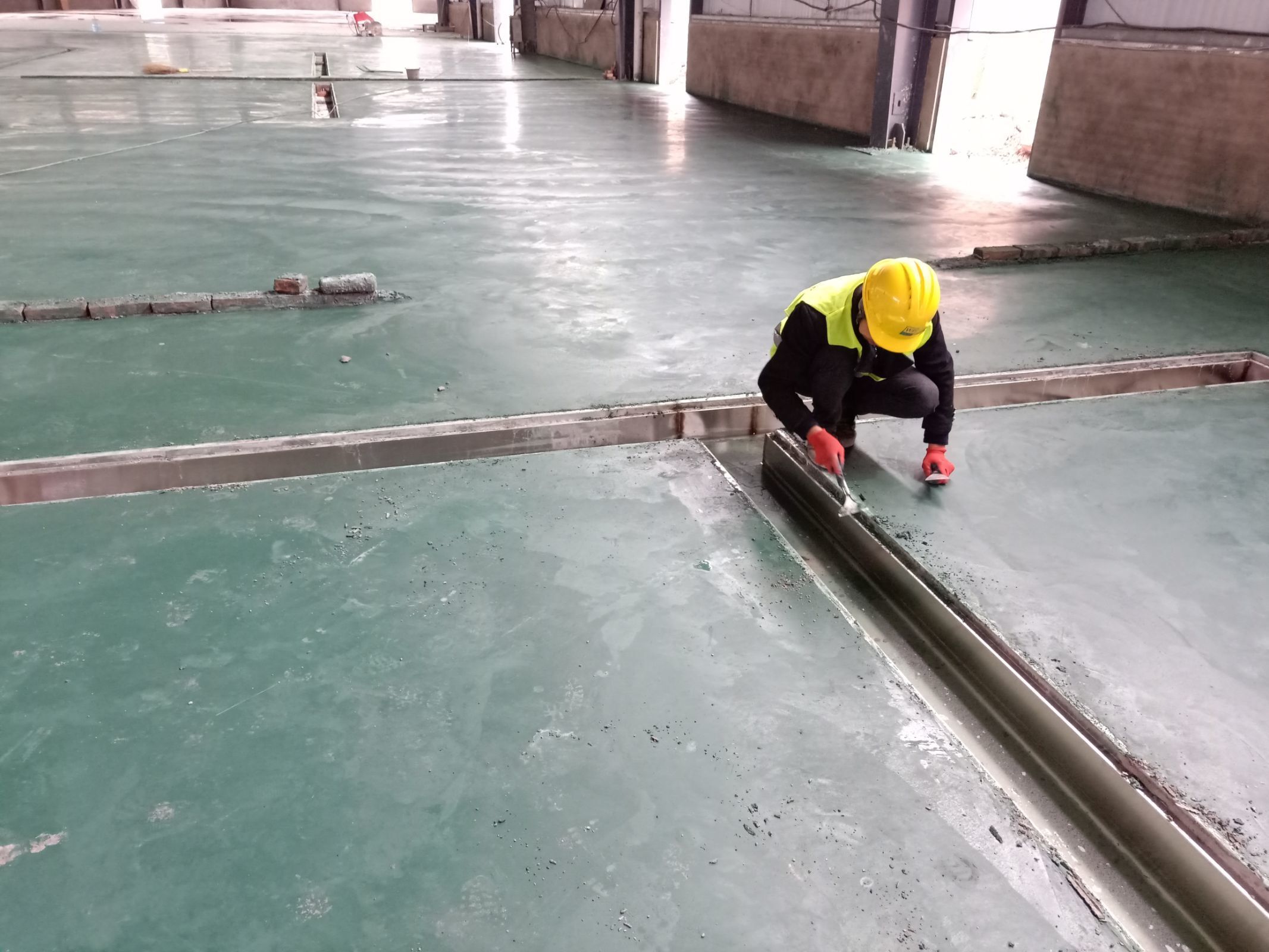

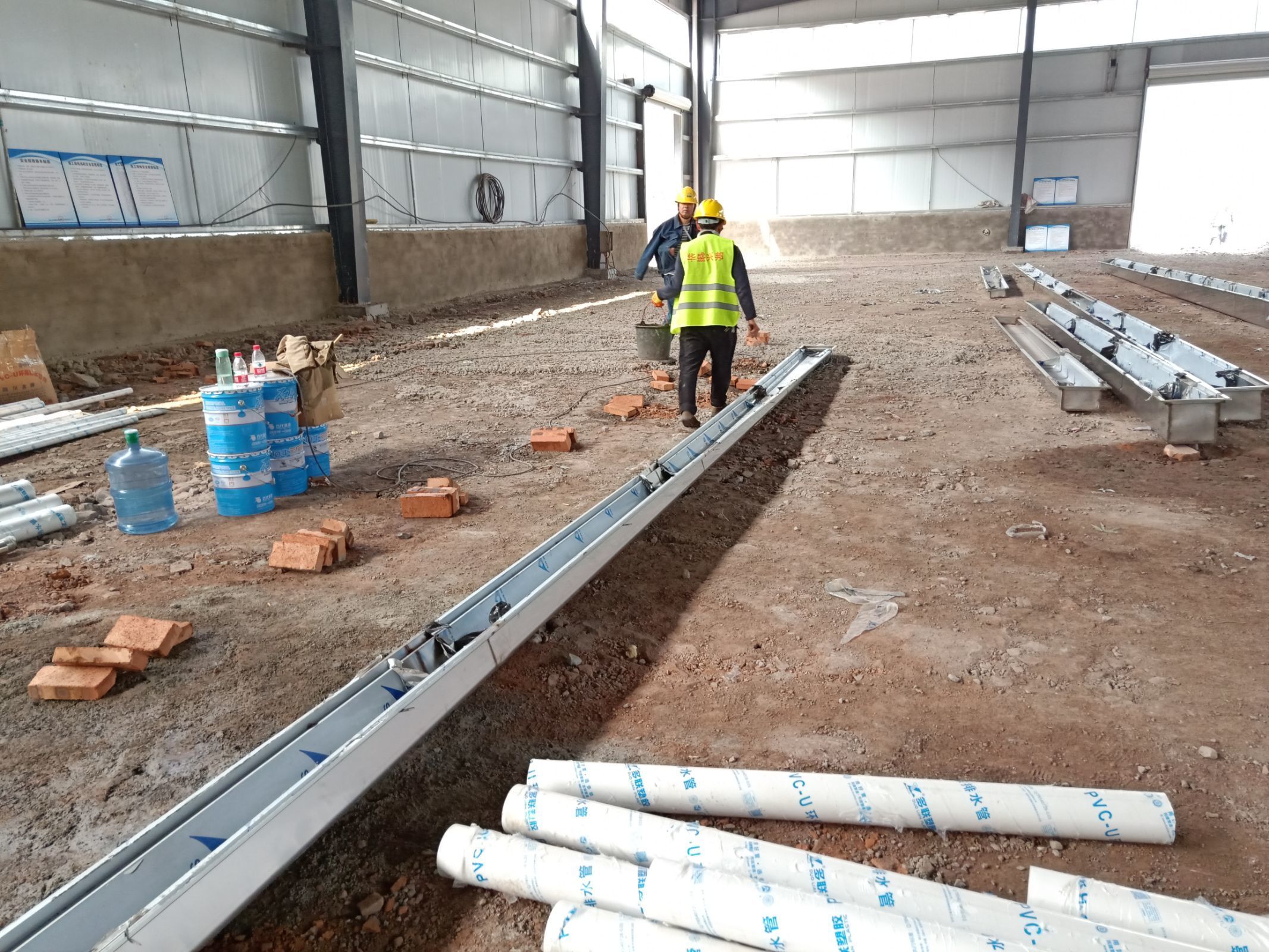

1. 4號廠房地坪養護。 2. 4號廠房不銹鋼水溝邊清理。 3. 4號廠房地坪切縫完成。 4. 4號廠房隔墻地位放線。 5. 3號廠房水溝安裝回填完成。 6. 3號廠房擋水墻砌筑完成百分之五十。 7. 3號廠房場地清理完成,準備地坪混凝土澆筑。 8. 3號廠房混凝土澆筑區域標高定位完成。

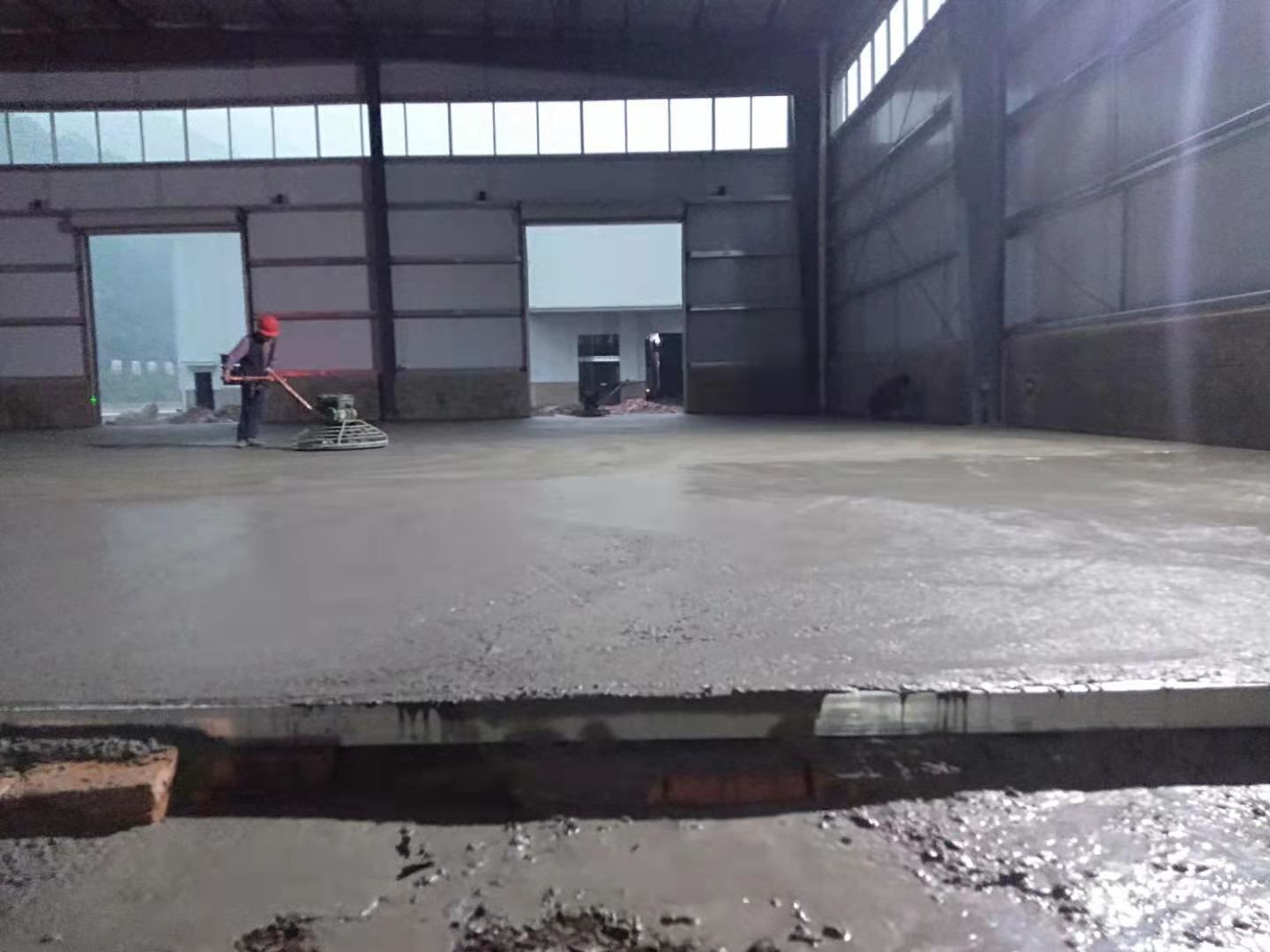

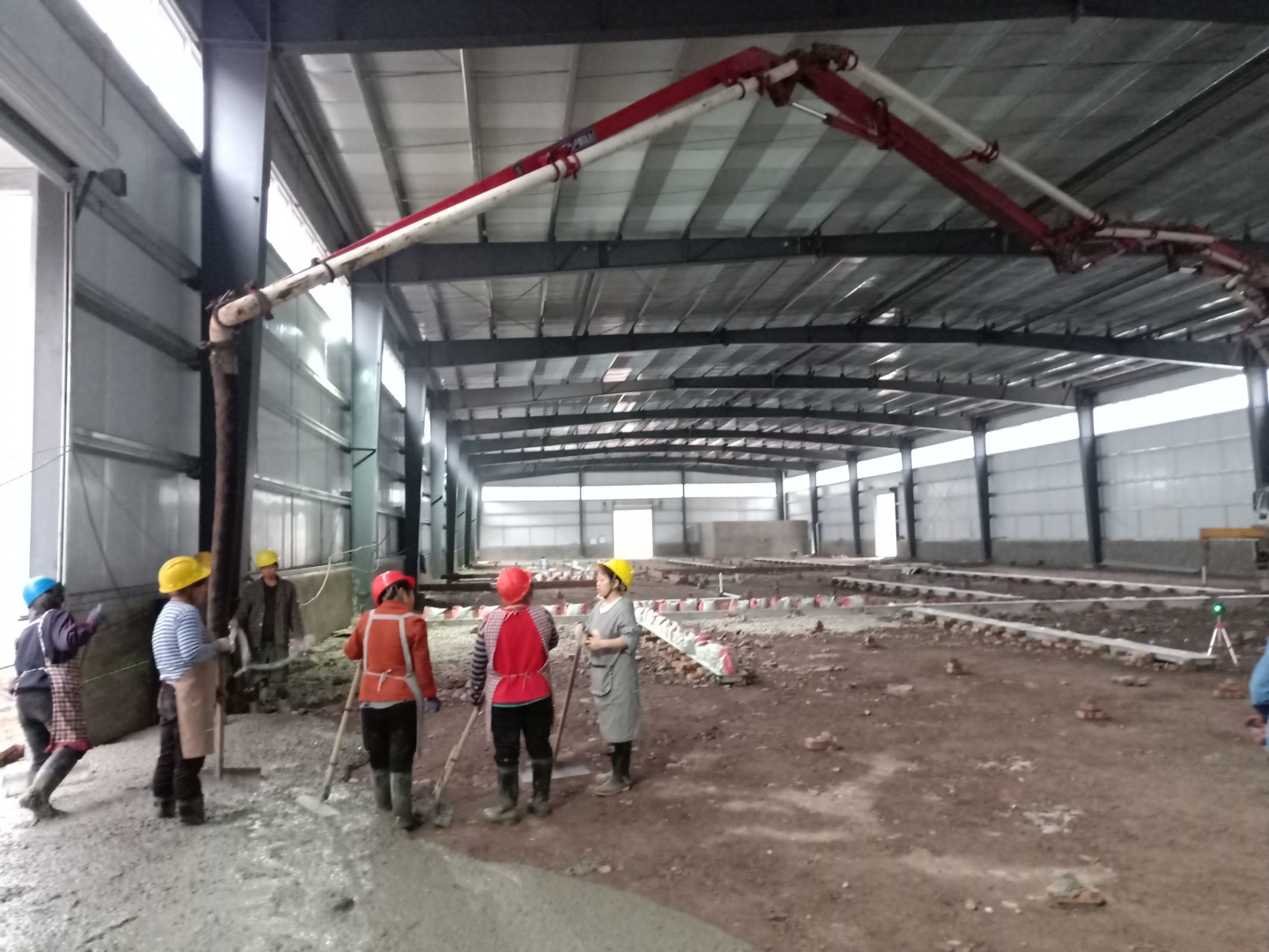

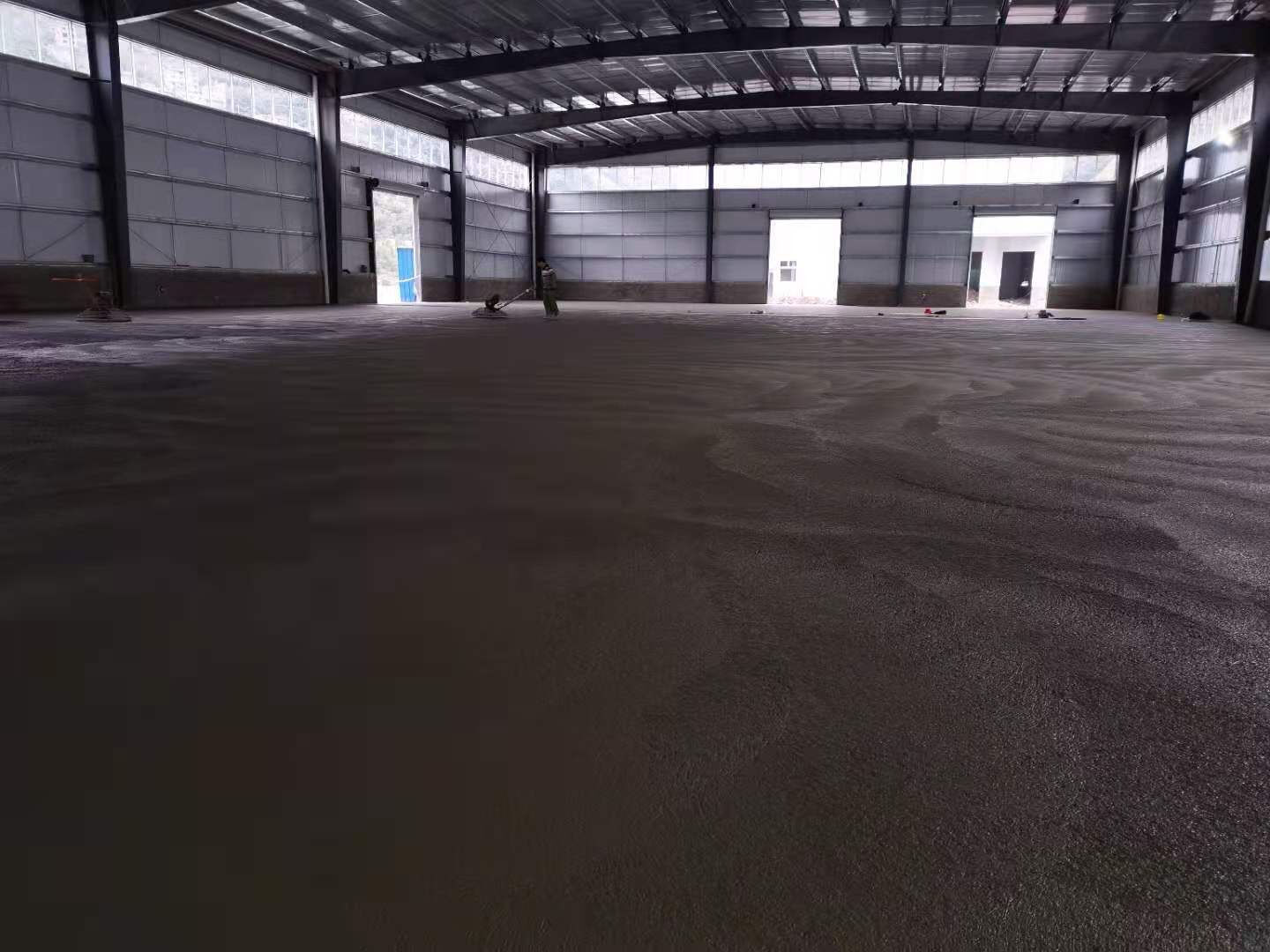

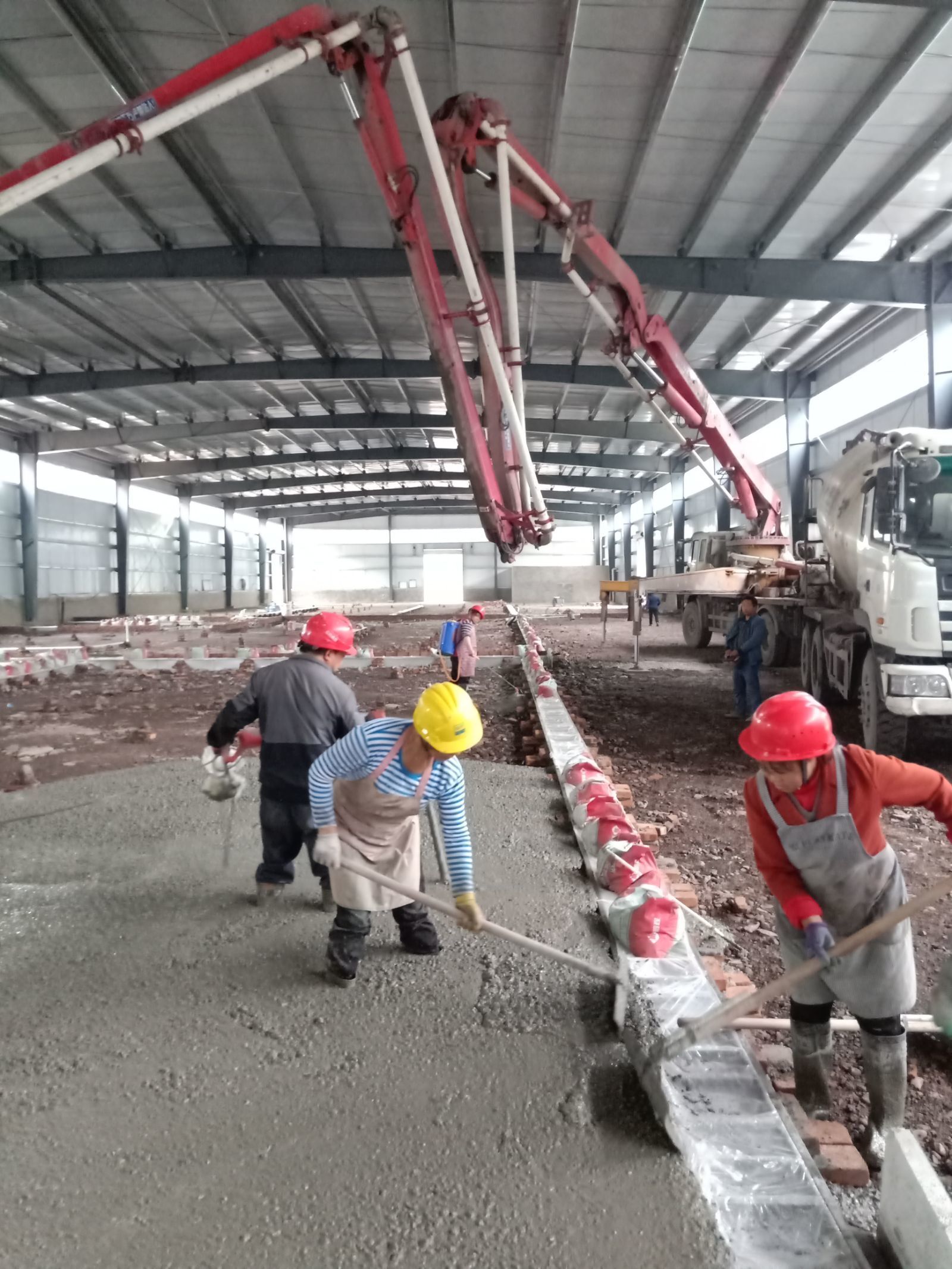

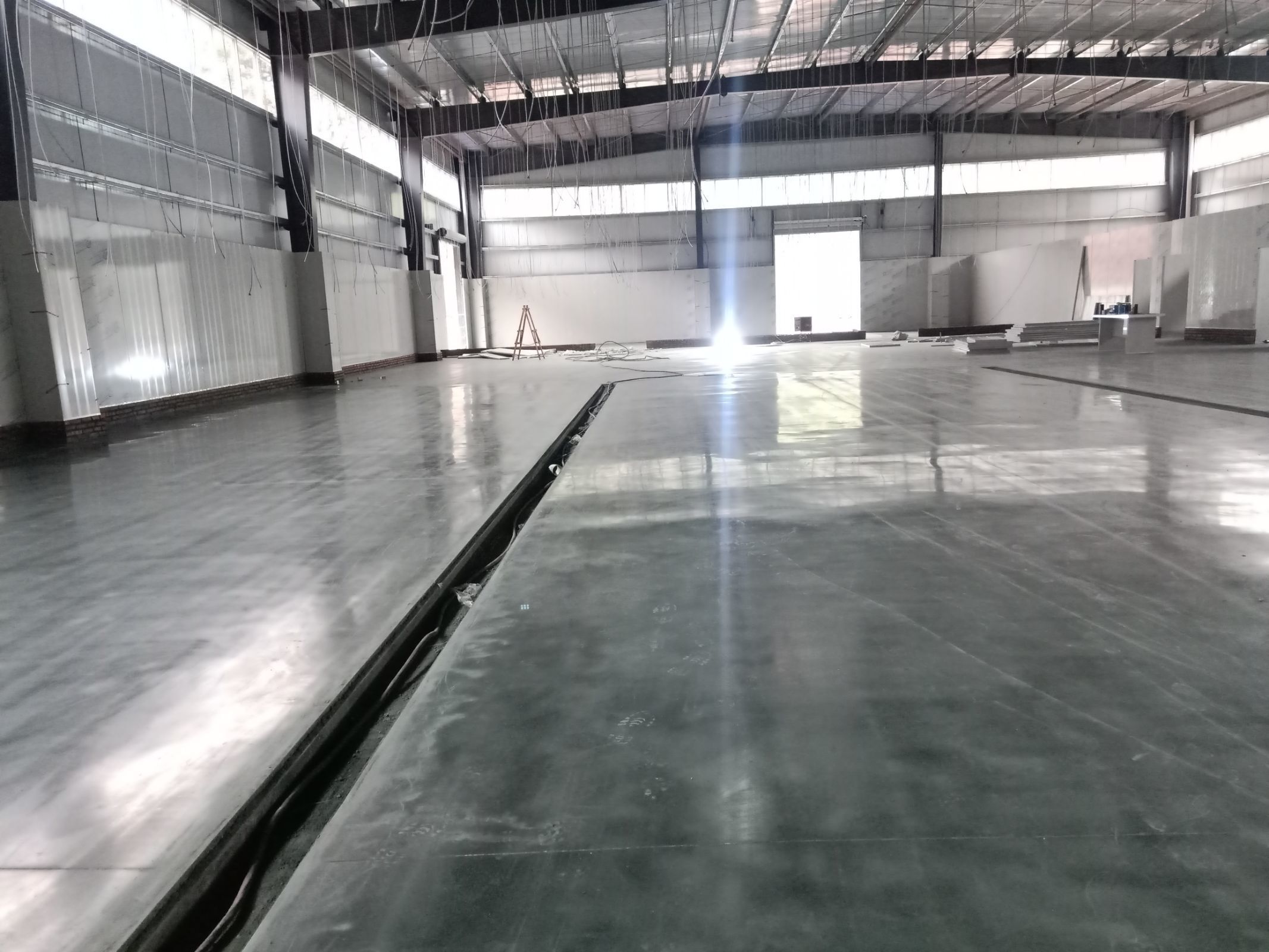

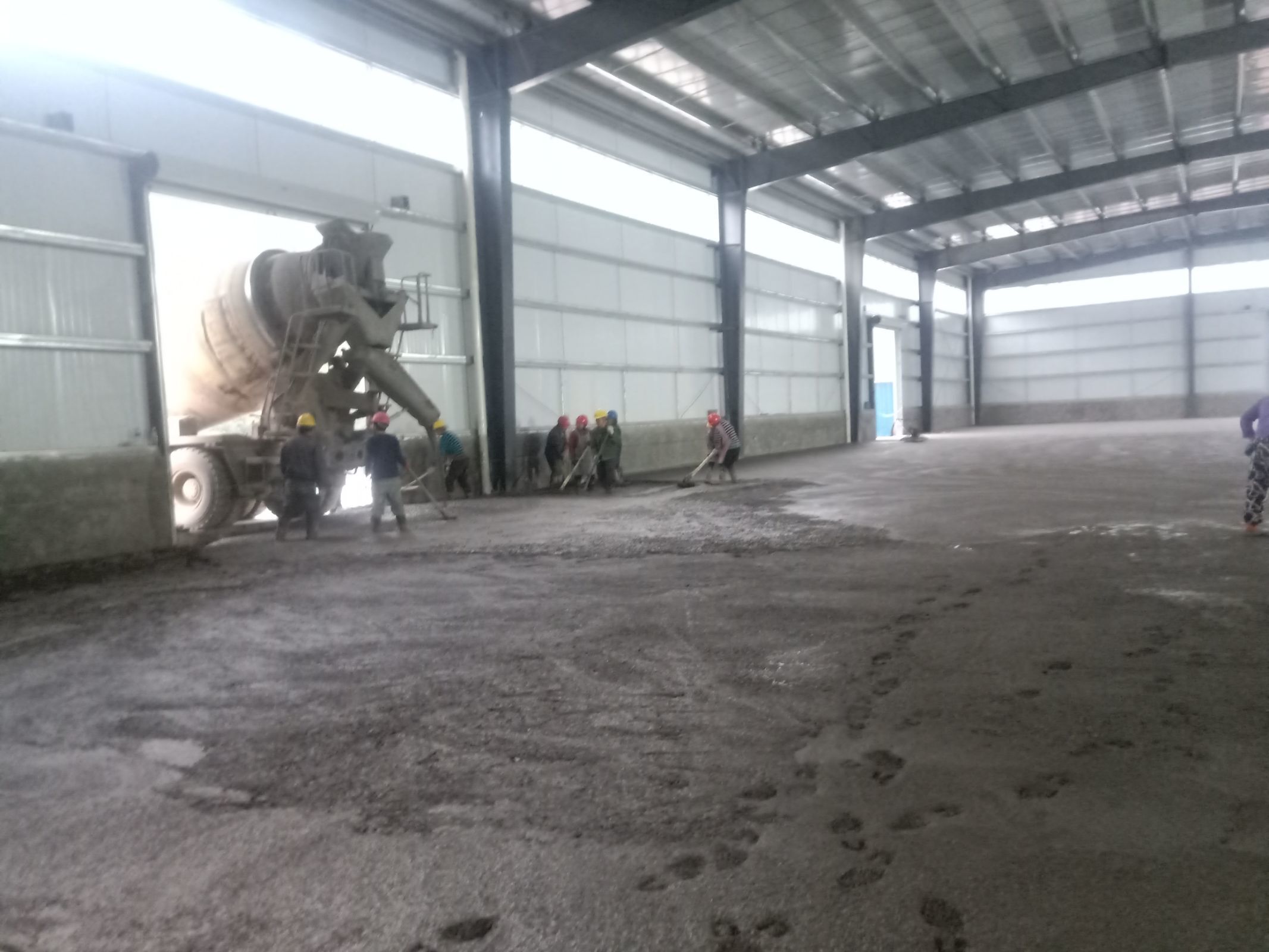

1. 4號廠房地坪混凝土澆筑完成。 2. 4號廠房已澆筑地坪養護。 3. 4號廠房已澆筑區域水溝邊清理。 4. 3號廠房辦公室實驗室區域門安裝完成百分之 五十,燈具安裝完成百分之二十。 5. 3號廠房水溝安裝完成。

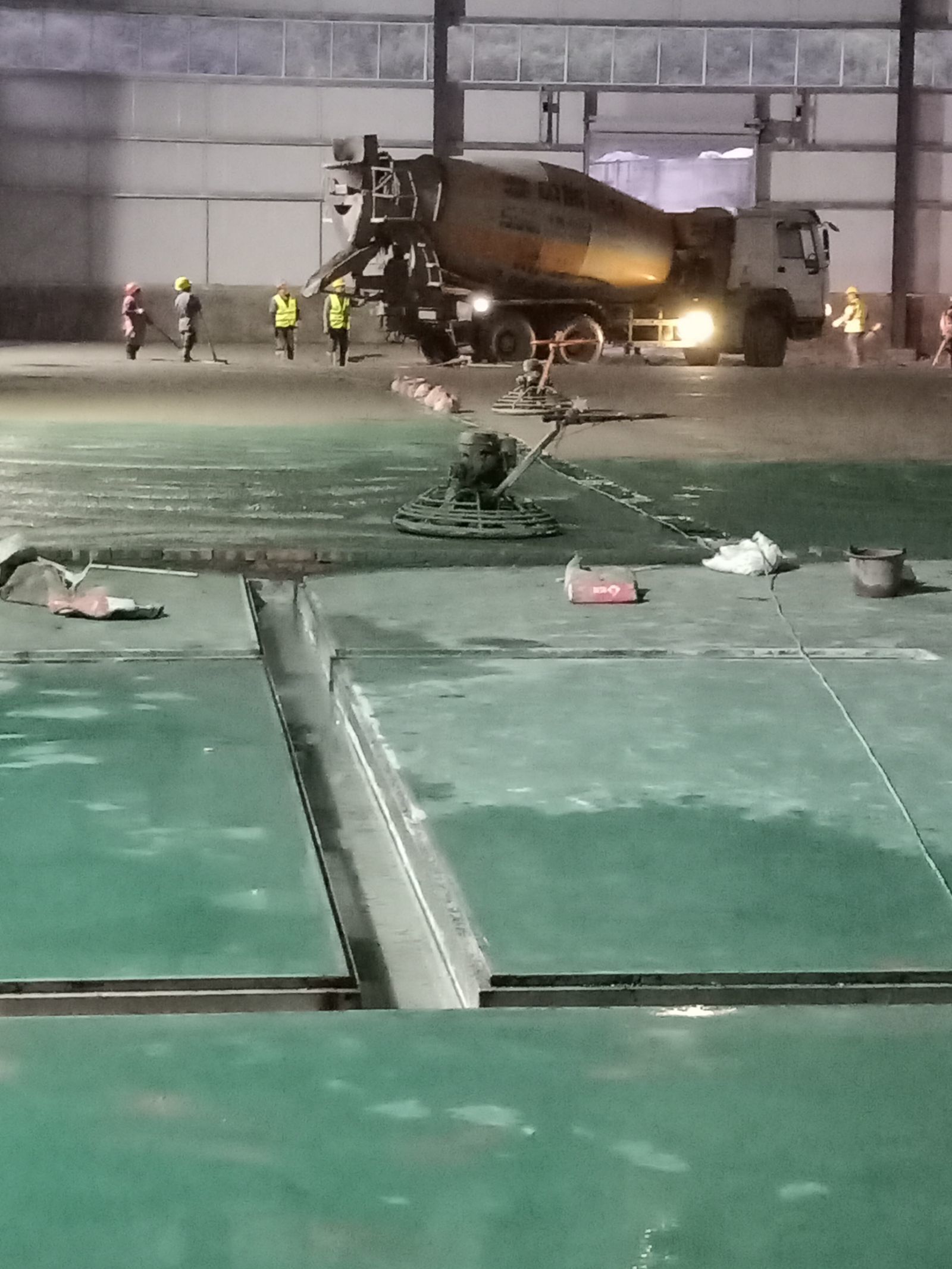

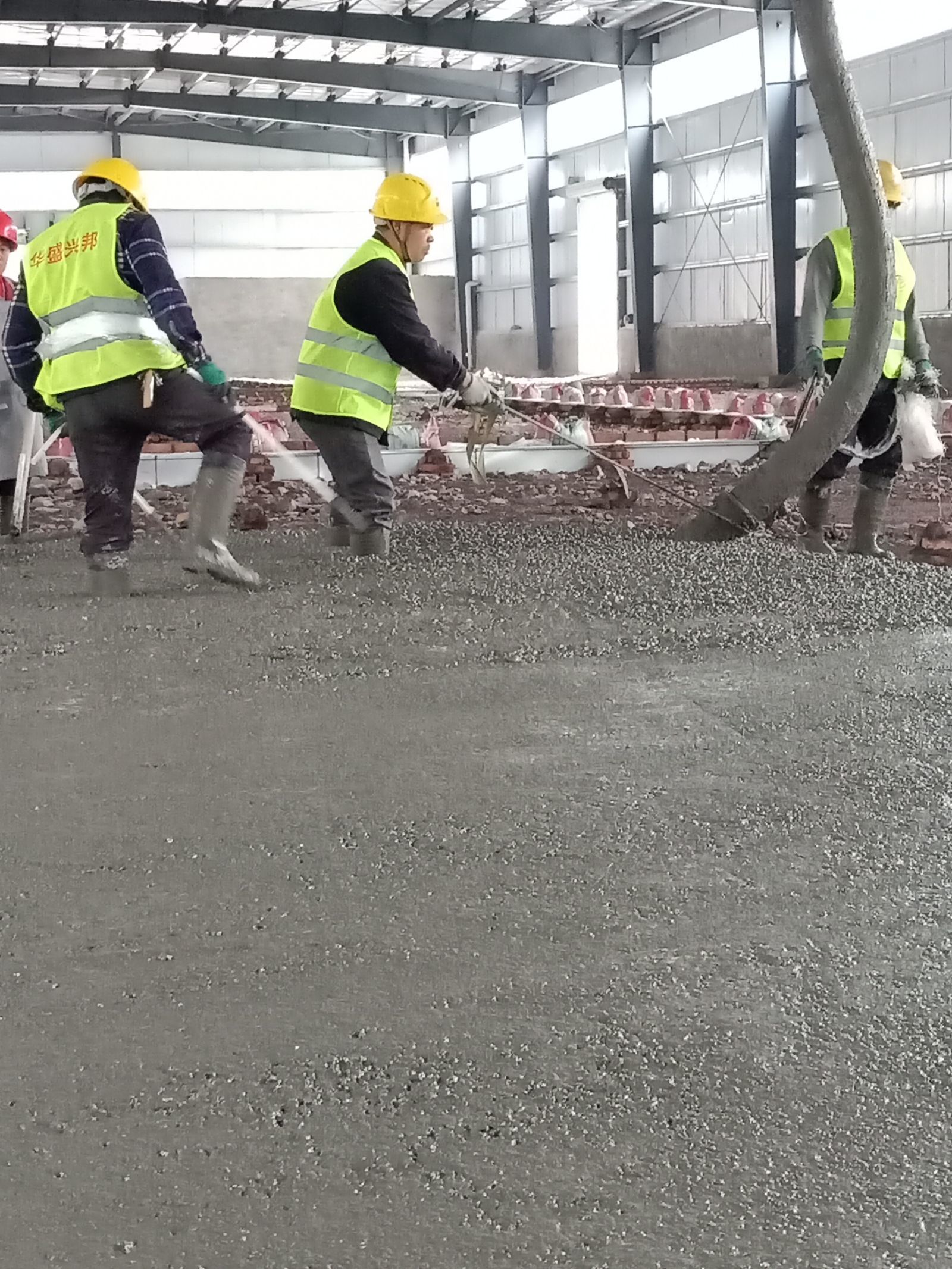

1、4號廠房1-4軸到1-9軸混凝土澆筑完成百分之 60。 2、 3號廠房實驗室辦公區彩鋼板吊頂完成百分之70。 3、3號廠房排水管安裝完成。 4、 3號廠房地坪標高定點完成。 5、 4號廠房已澆筑混凝土養護。

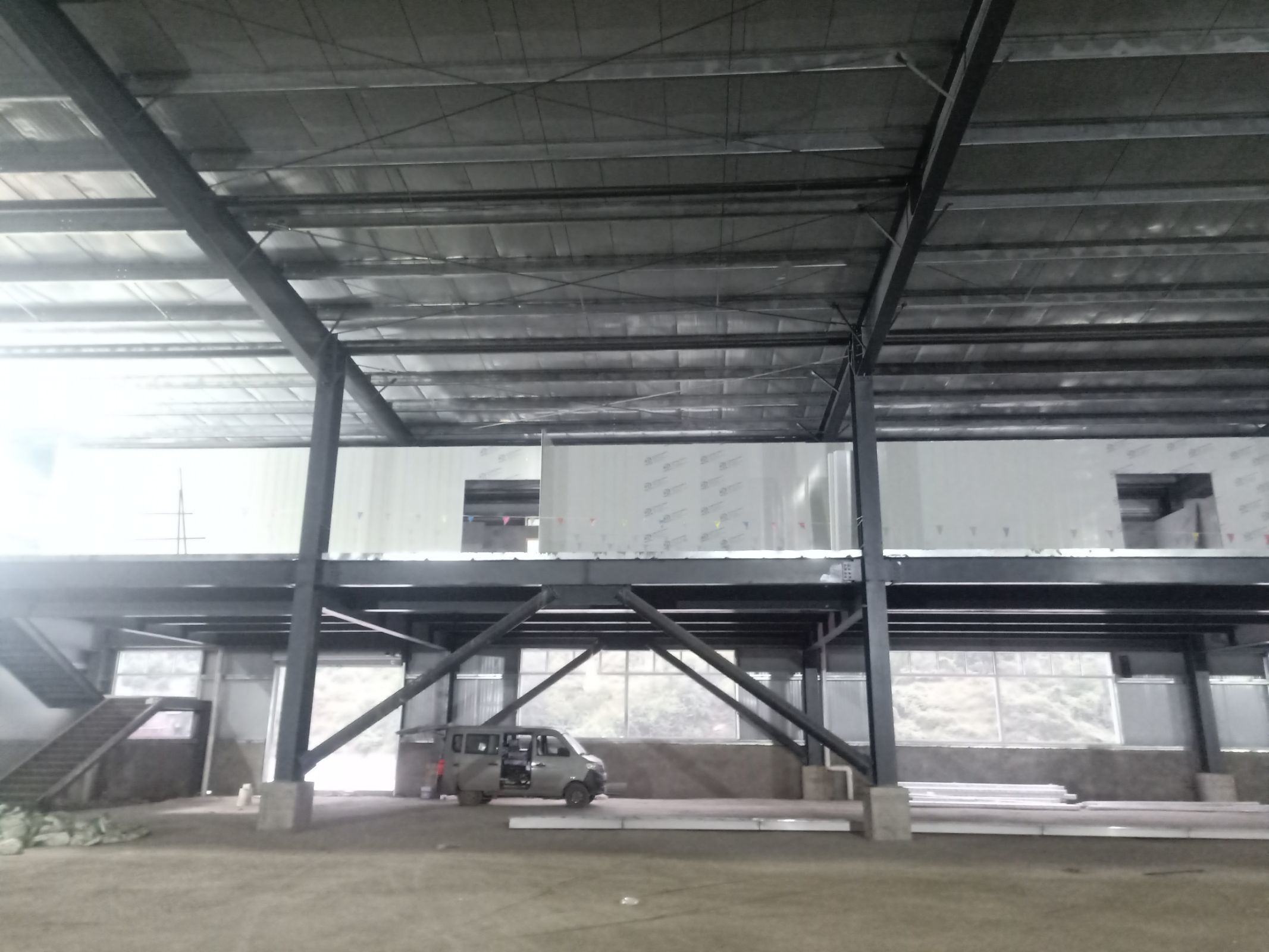

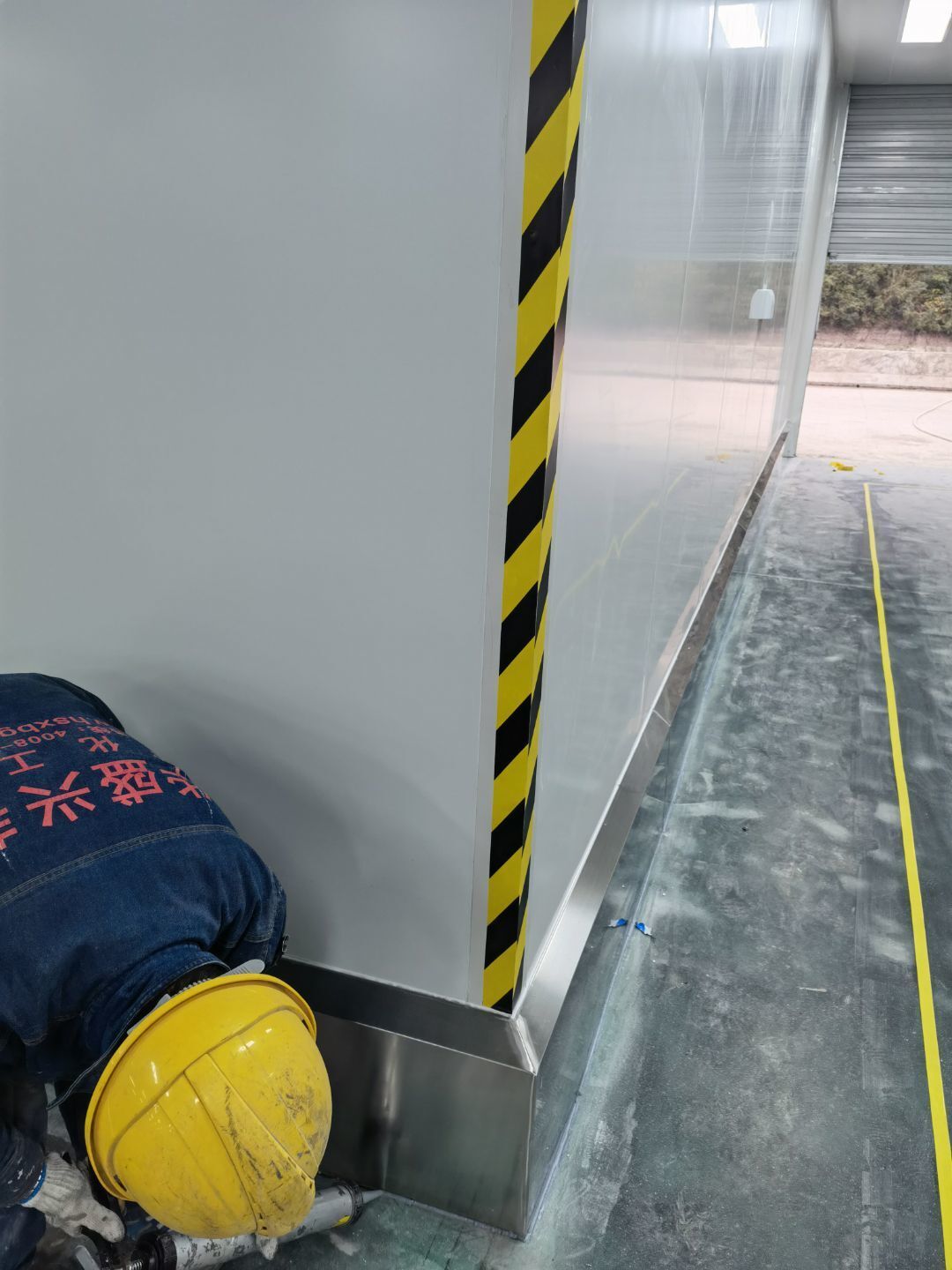

3號車間2樓平臺實驗室辦公室區域墻板安裝完成;3號車間水溝焊接完成。

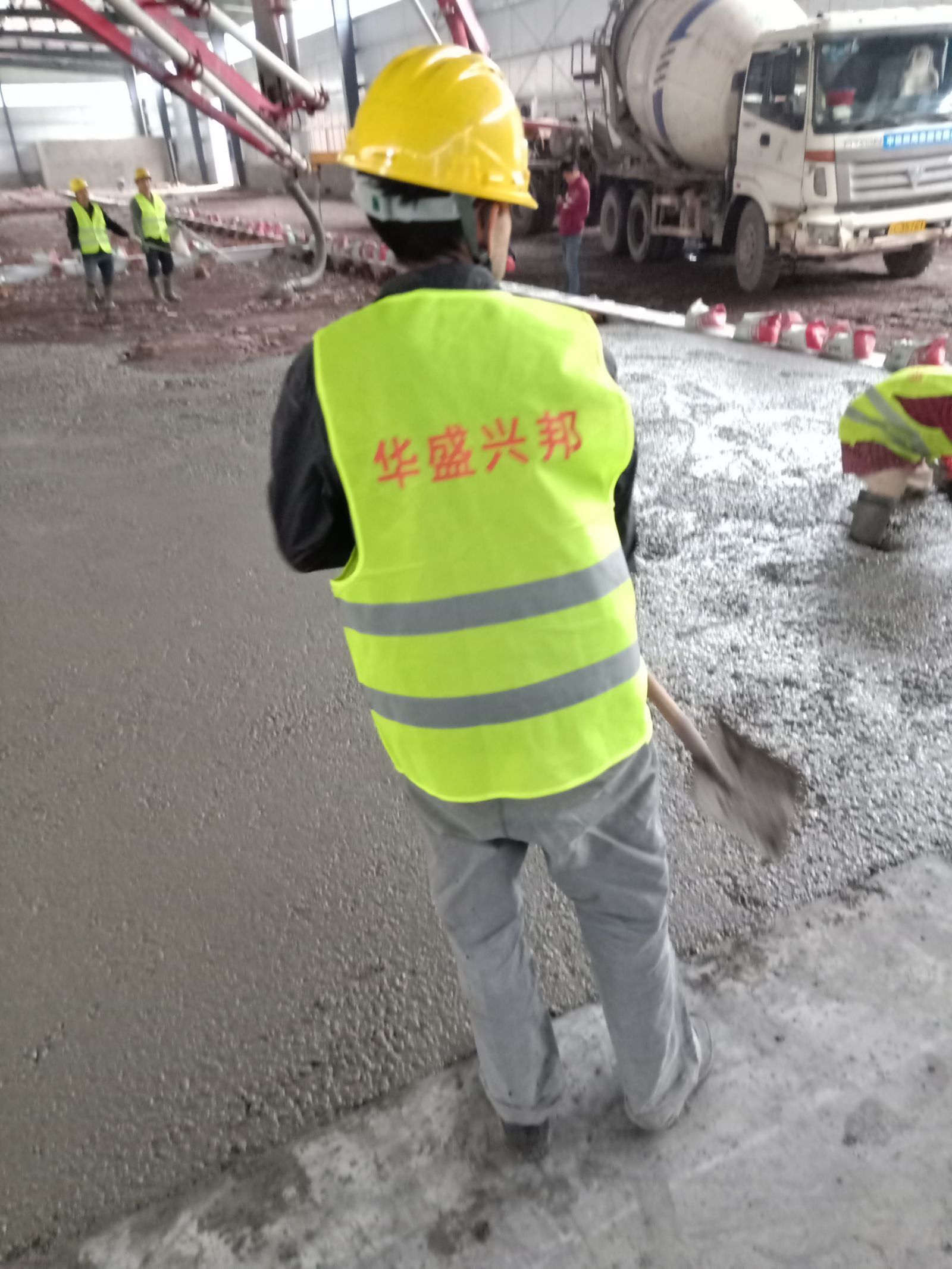

1.4號廠房2-1軸到2-6軸混凝土澆筑完成
排水溝安裝固定,隔斷施工

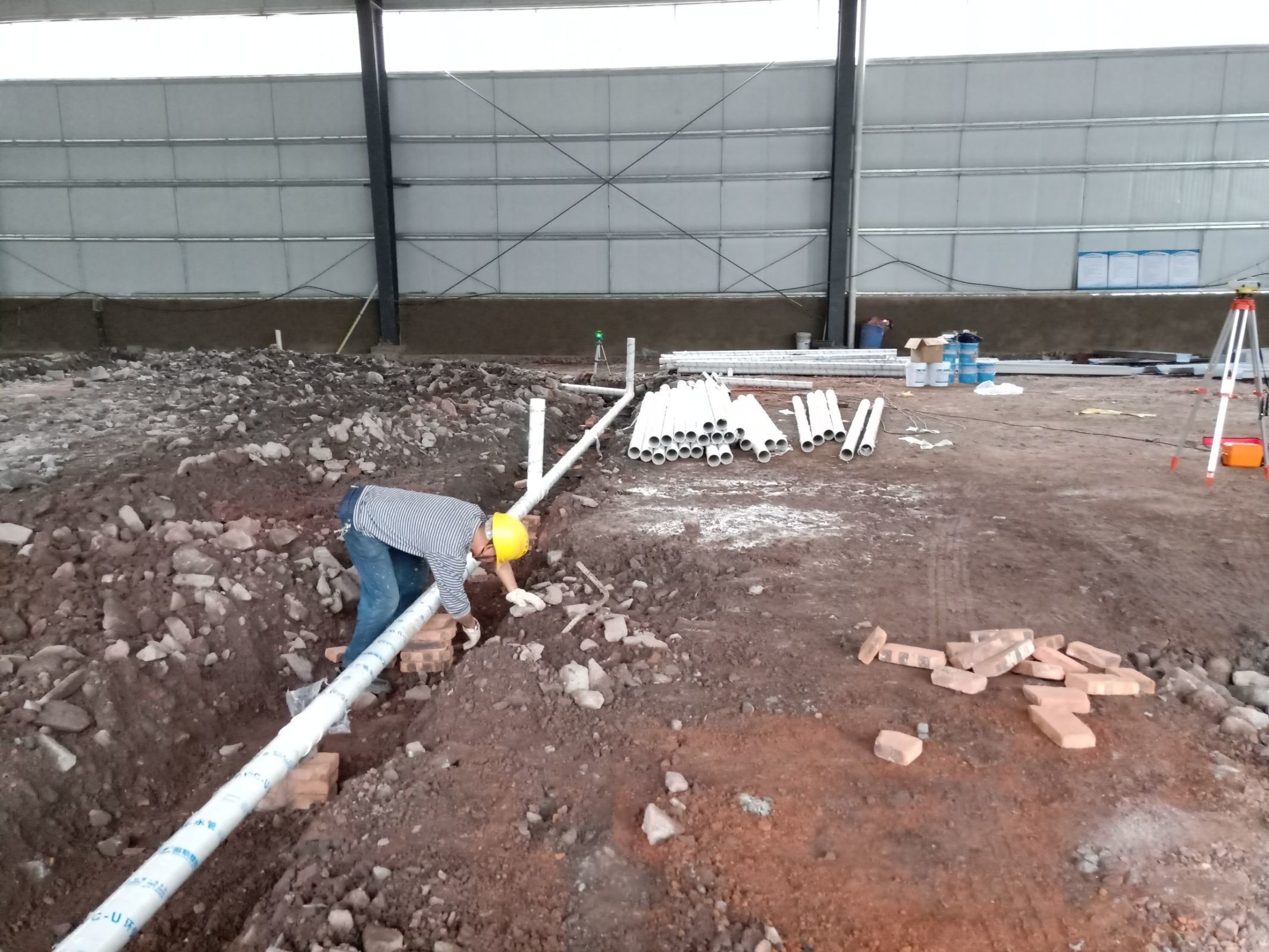

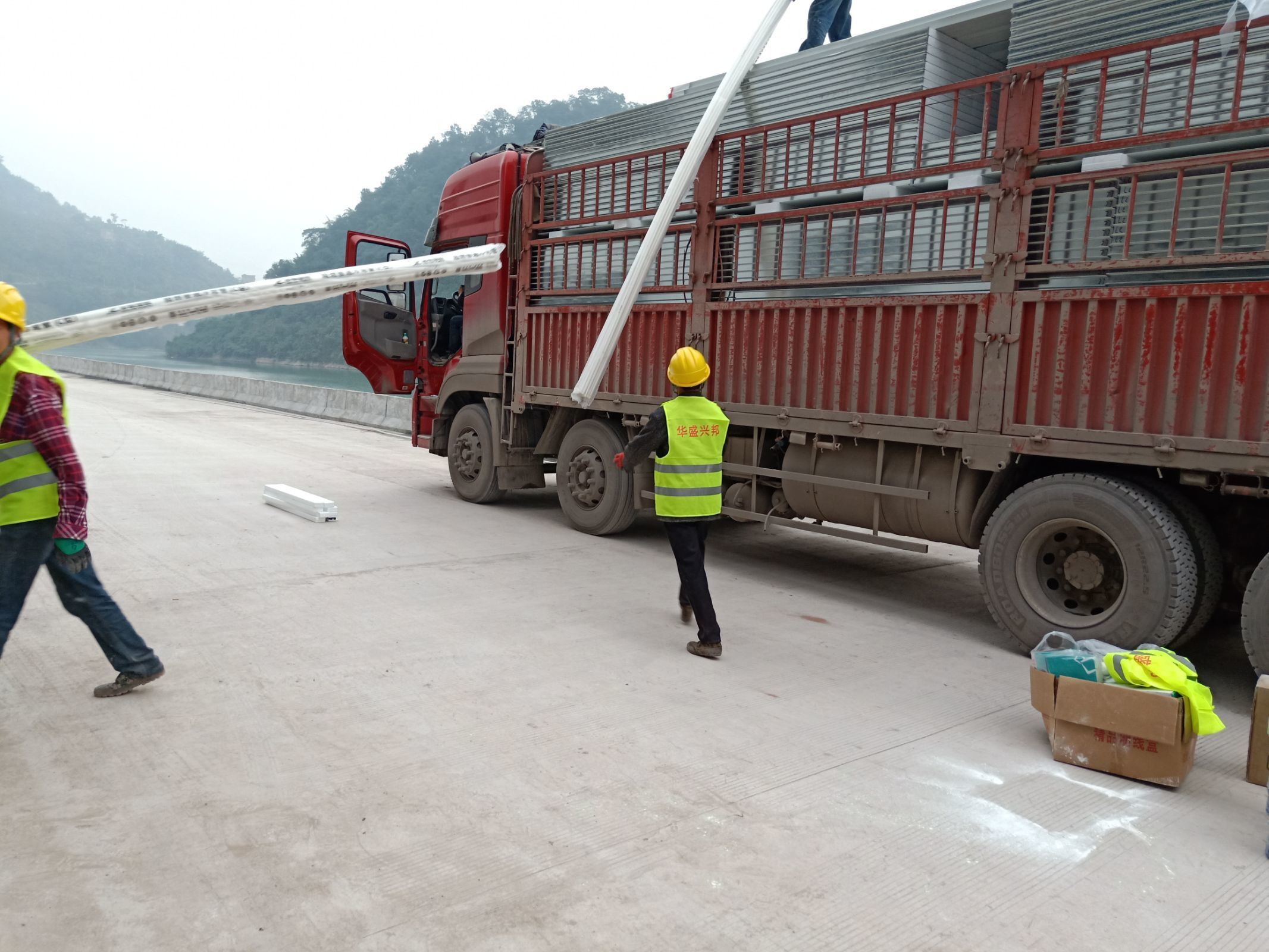

1、實驗室材料到場。 2、4號廠房水溝安裝完成百分之二十五。
1、4號廠房主排水管安裝完成。 2、4號廠房排水溝焊接完成百分之六十。

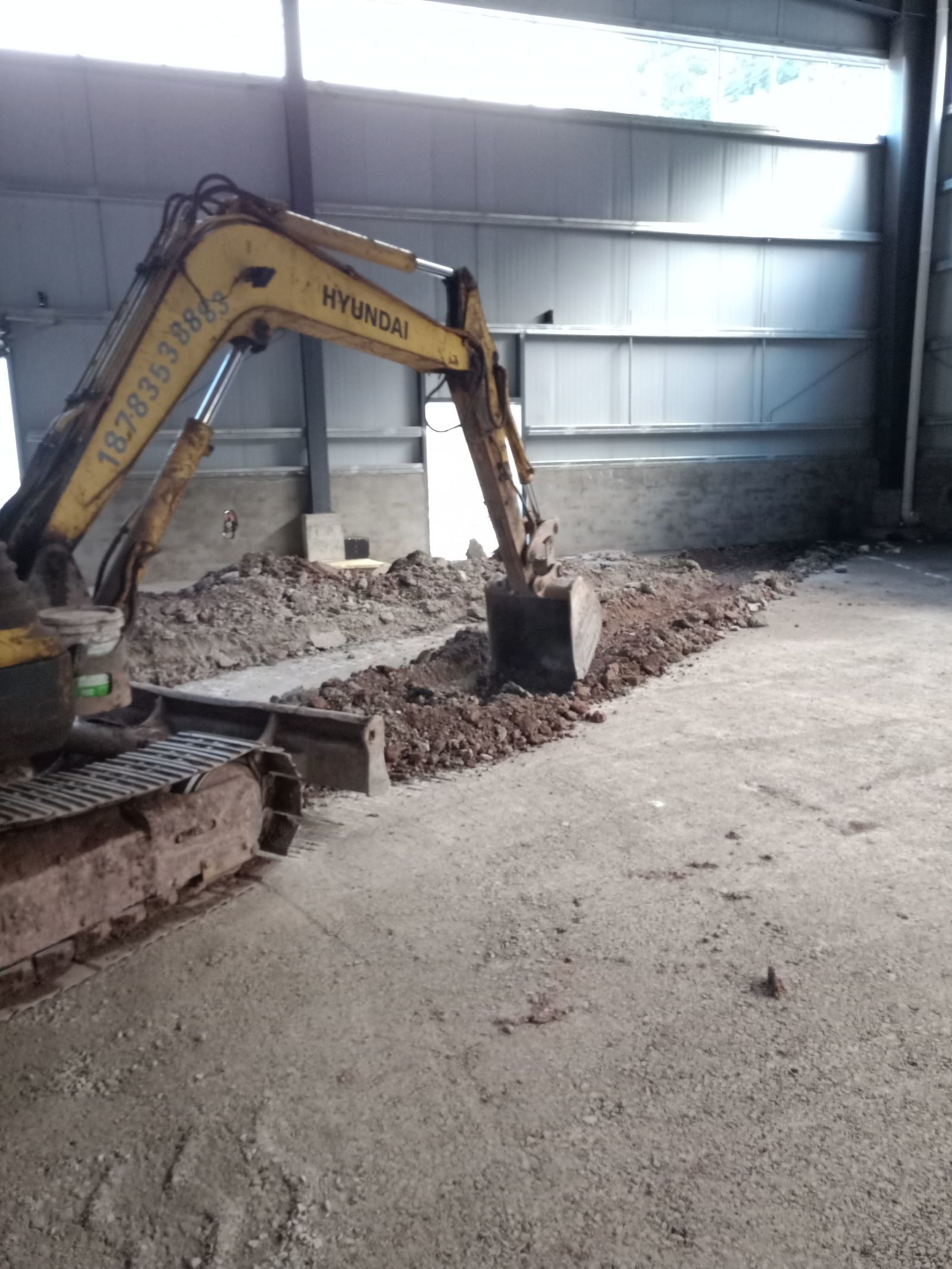

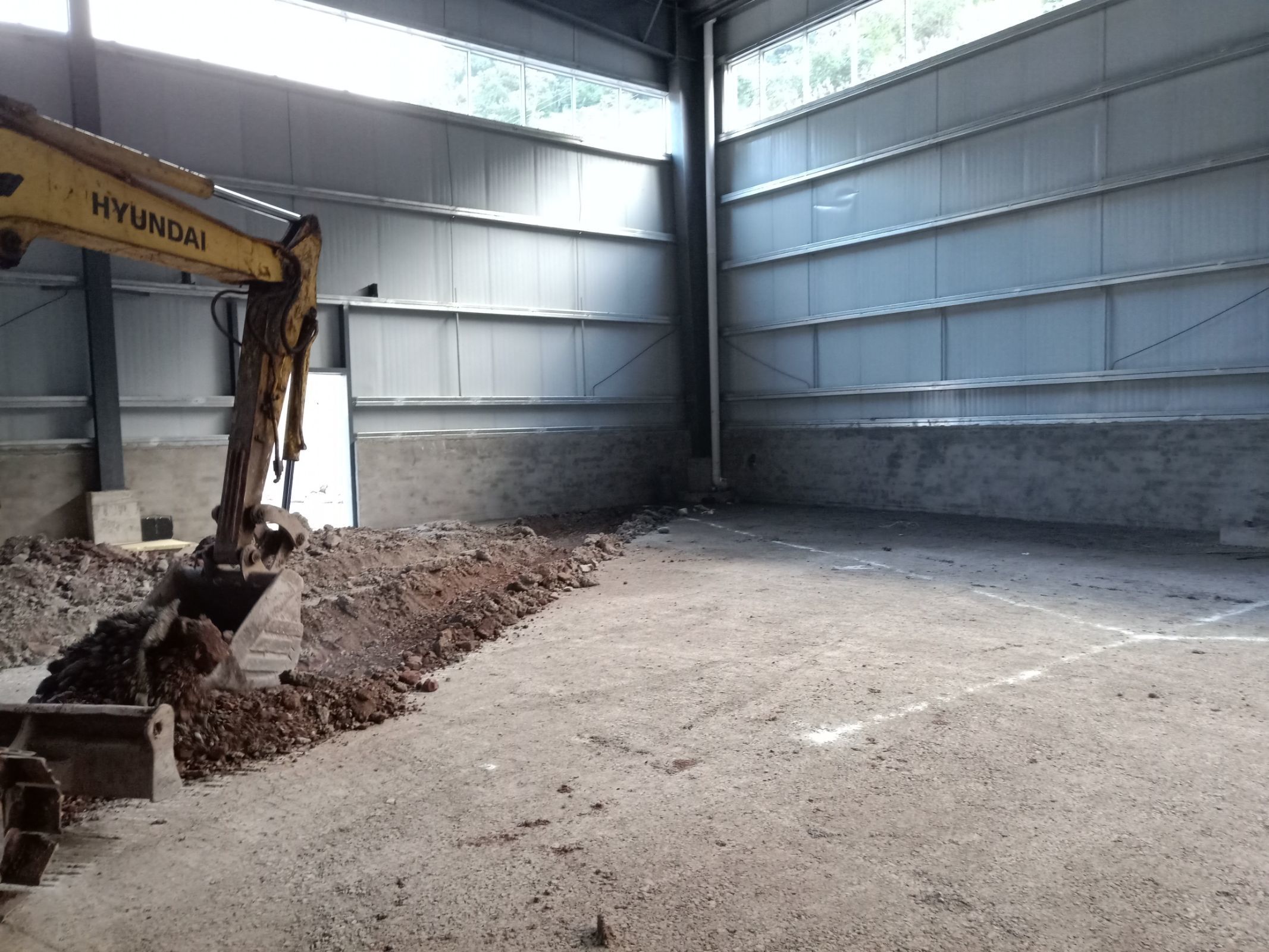

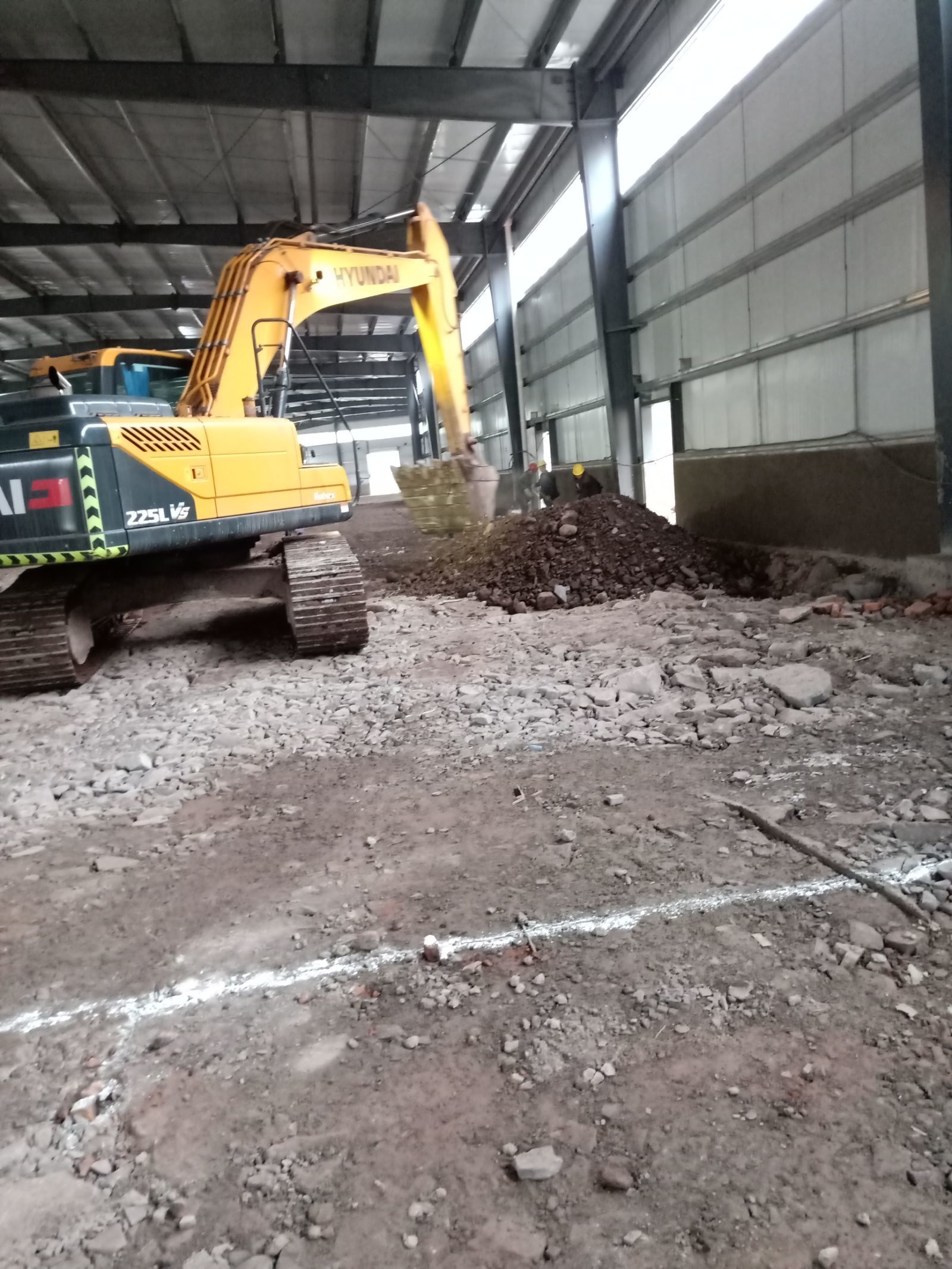

1.4號車間排水溝開挖完成。 2.3號車間排水溝開挖完成百分之二十 3.不銹鋼排水溝,排水管材料到場。

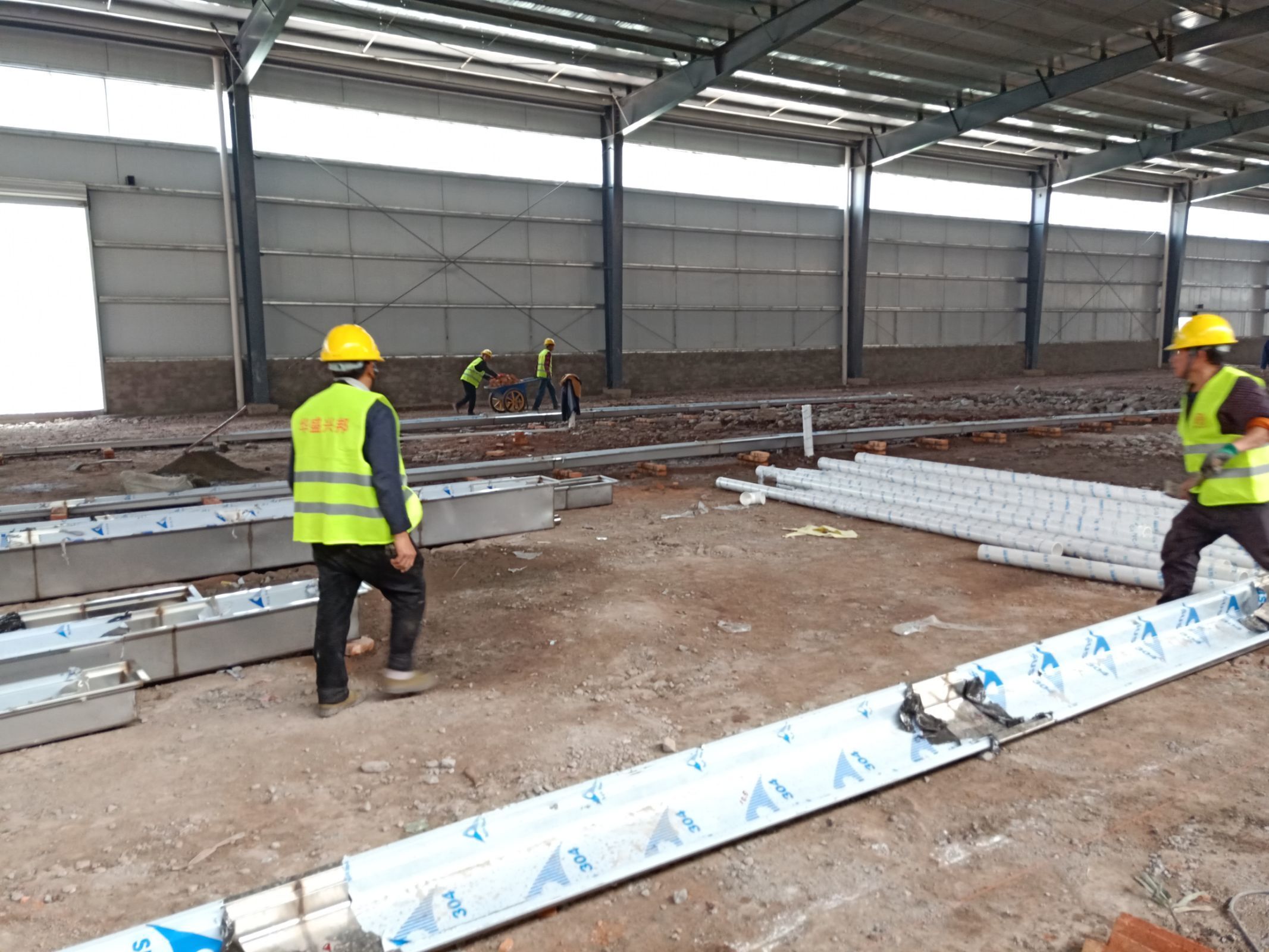

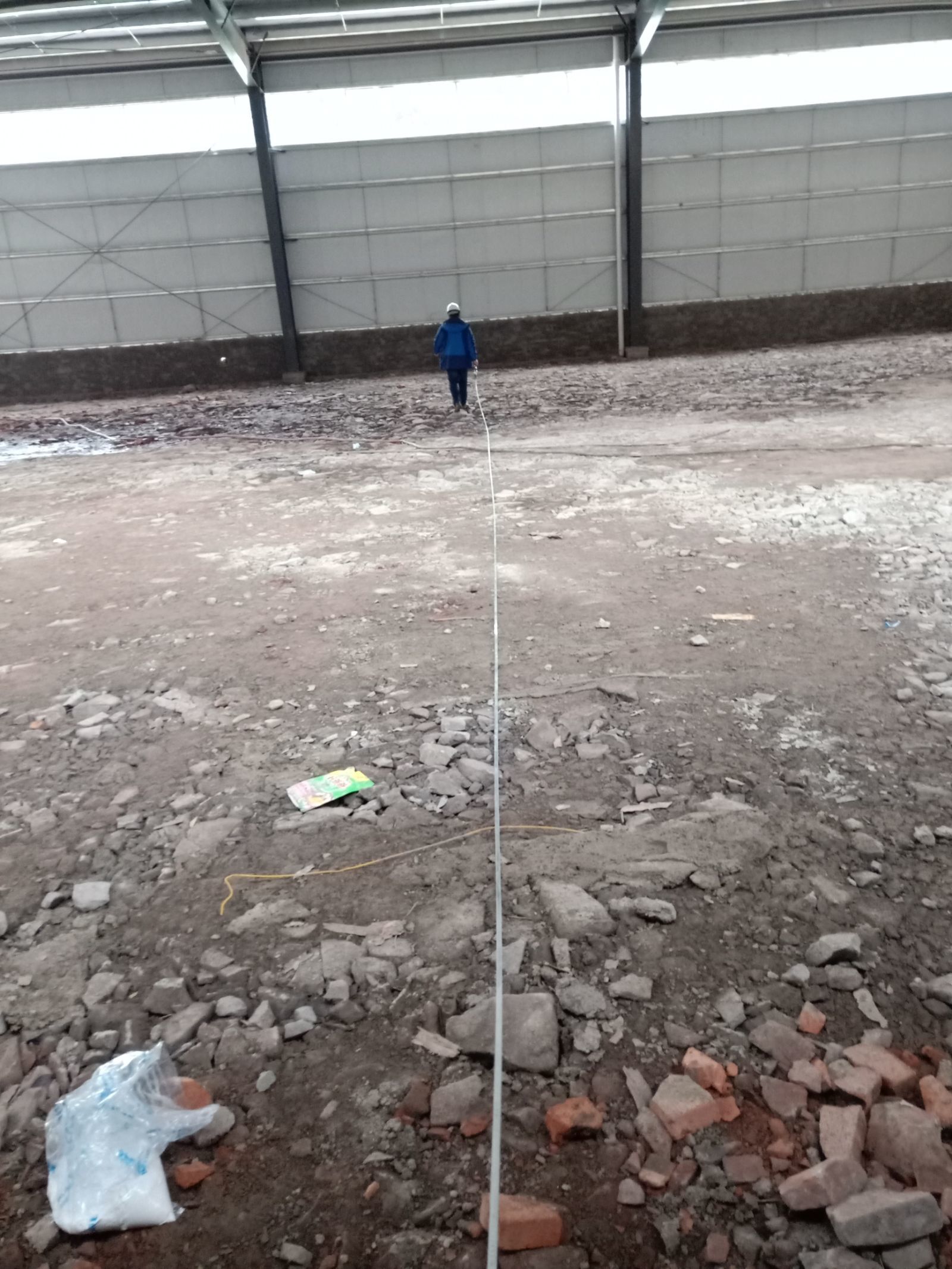

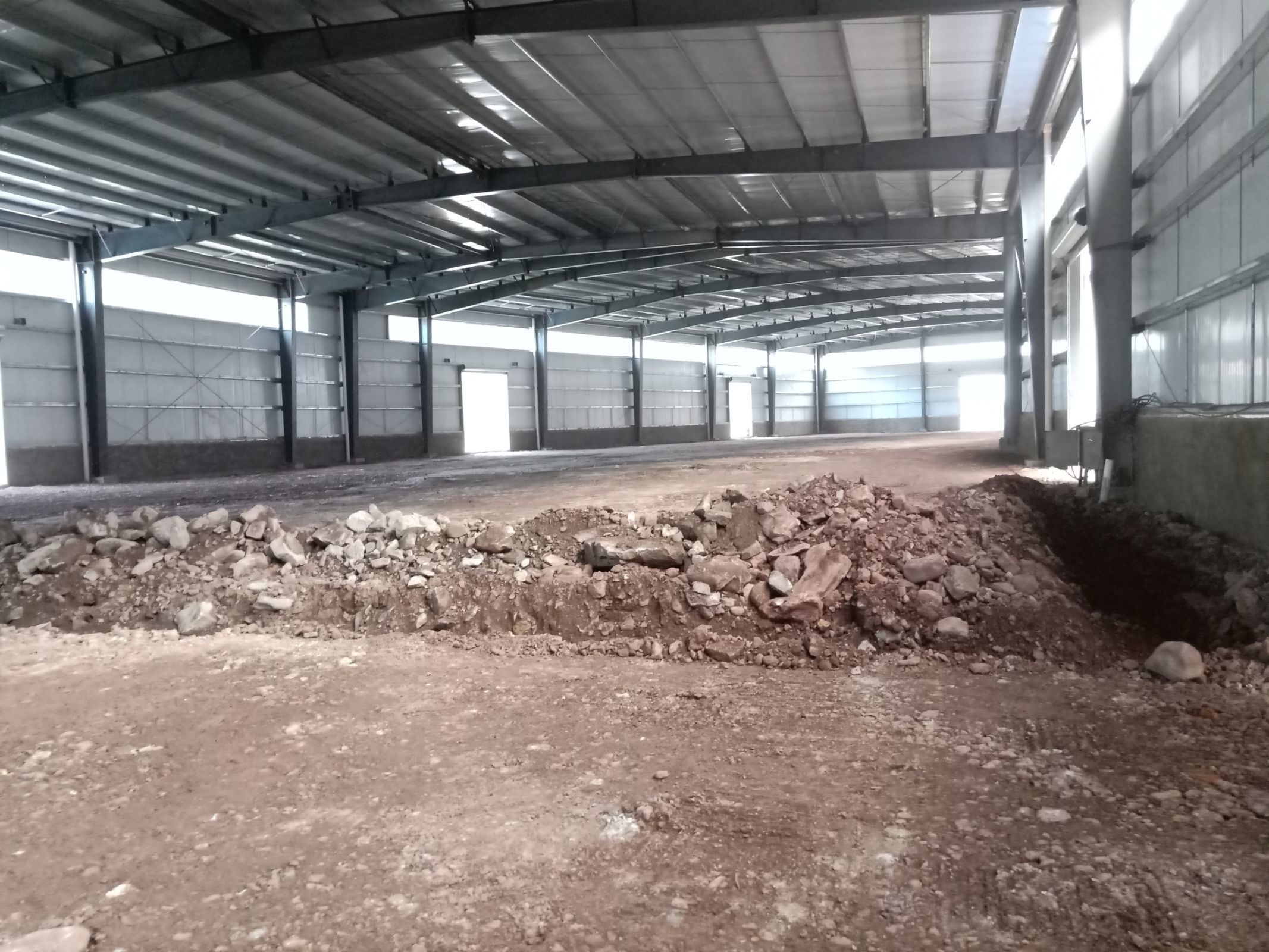

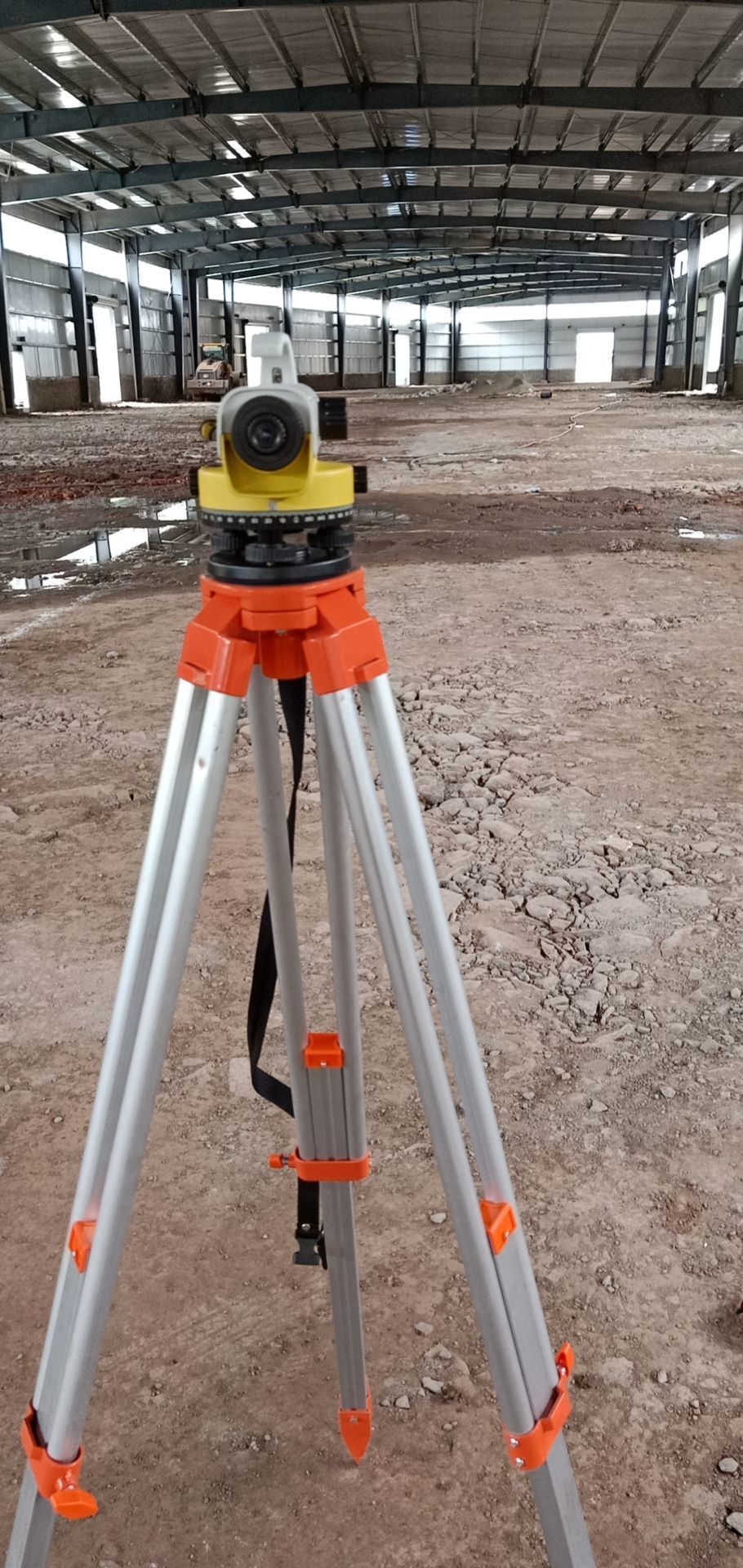

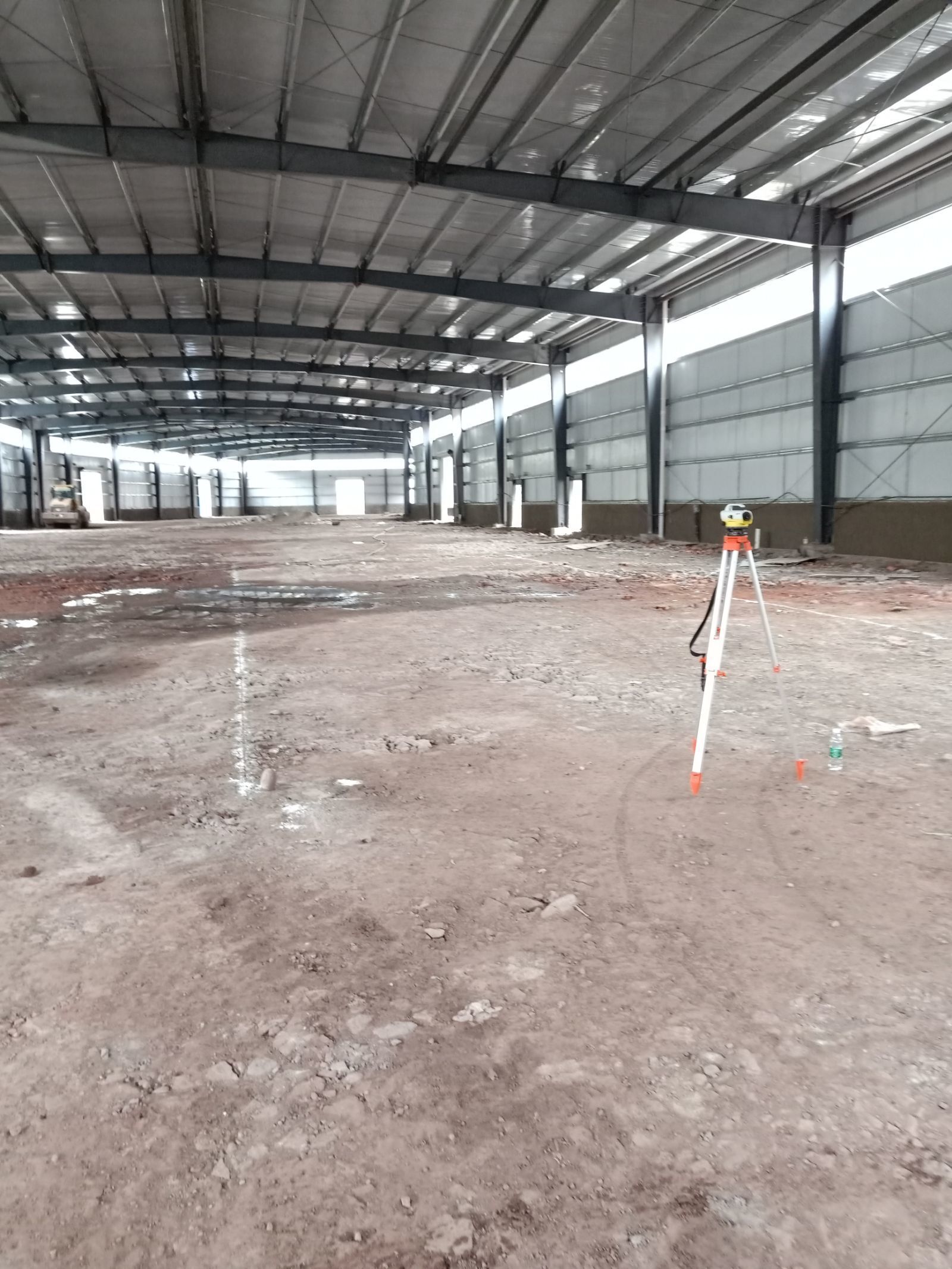

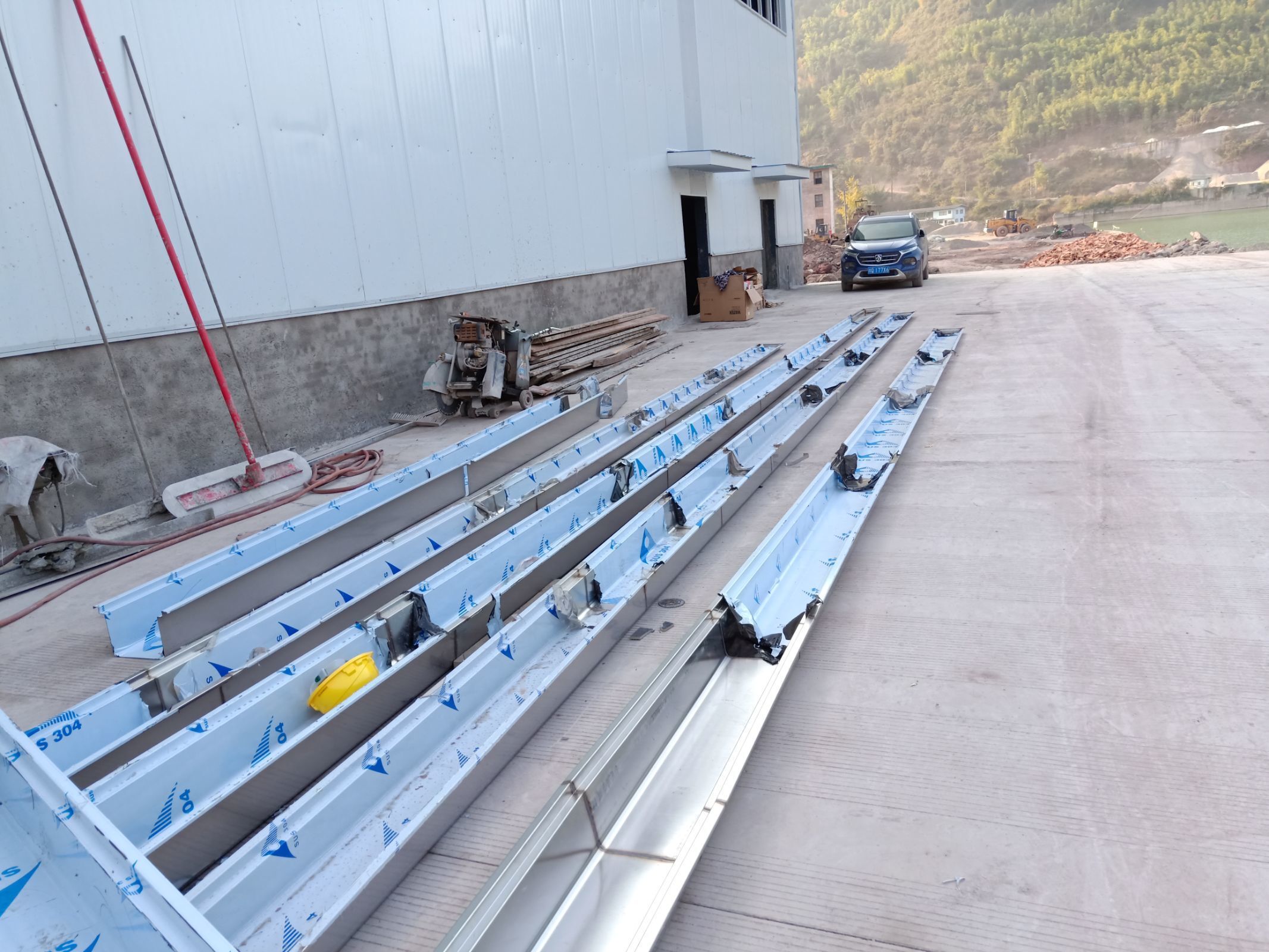

車間現場測量,放線
