四川智泉農產品開發有限公司

四川智泉農產品開發有限公司

開工日期:2020-12-30

華盛興邦承接四川智泉農產品開發有限公司廠房設計,廠房裝修工程,車間裝修面積3000平方米,主要生產鴨腸、黃喉等速凍食品。

瀏覽
查看更多

工程進度

  • 2021-03-26 10:55:02

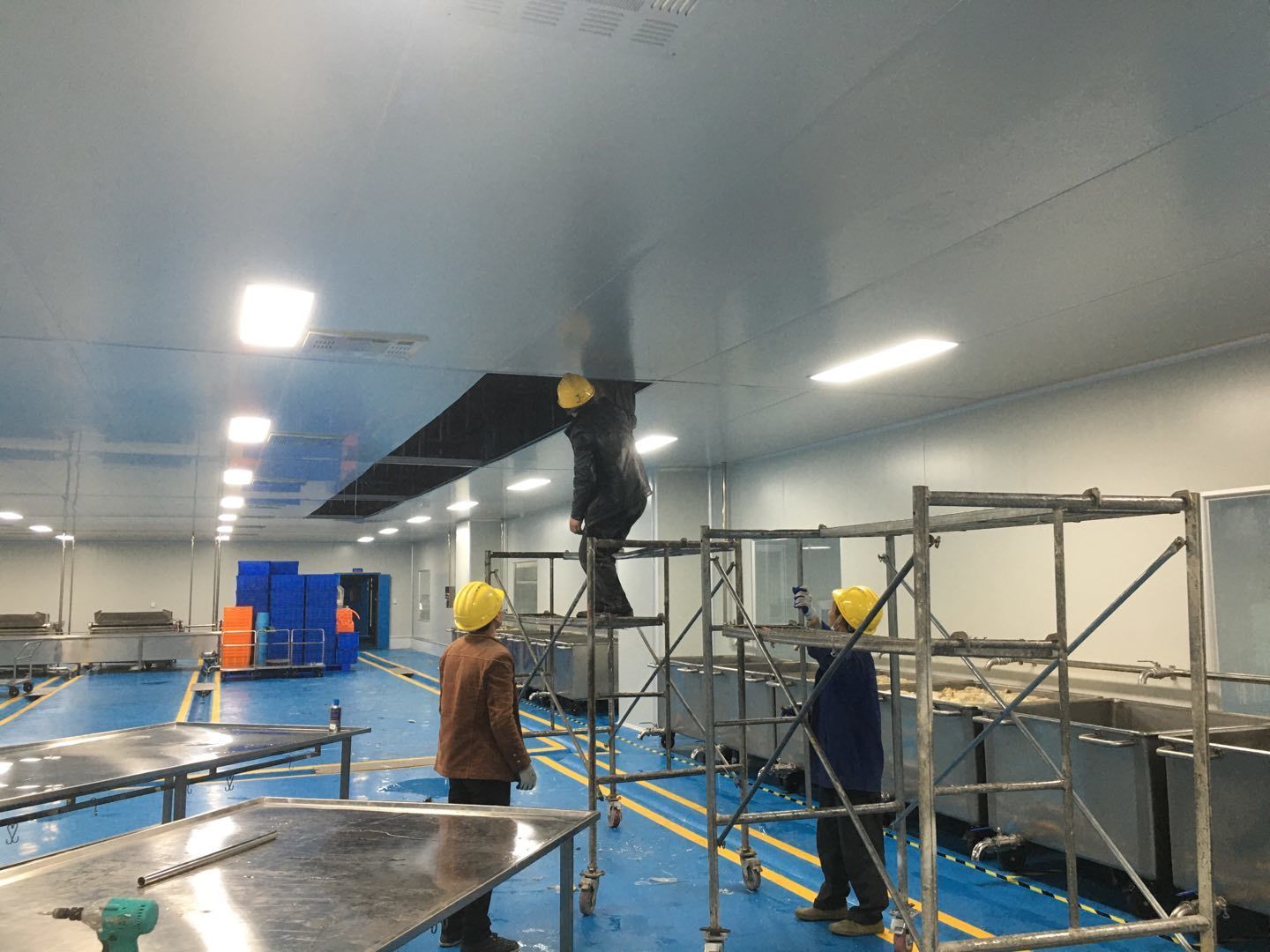

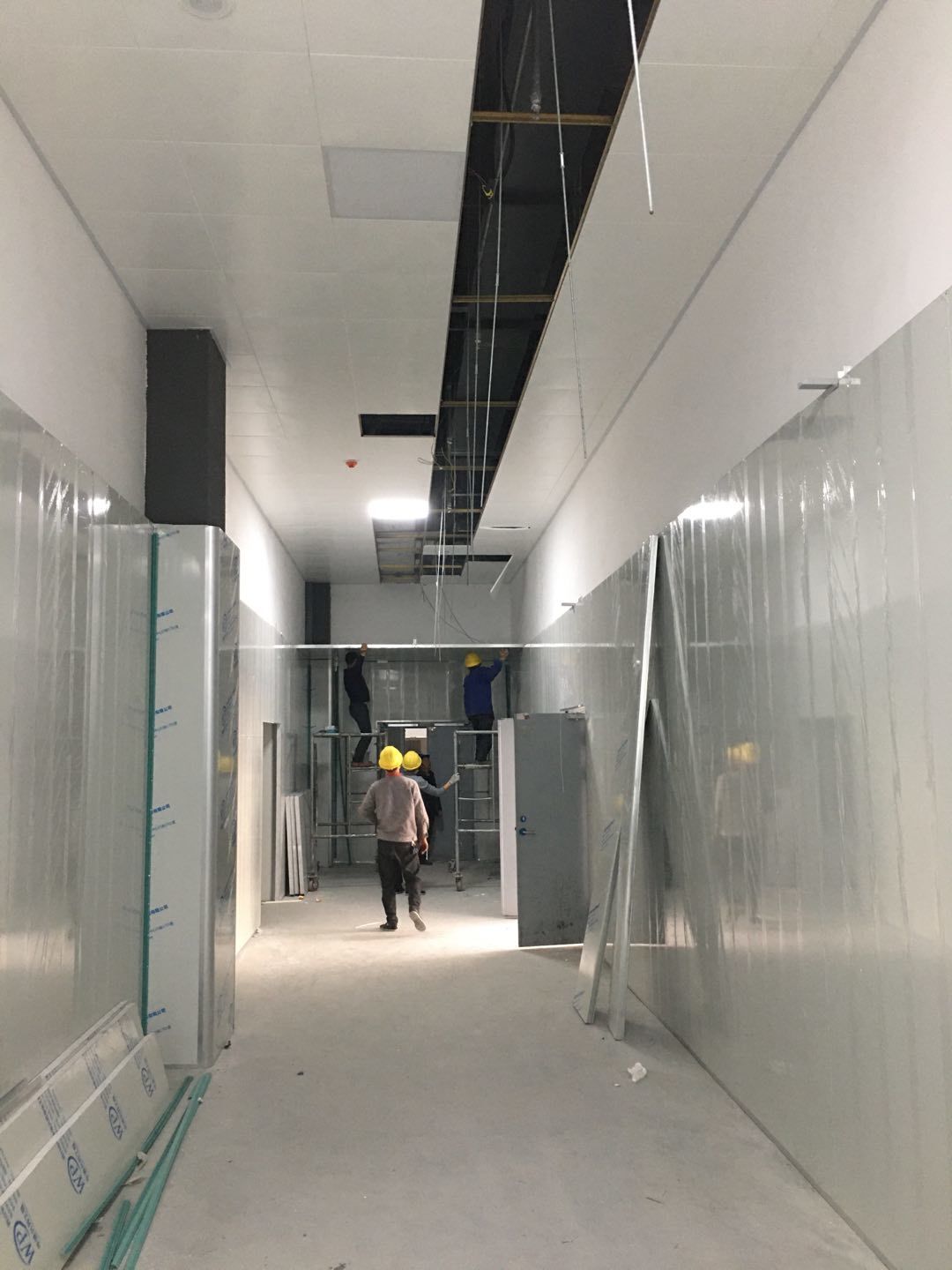

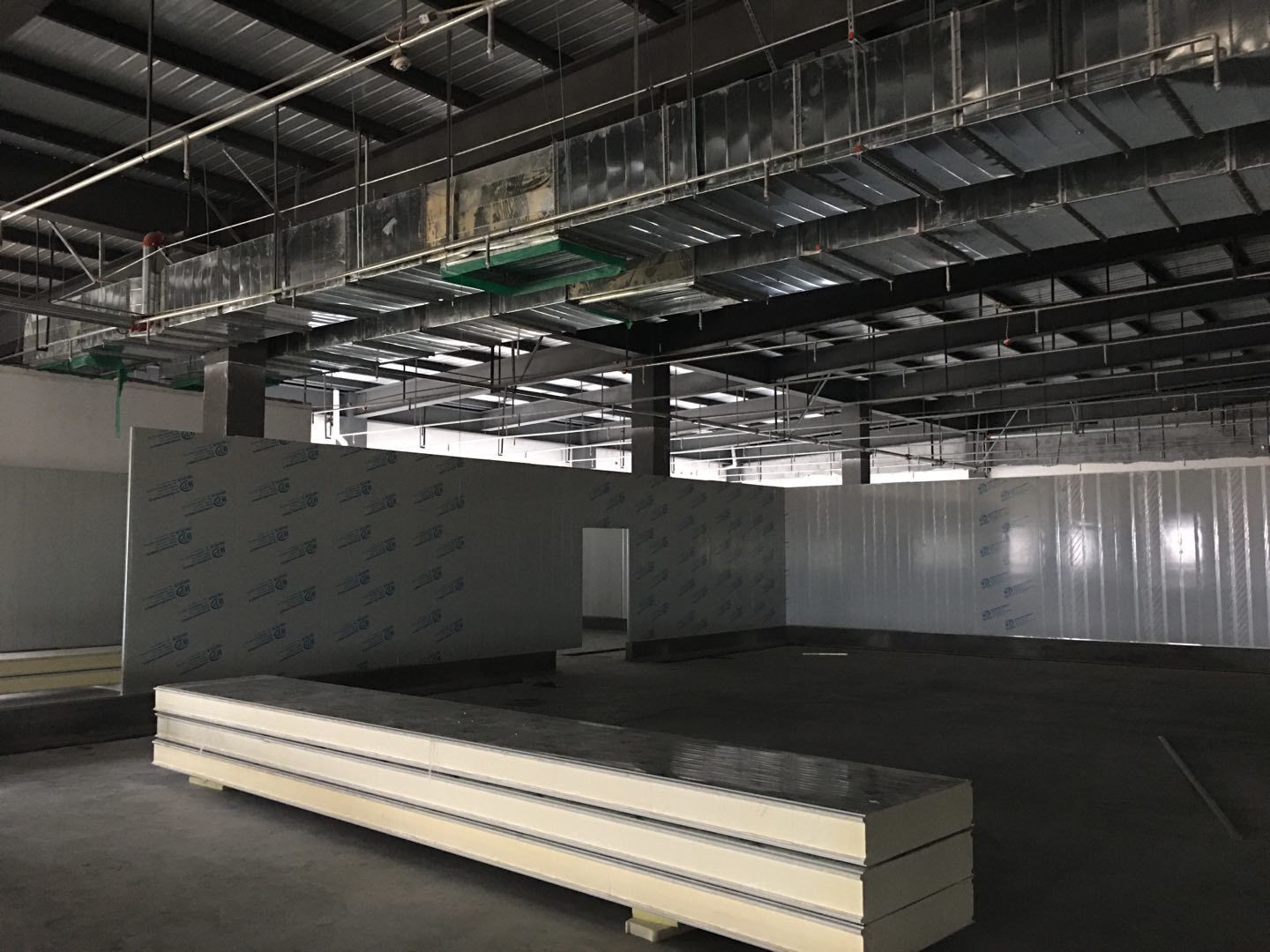

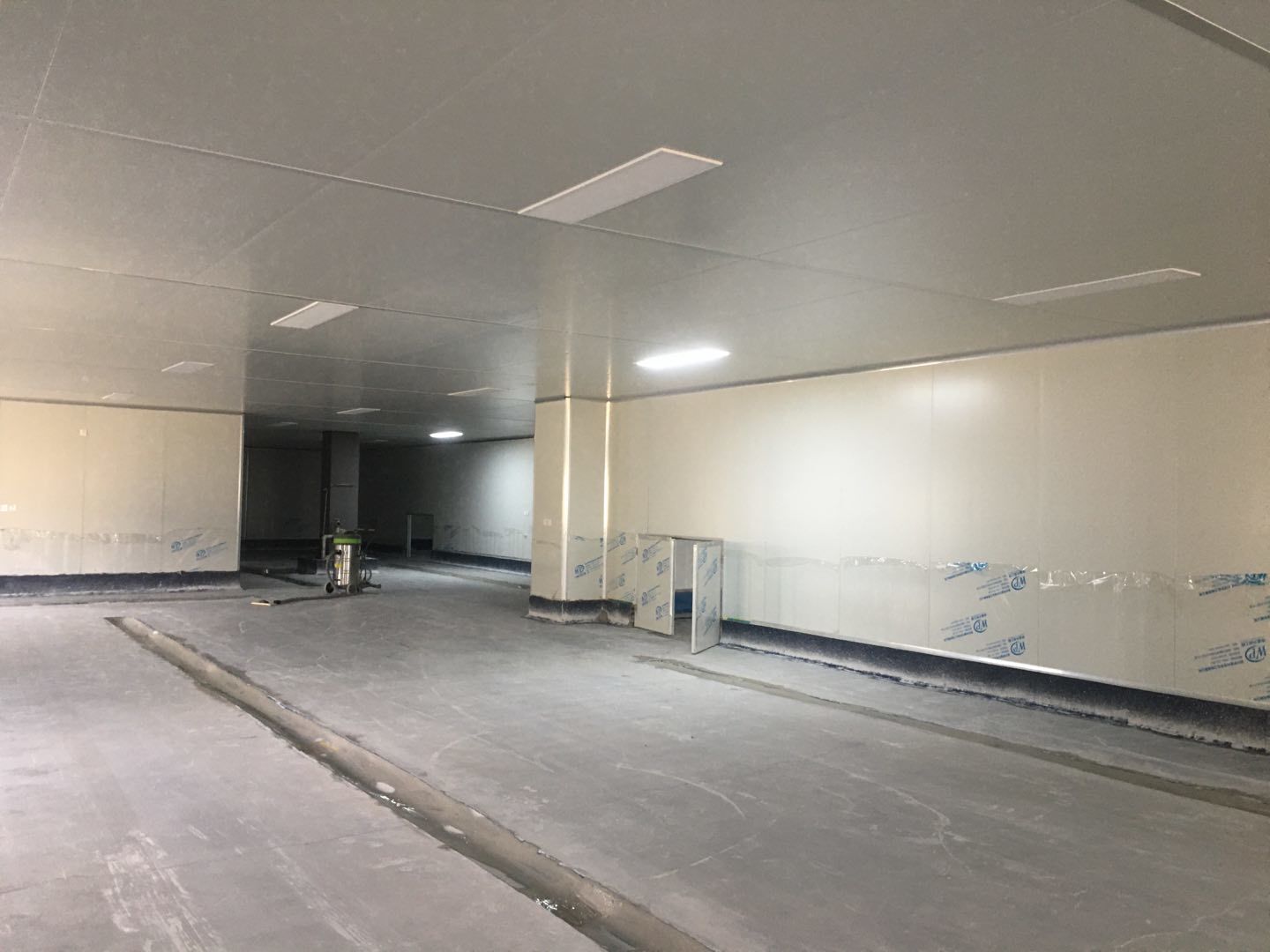

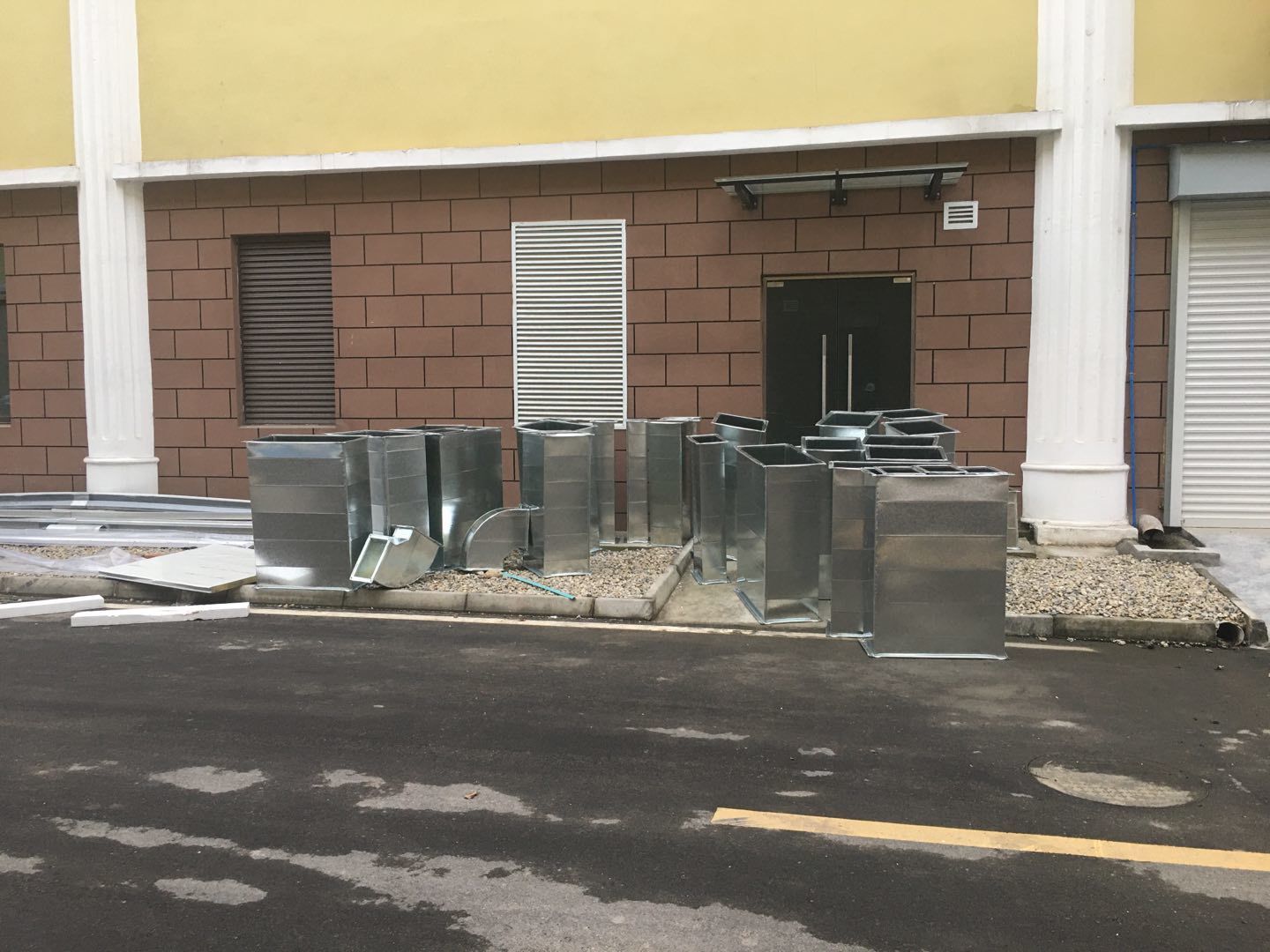

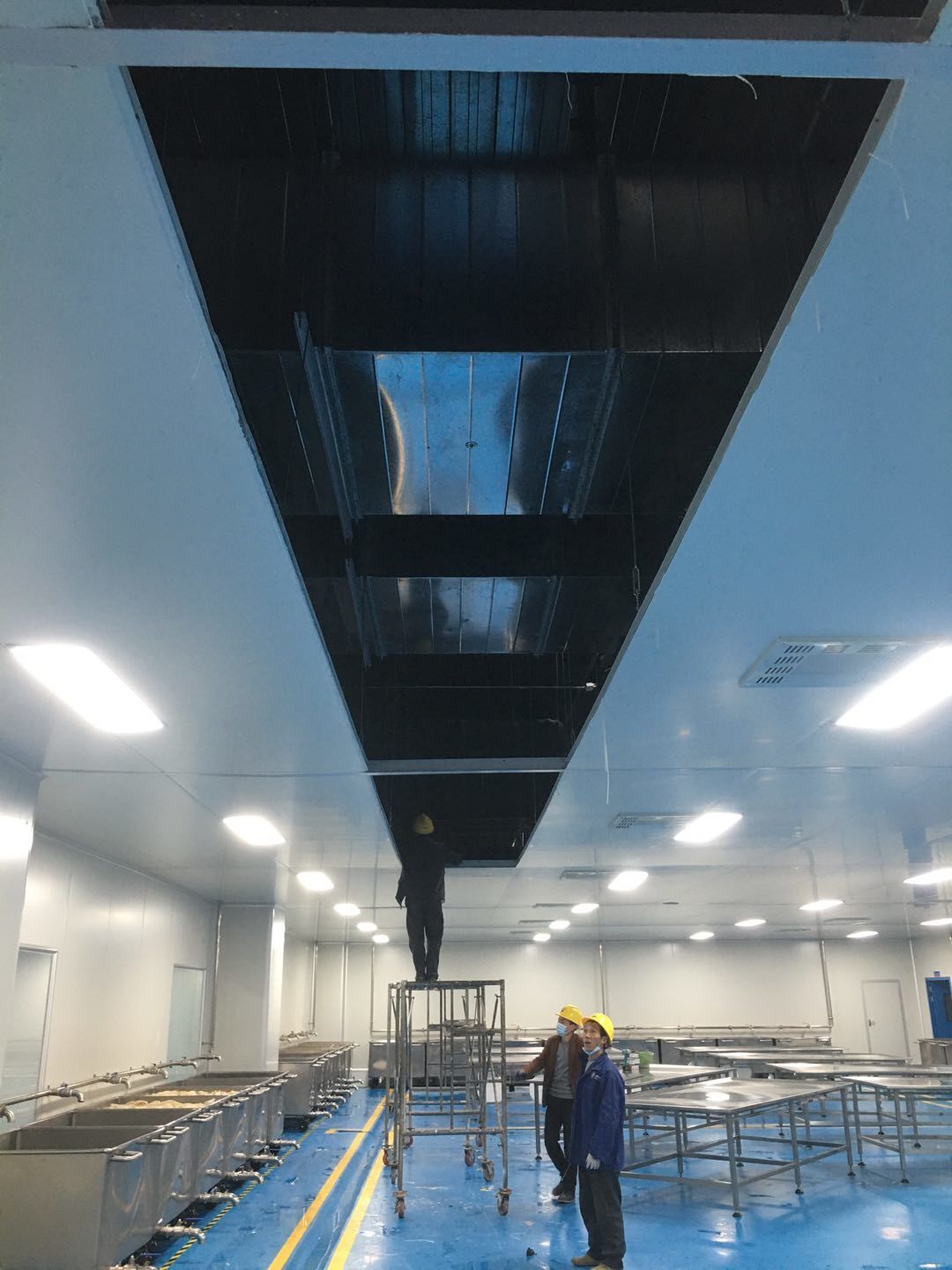

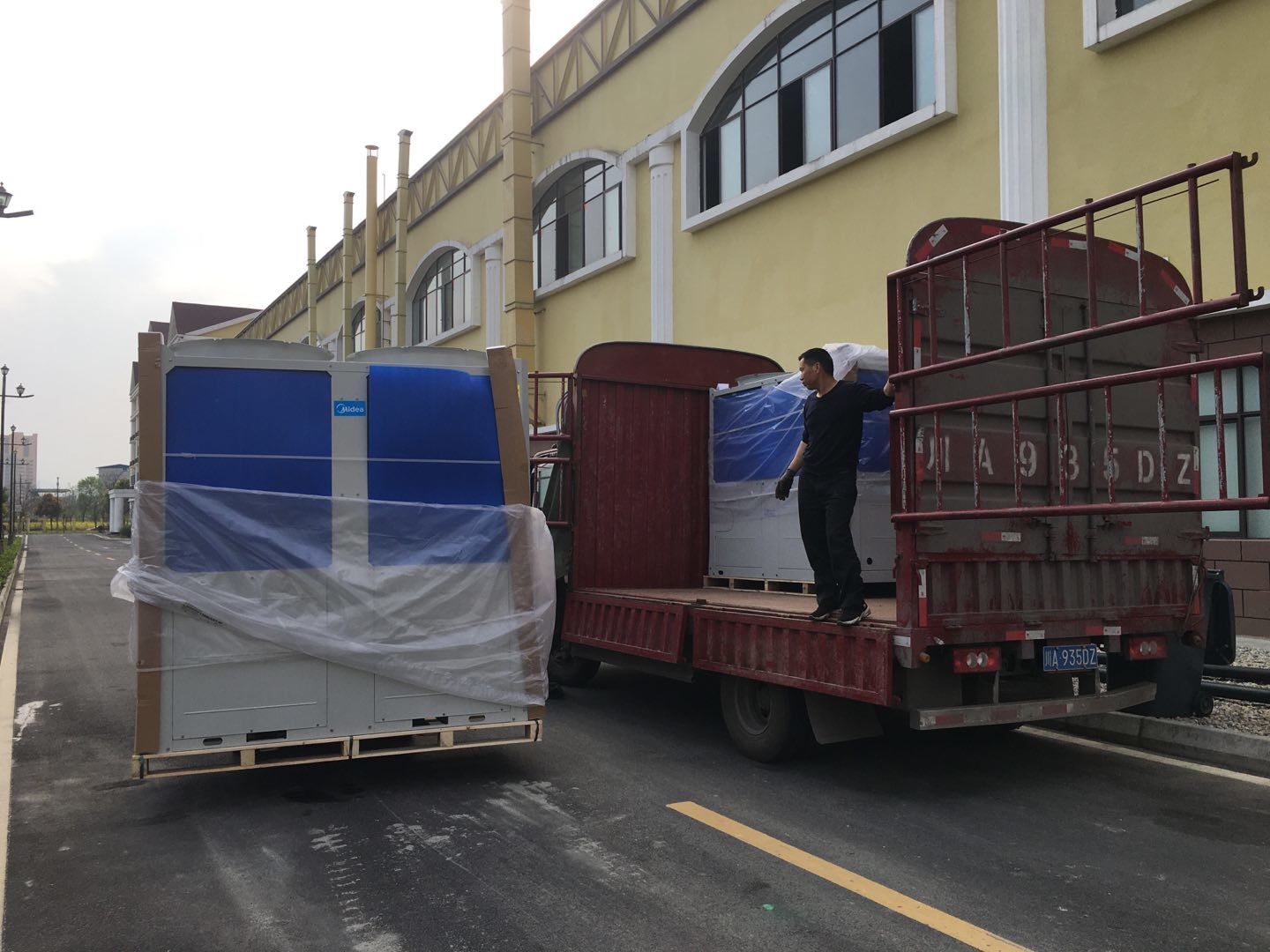

    1:彩板班組~收尾工作進度50%左右。2:空調班組~主要設備及風道均已吊裝完成。剩余工作:主機配管,配線調試,安裝風口。3:水電班組-空調電源配線完成約35%,剩余工作:動力電施工,吊頂?shù)浇o水點位的不銹鋼管施工,配電箱安裝調試。

  • 2021-03-23 11:19:09

    1彩板班組~收尾工作進度30%2:空調班組~管道安裝完成,風機已吊裝2臺,主機配管3:水電班組-布線配管。整體進度約80%。

  • 2021-03-20 13:21:04

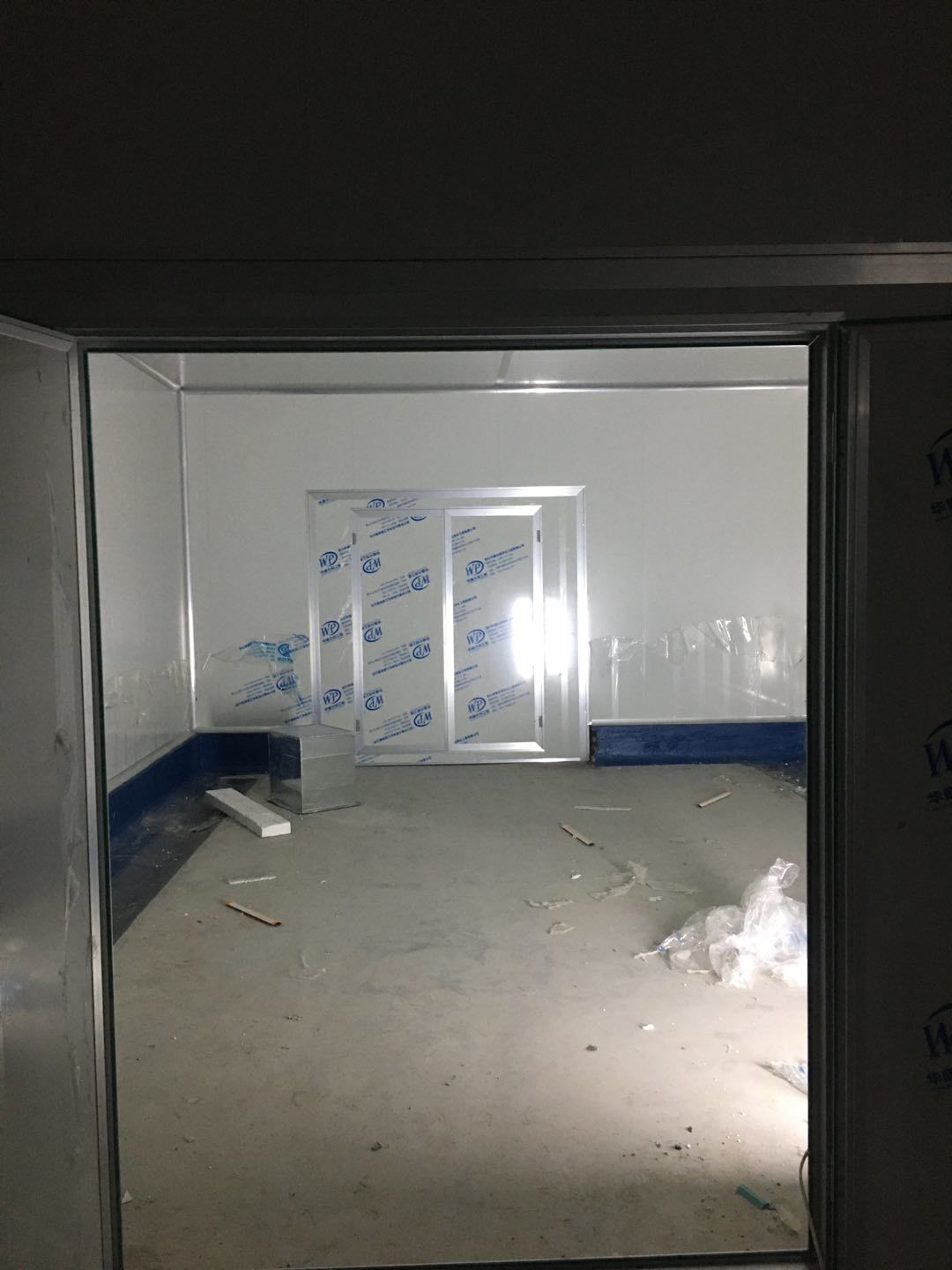

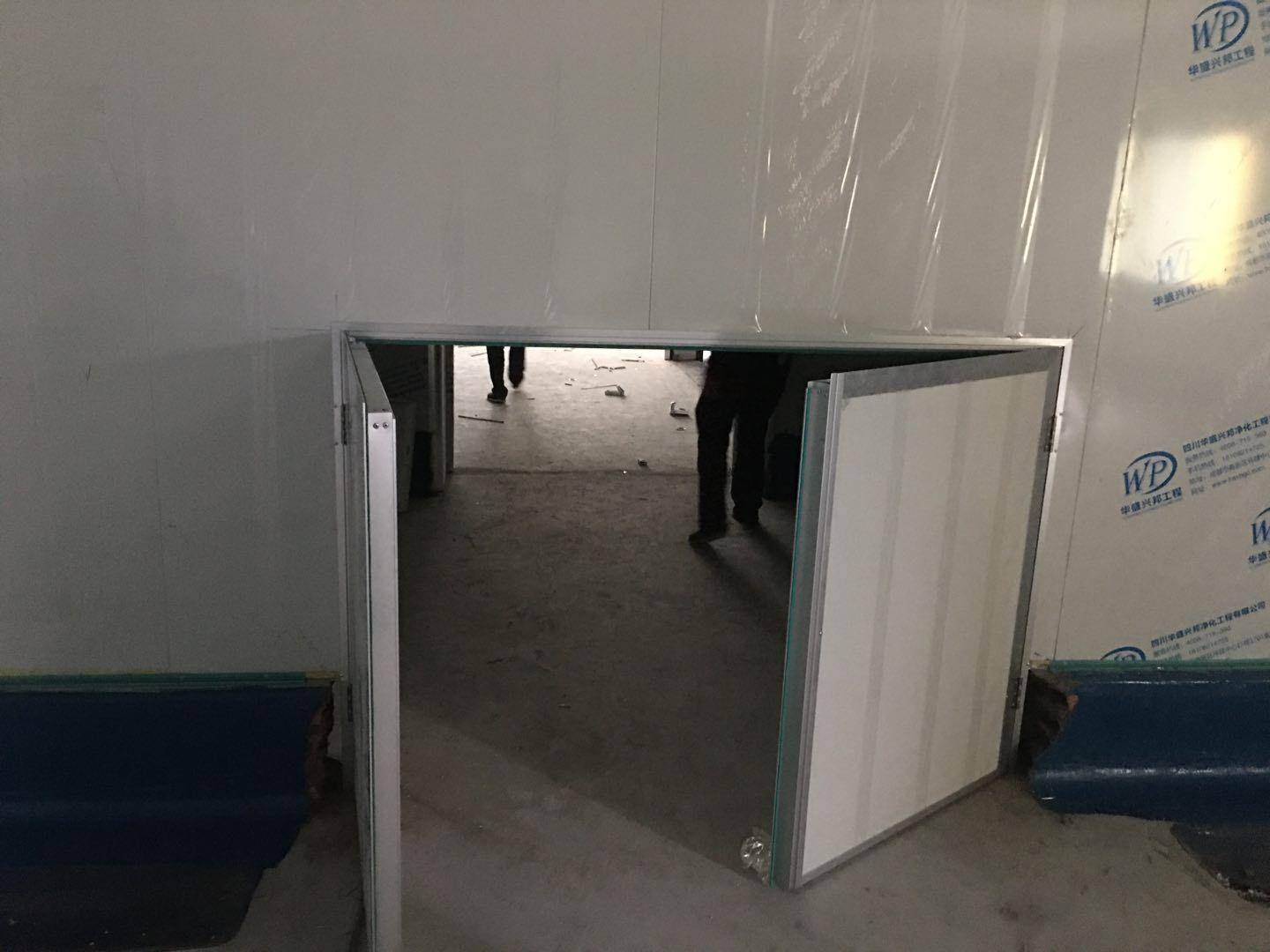

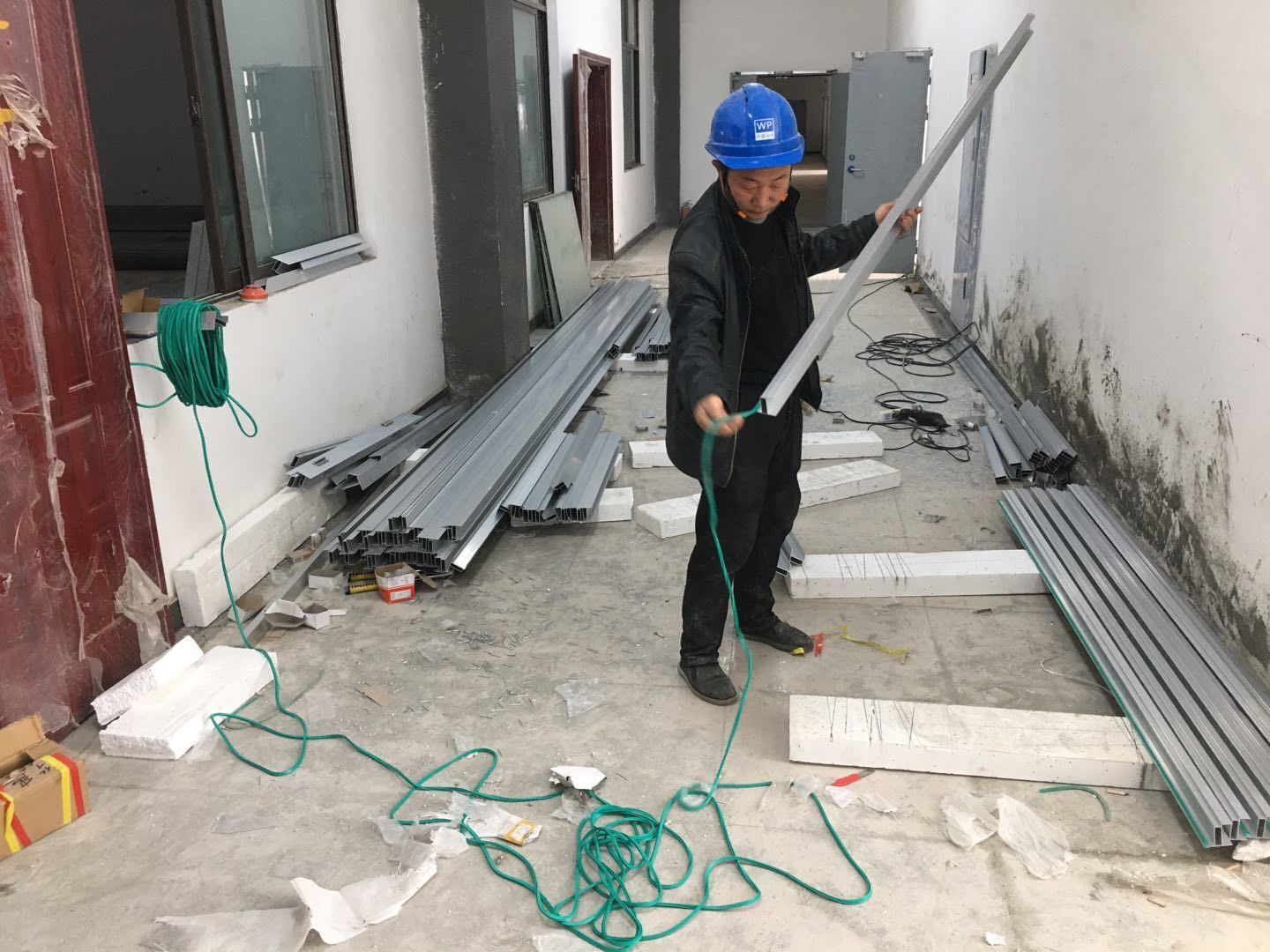

    1.簽證彩板內包材庫未封頂,門窗已投合,明日開始全面開預留孔2.空調班組、風盤絲桿支架固定,管道布置焊接。3.水電班組-燈具安裝,配線配管。全部燈具安裝完成。

  • 2021-03-19 11:20:08

    1:彩板吊頂完成,門板切割門料構件制作90%。

  • 2021-03-19 11:19:28

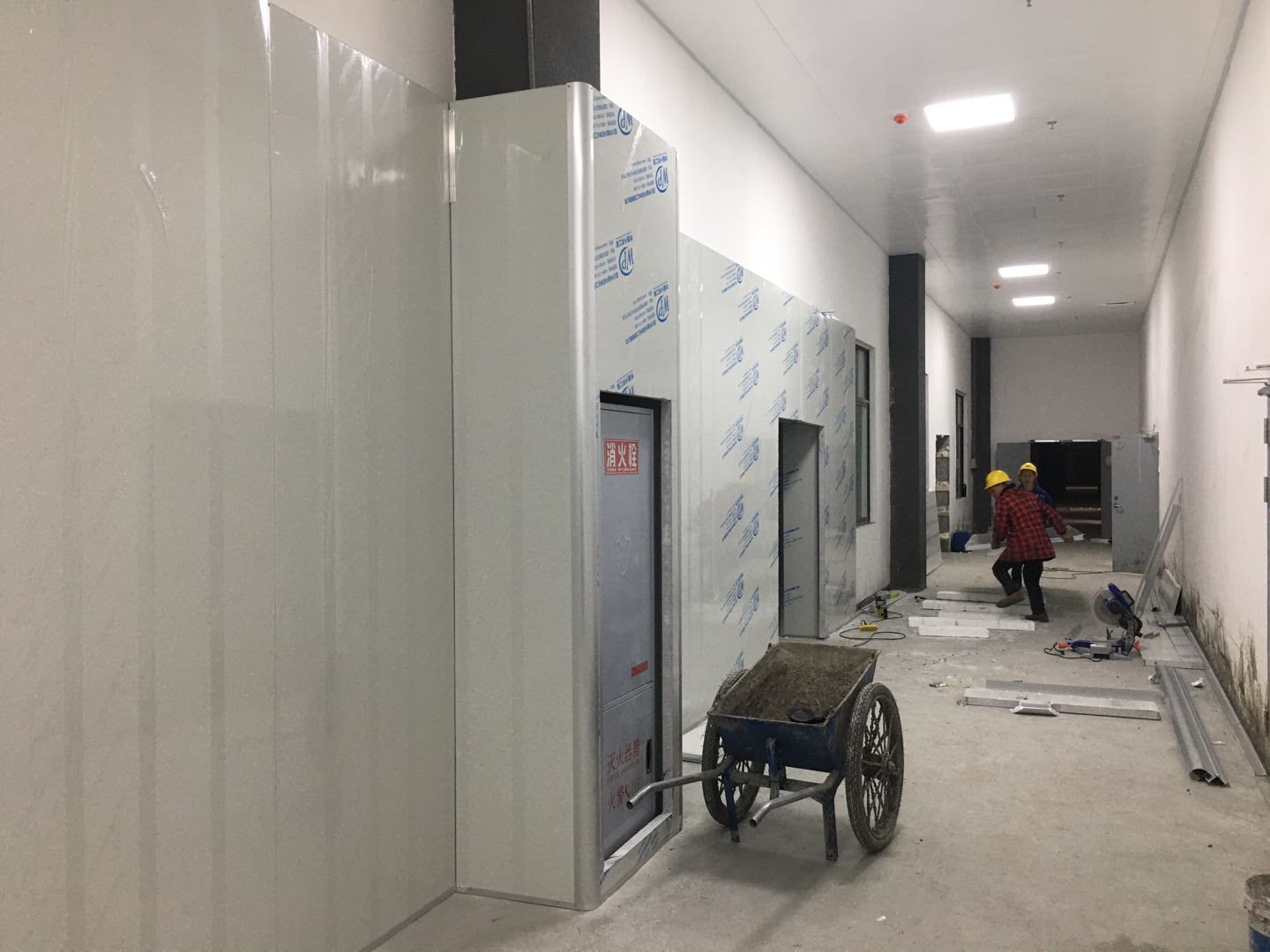

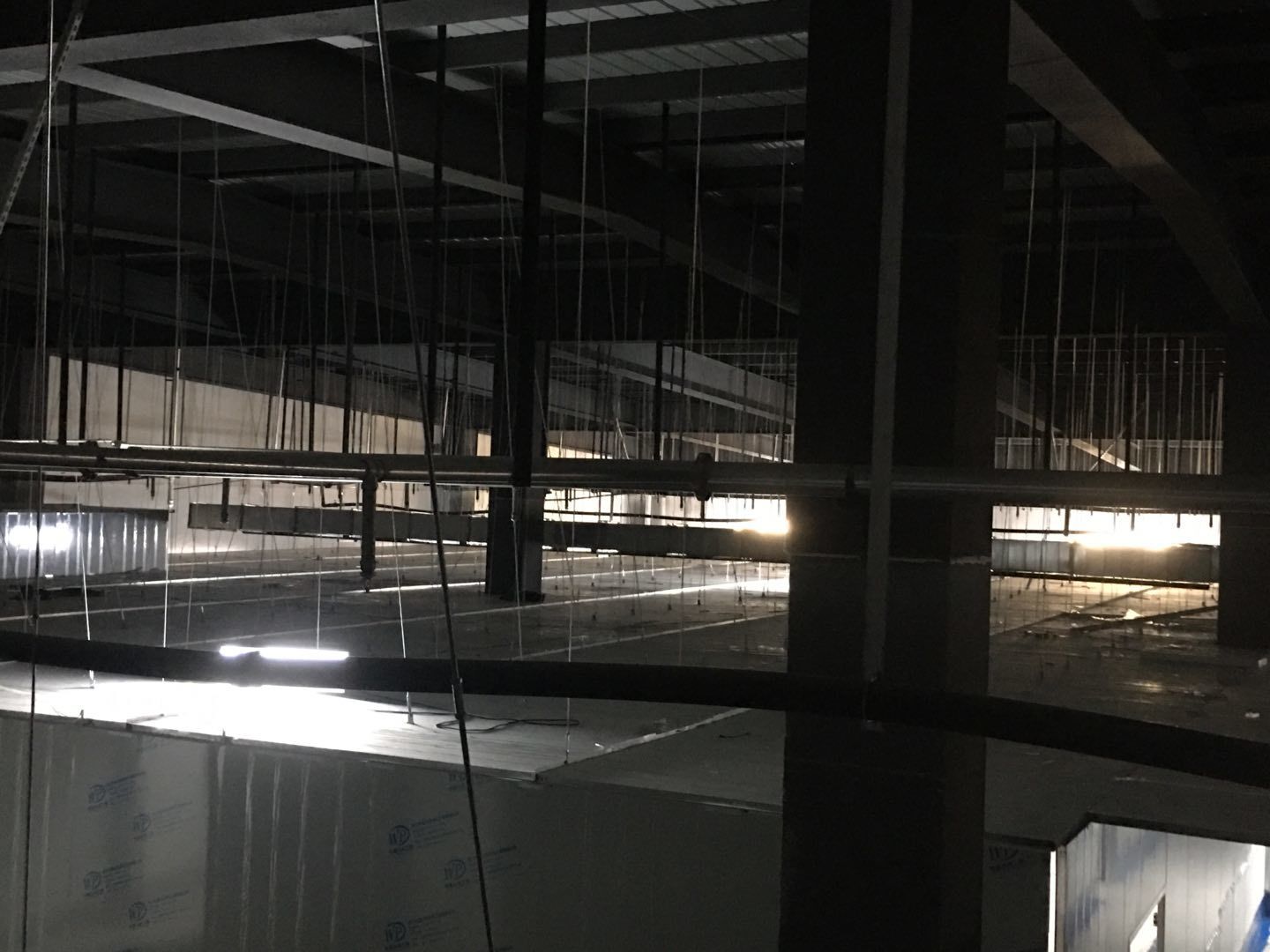

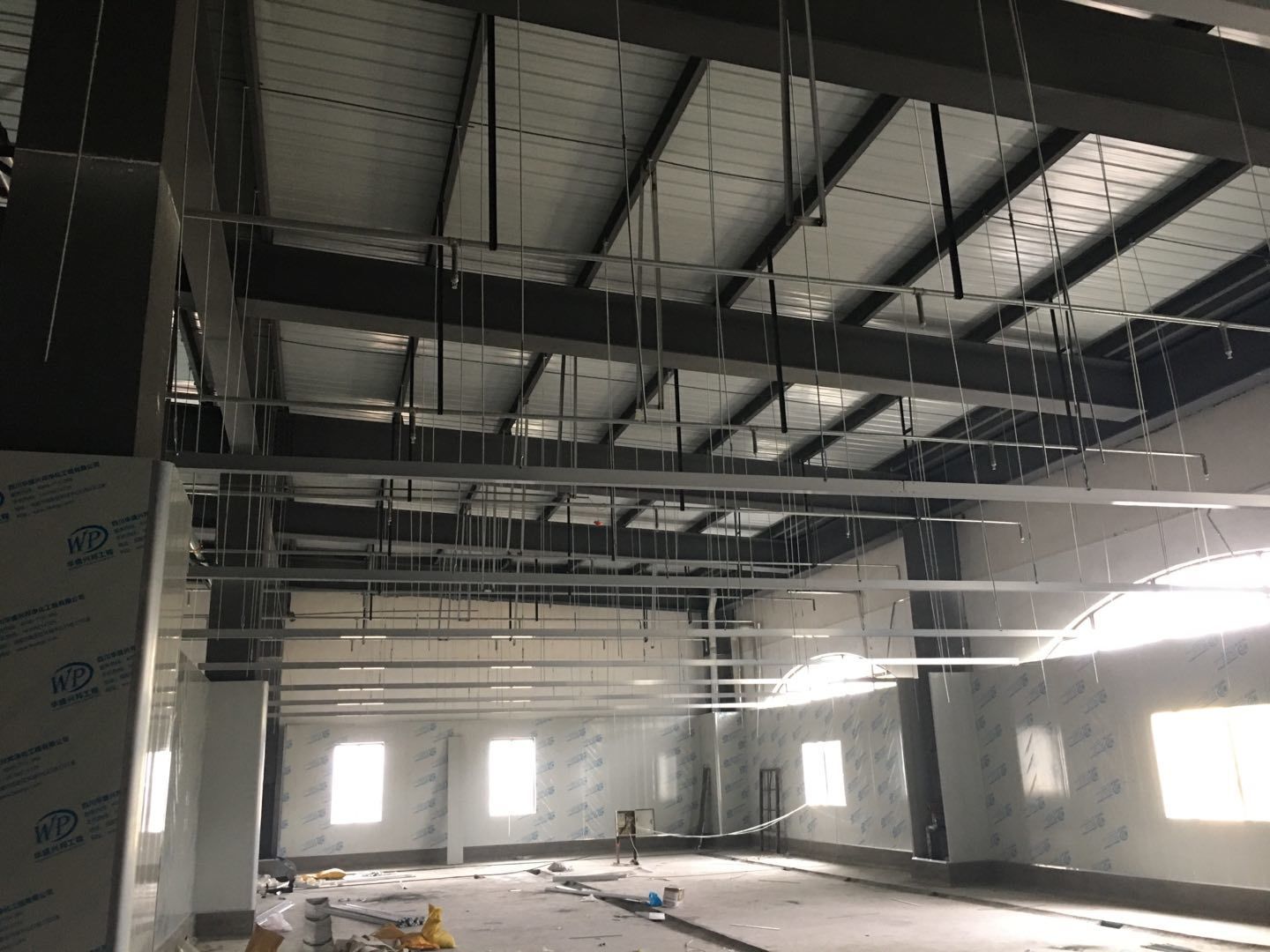

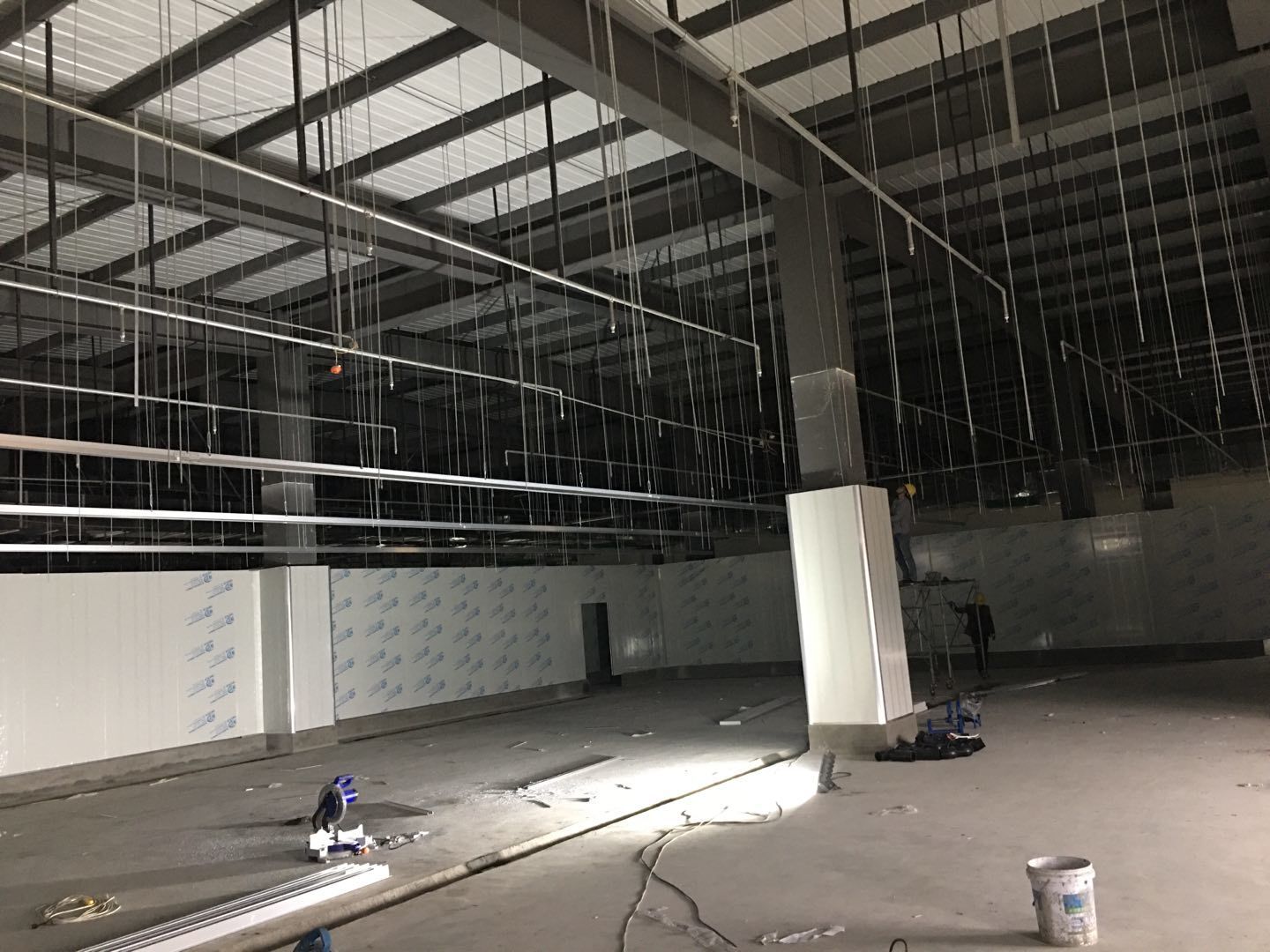

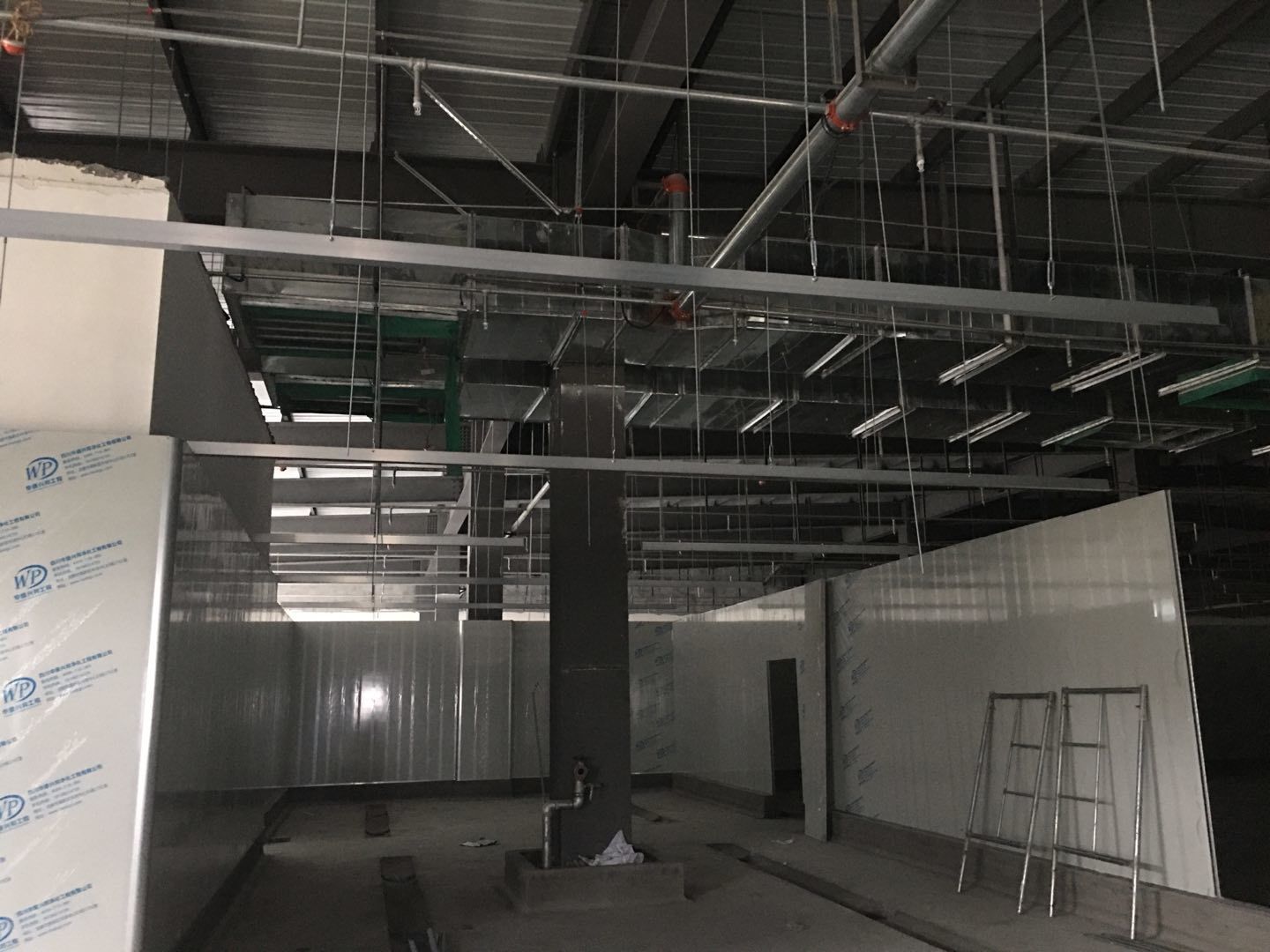

    1:彩板吊頂全部門框扣料完成,門板構件同步制作中。收尾工作分區域暫進行配合地坪施工。2:空調班組~風管合縫完成,完成材料轉運至二樓,主機設備到場卸裝。3:水電班組-控制線配線完成80%,樓頂配管20%左右。

  • 2021-03-06 10:14:07

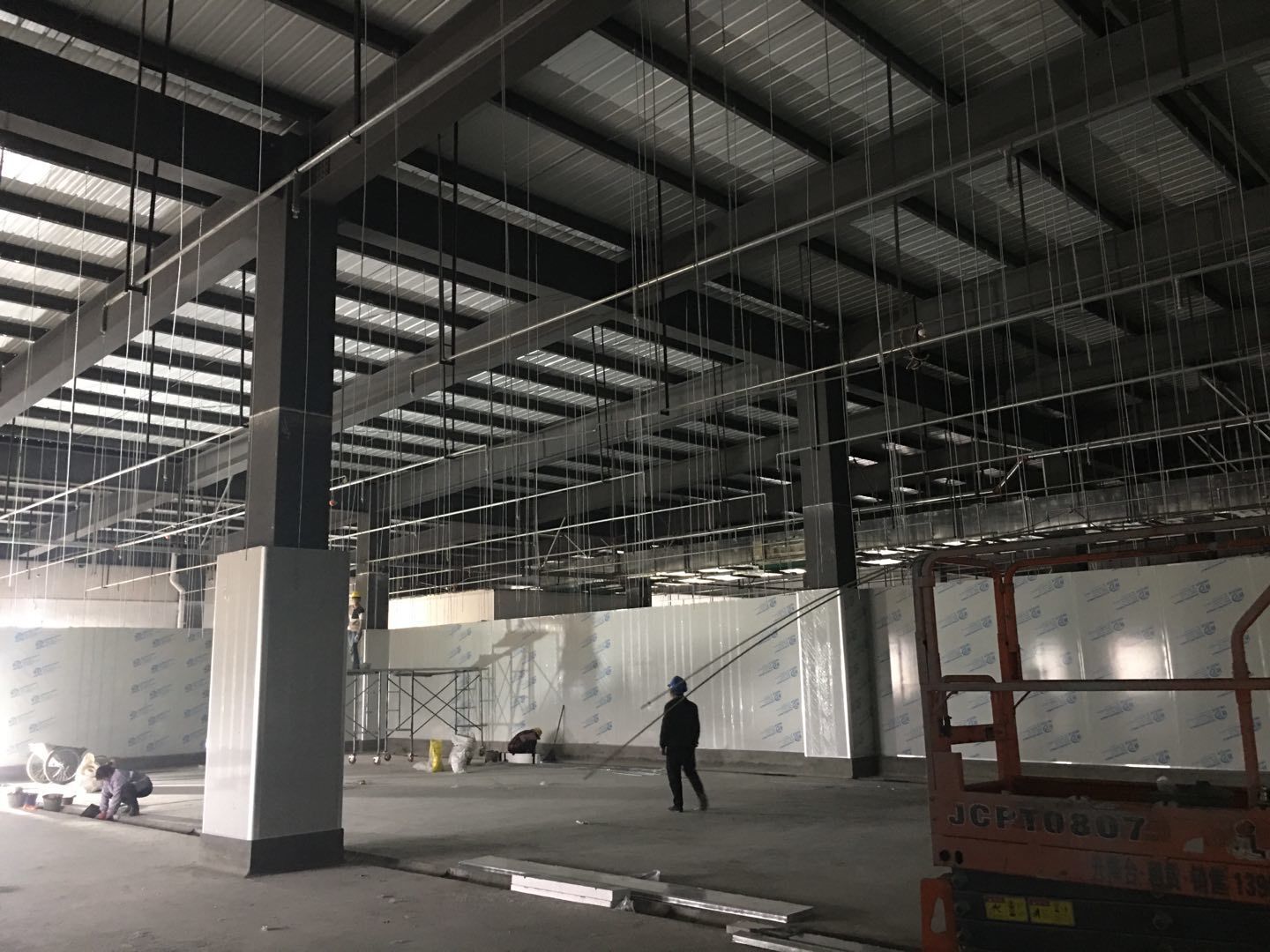

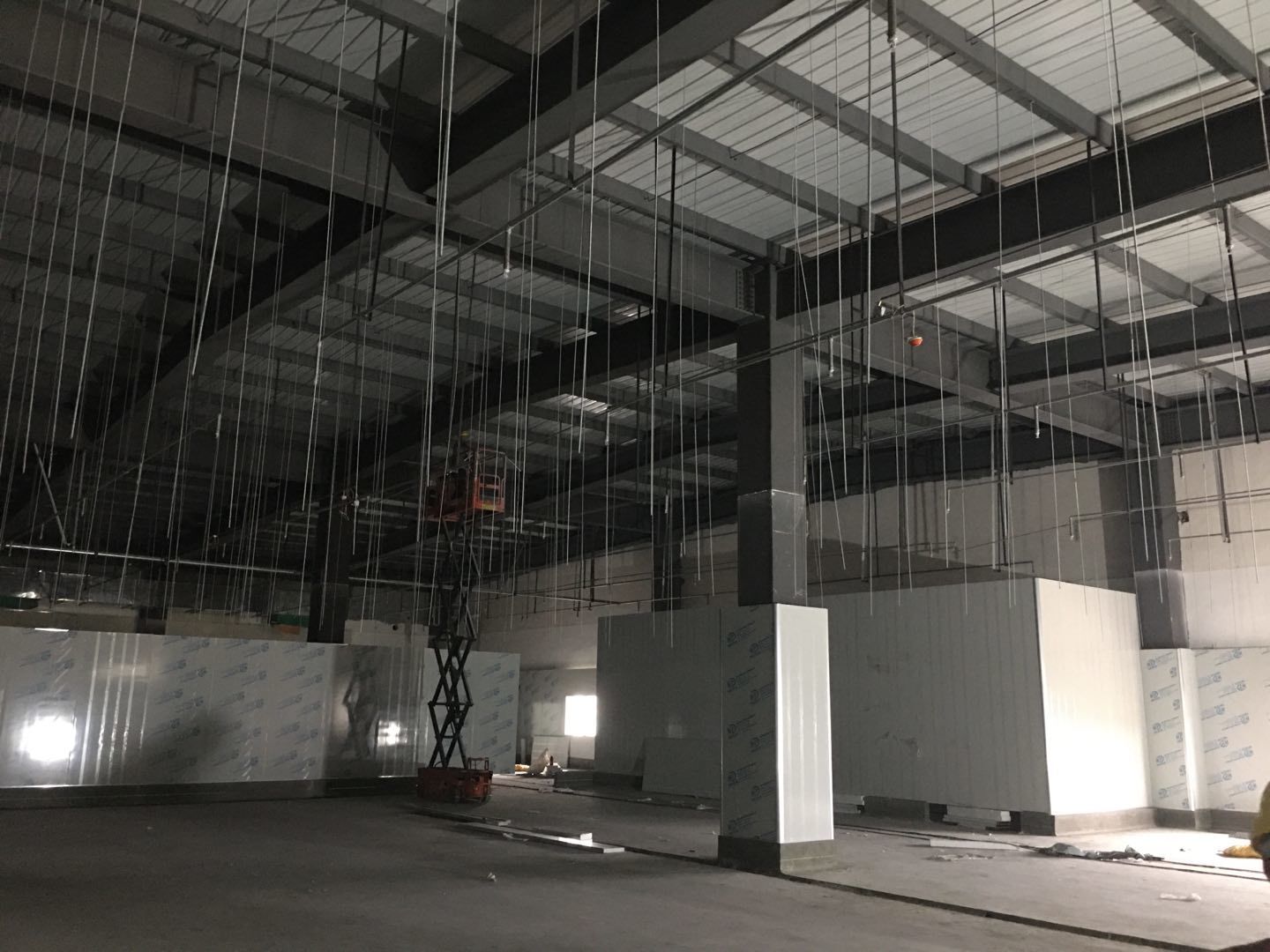

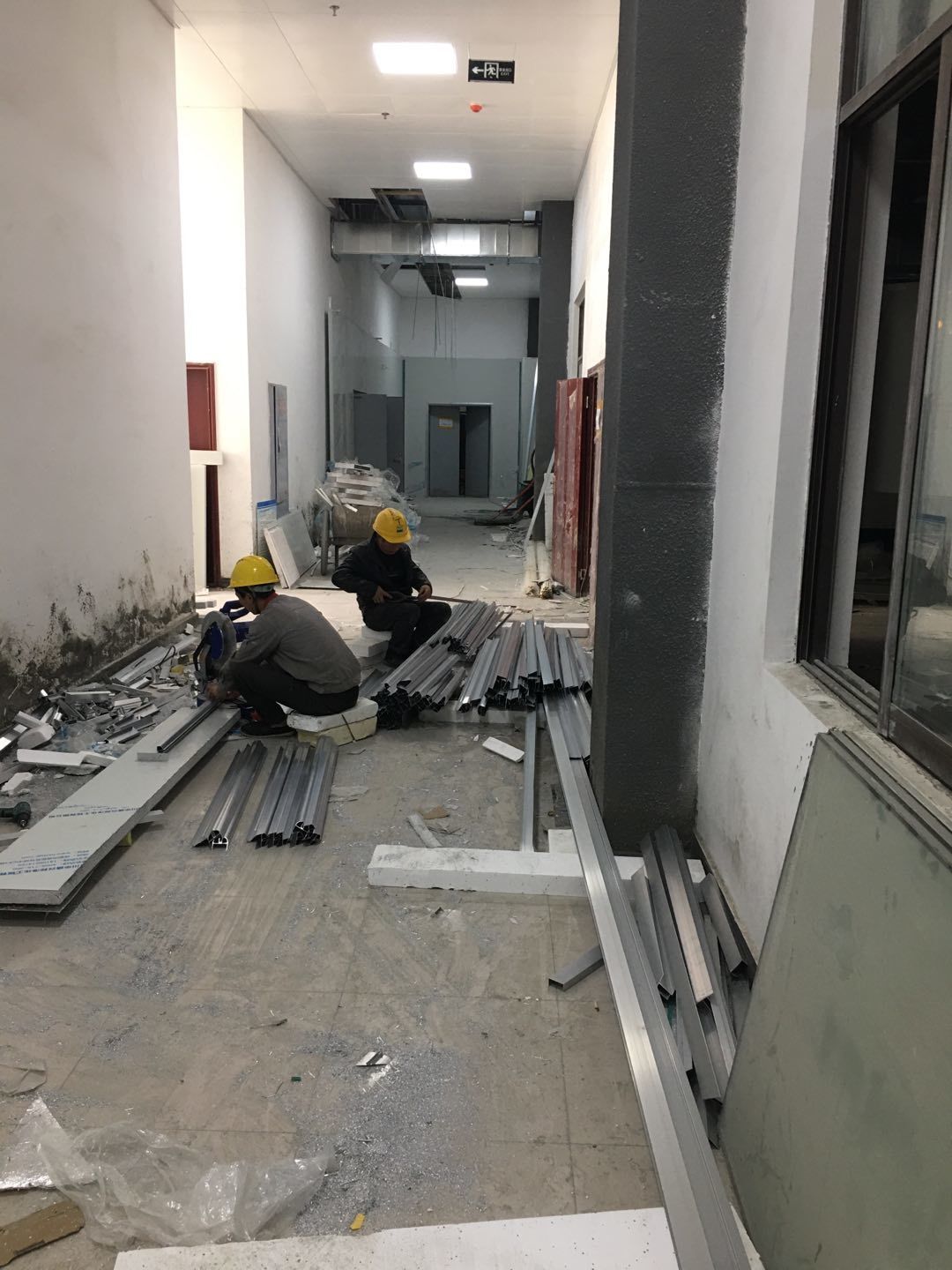

    1:泡制車間T型鋁掛設完成2:前處理區絲桿掛設完畢,整體進度約為65%。3:隔墻通道門洞包飾處理進度較慢,已完成約25%

  • 2021-03-06 10:12:27

    1:T型鋁掛設完成60%,明日開始封頂。2:絲桿掛設整體進度約為70%。3:隔墻通道門洞包飾處理進度較慢,已完成約50%.4:部分材料轉運至二樓,板材明天開始往二樓轉運。

  • 2021-03-06 10:11:20

    1、地槽施工,約30%.2、隔斷立板3%

  • 2021-03-06 10:10:36

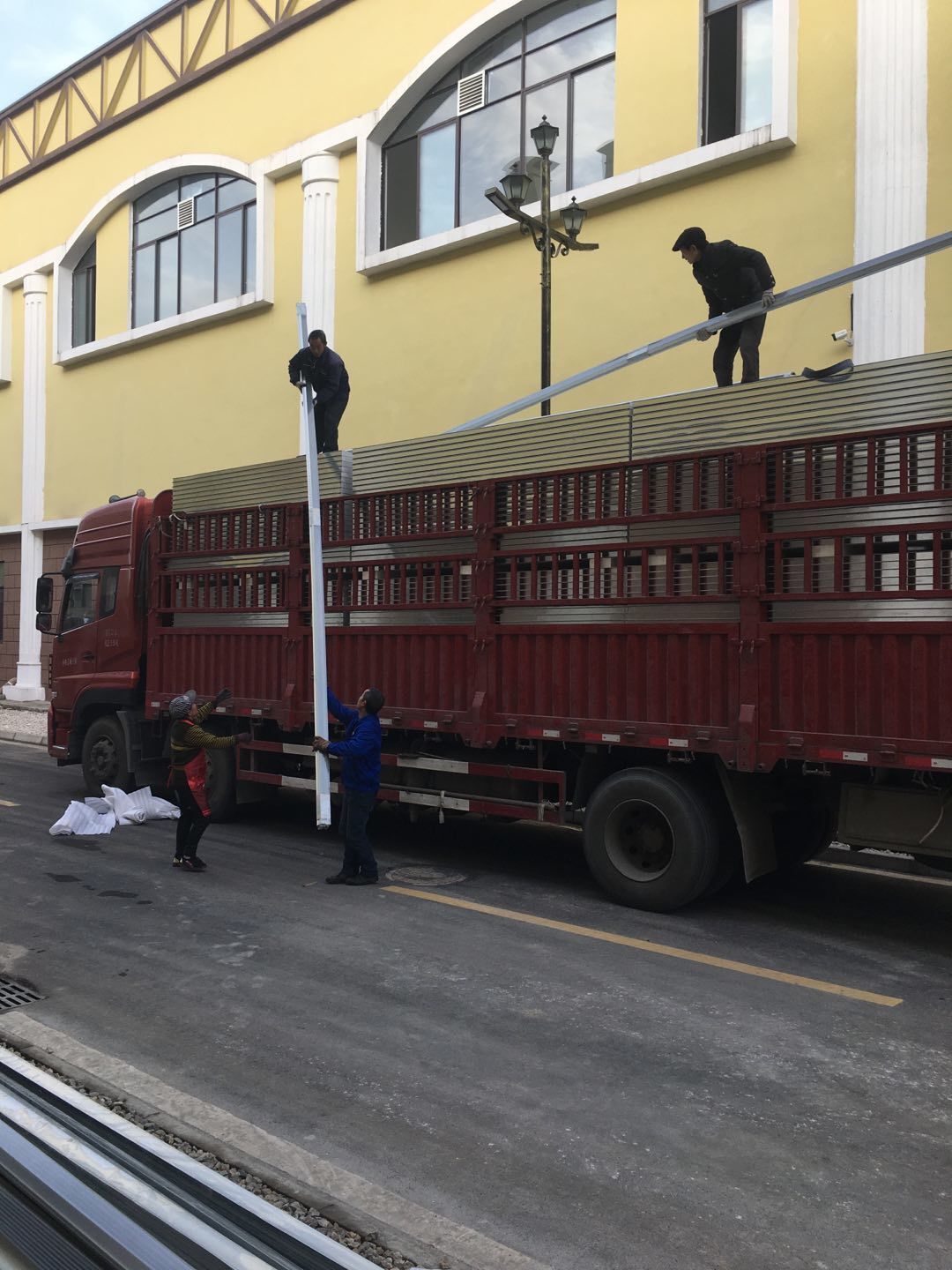

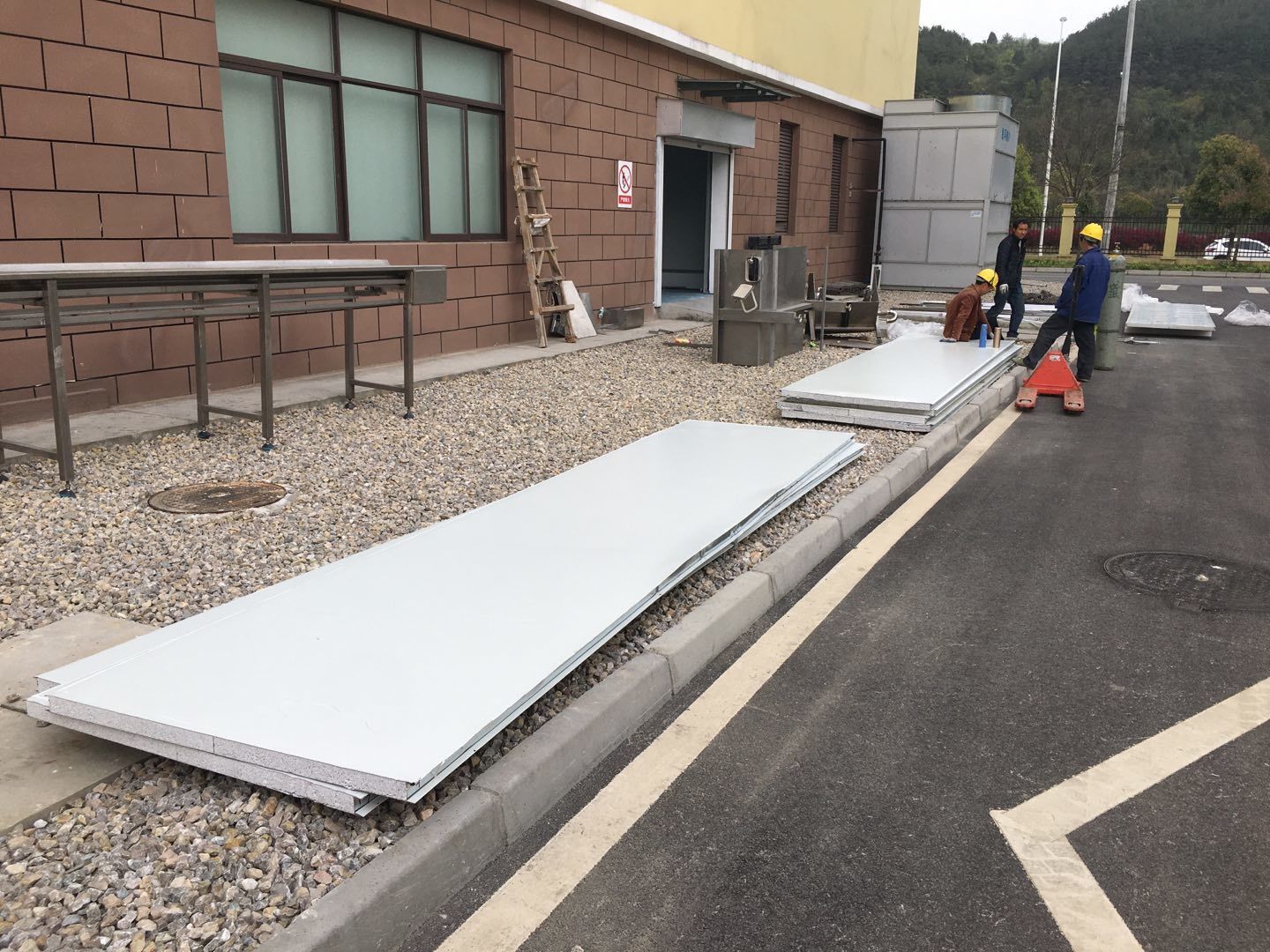

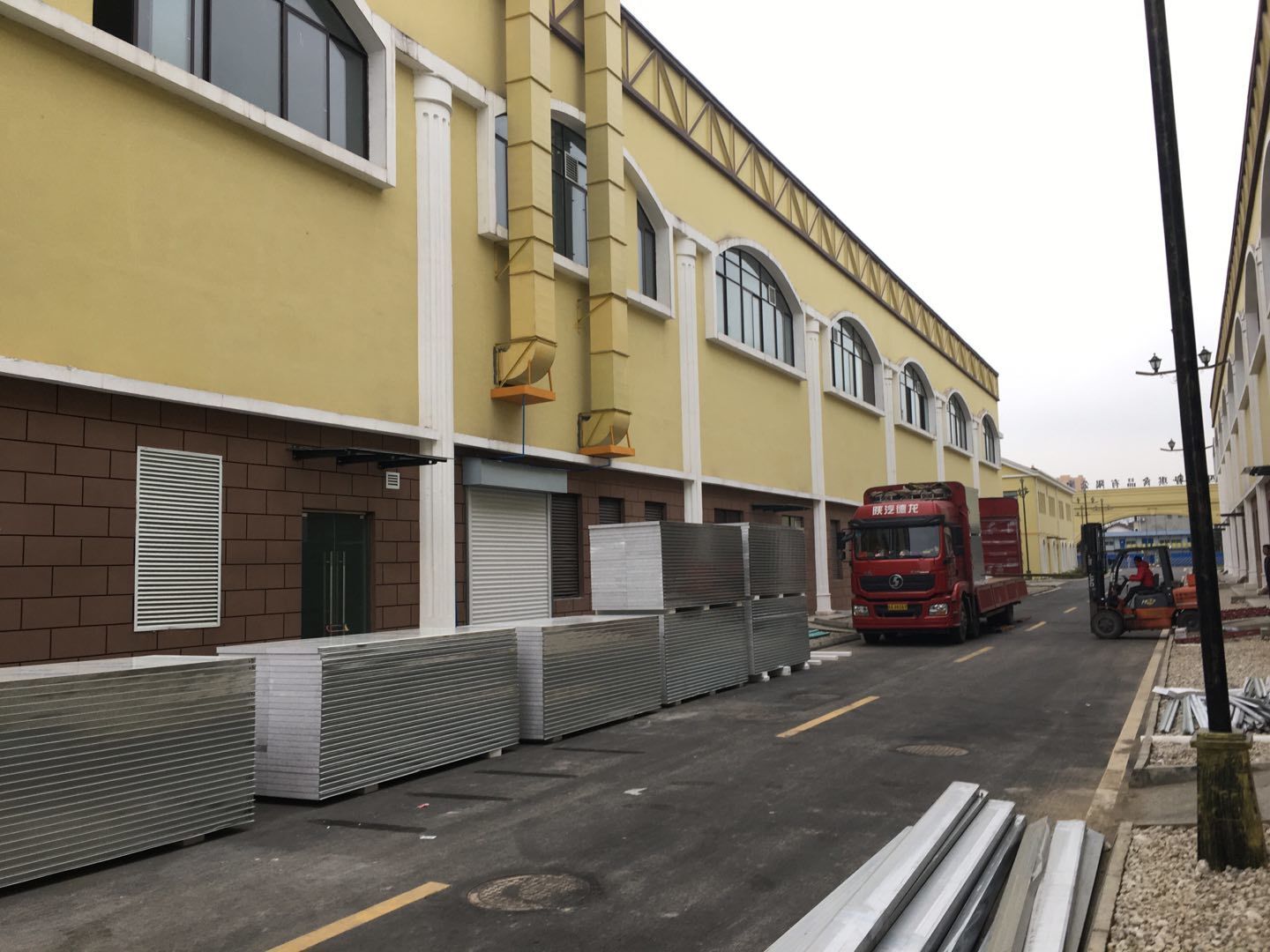

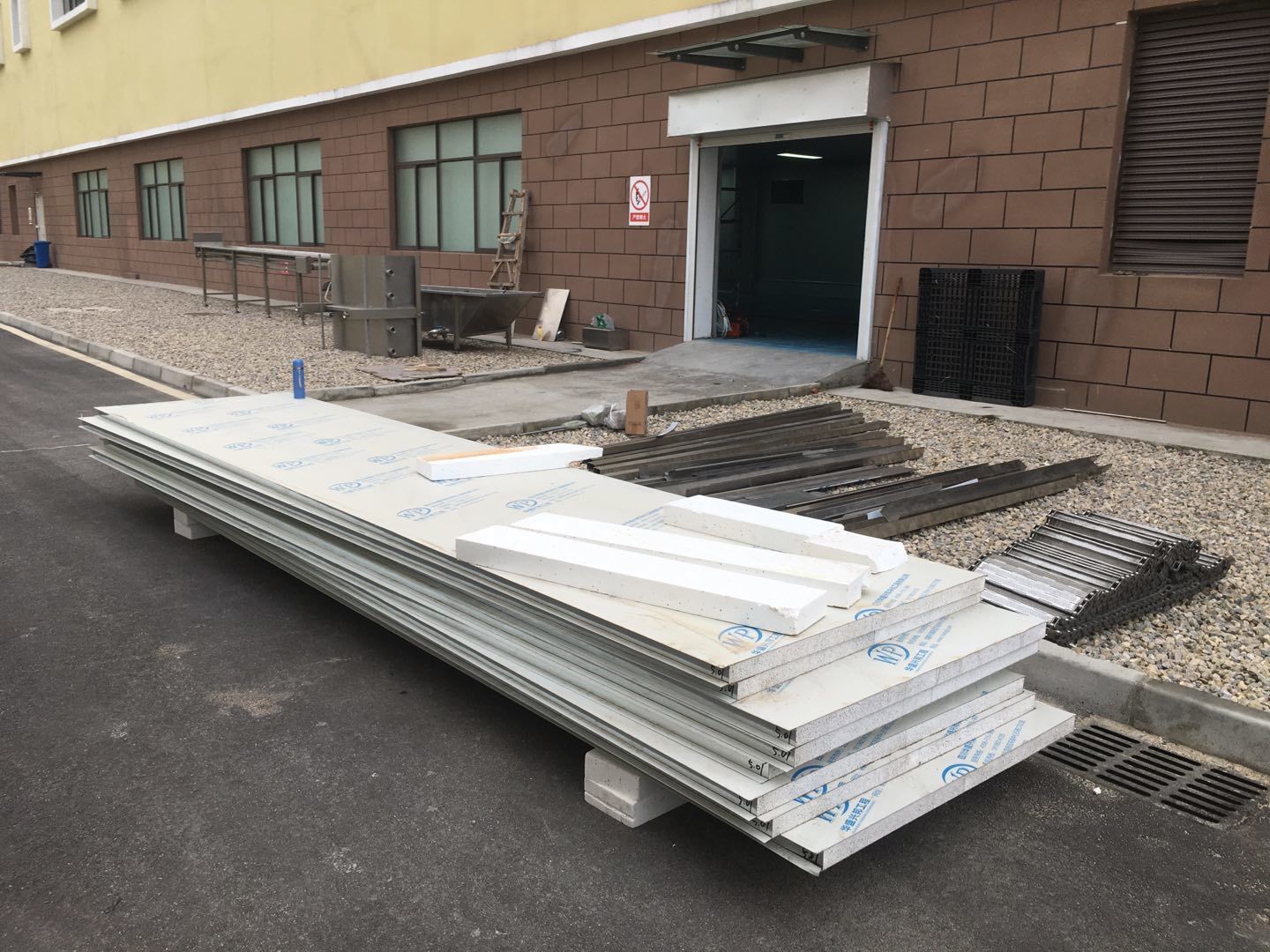

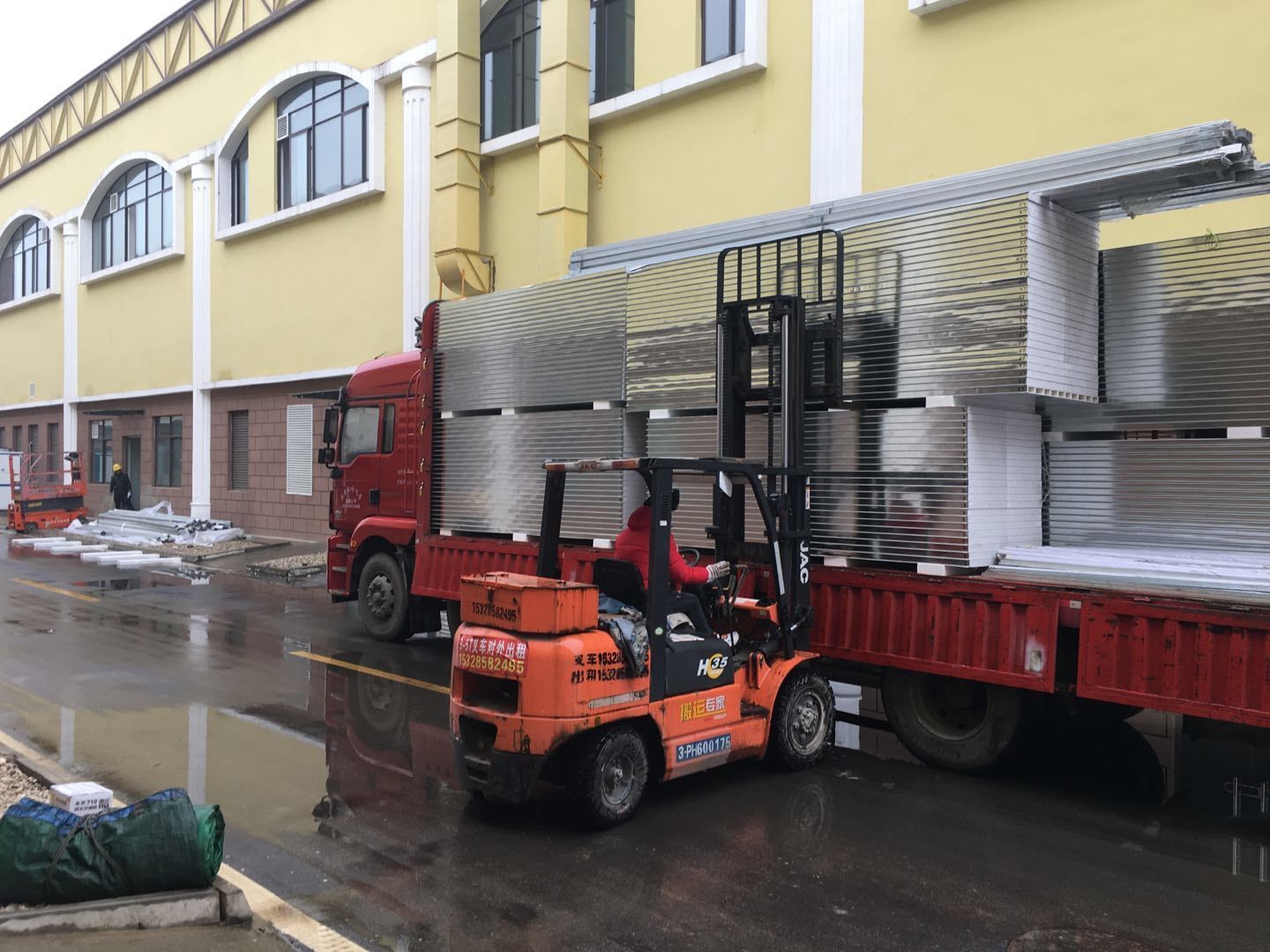

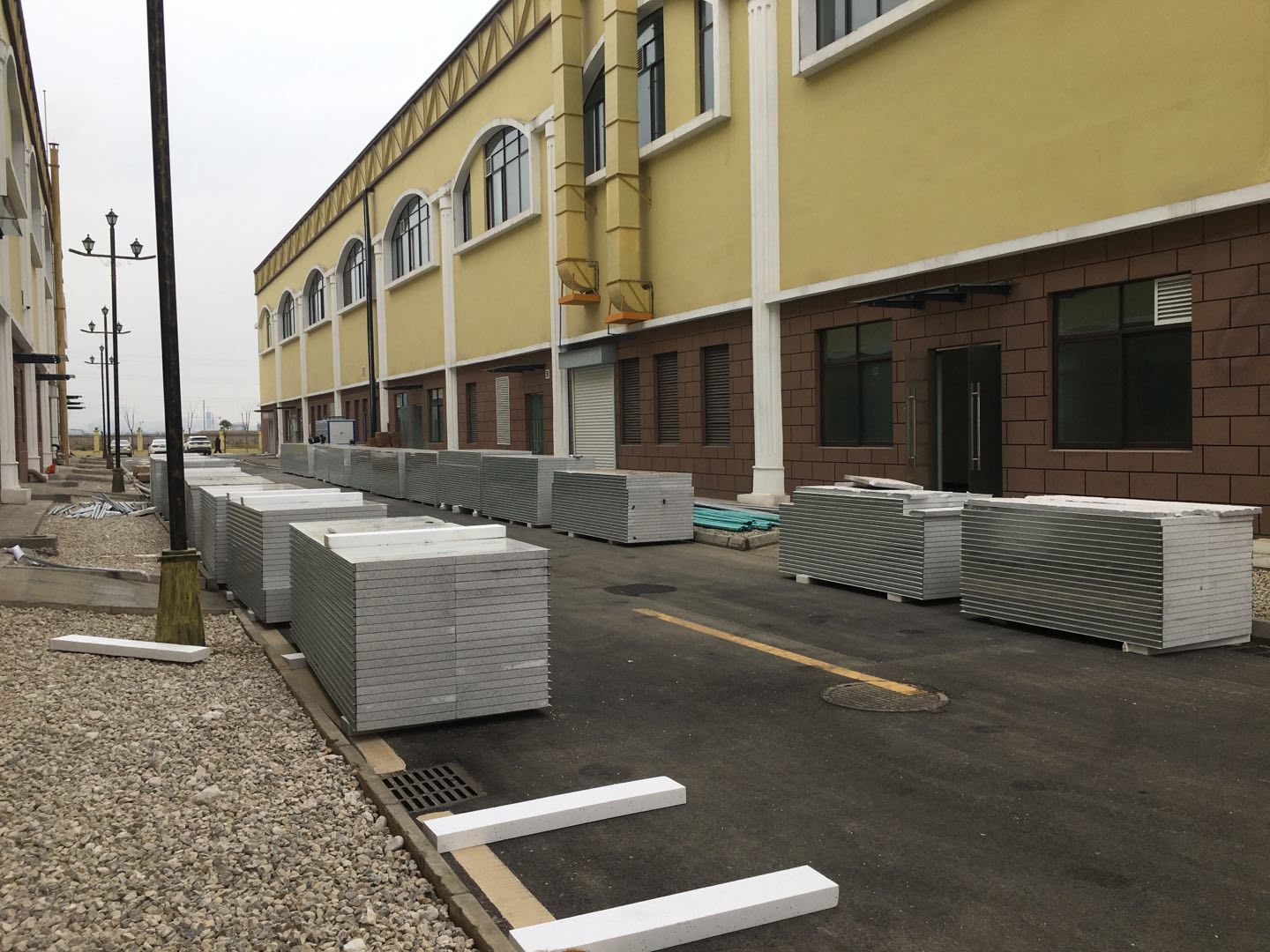

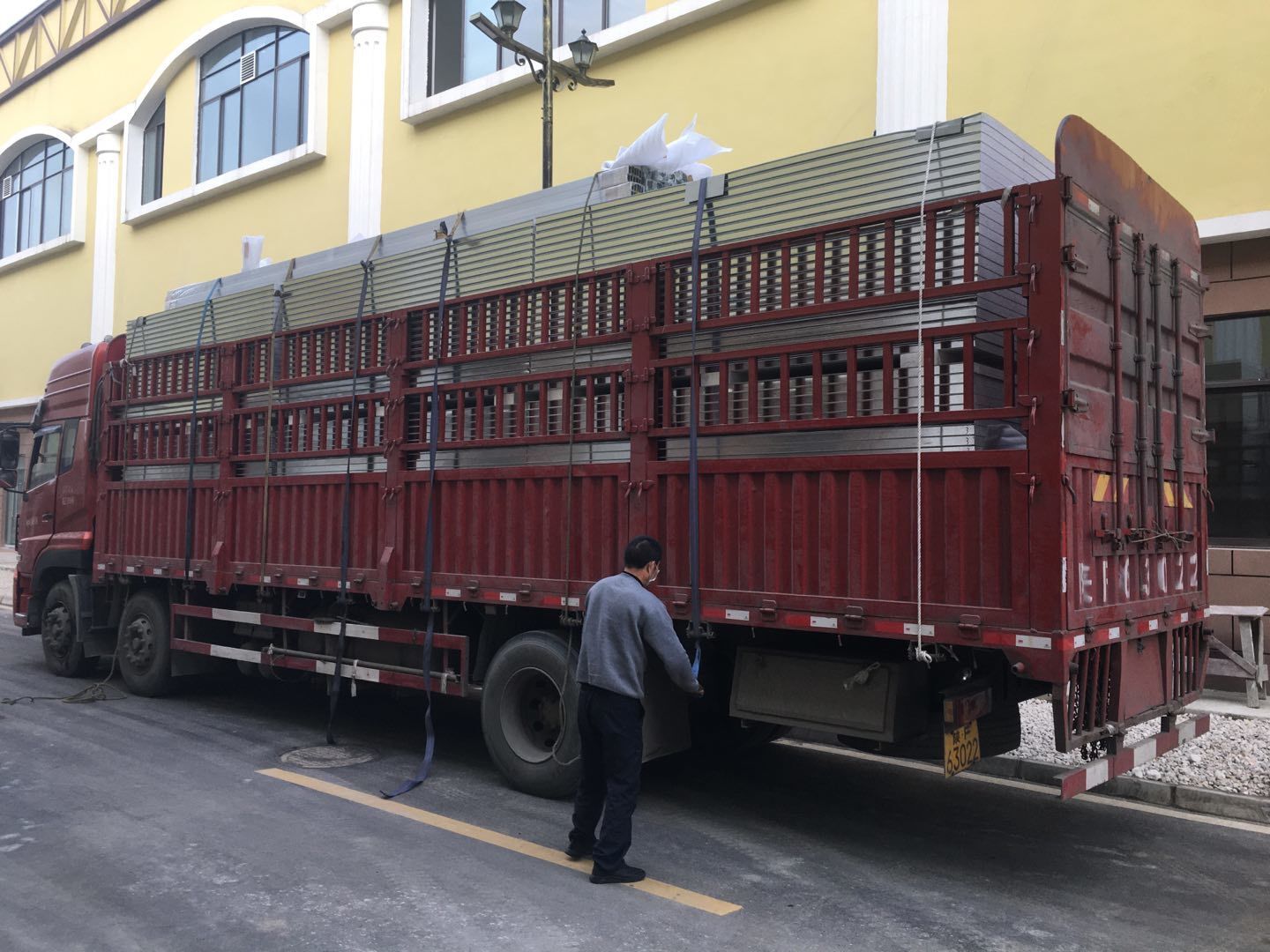

    1、彩鋼人員到場,技術交底,安全培訓;2、材料轉運;3、地槽施工。

  • 2021-01-29 17:35:45

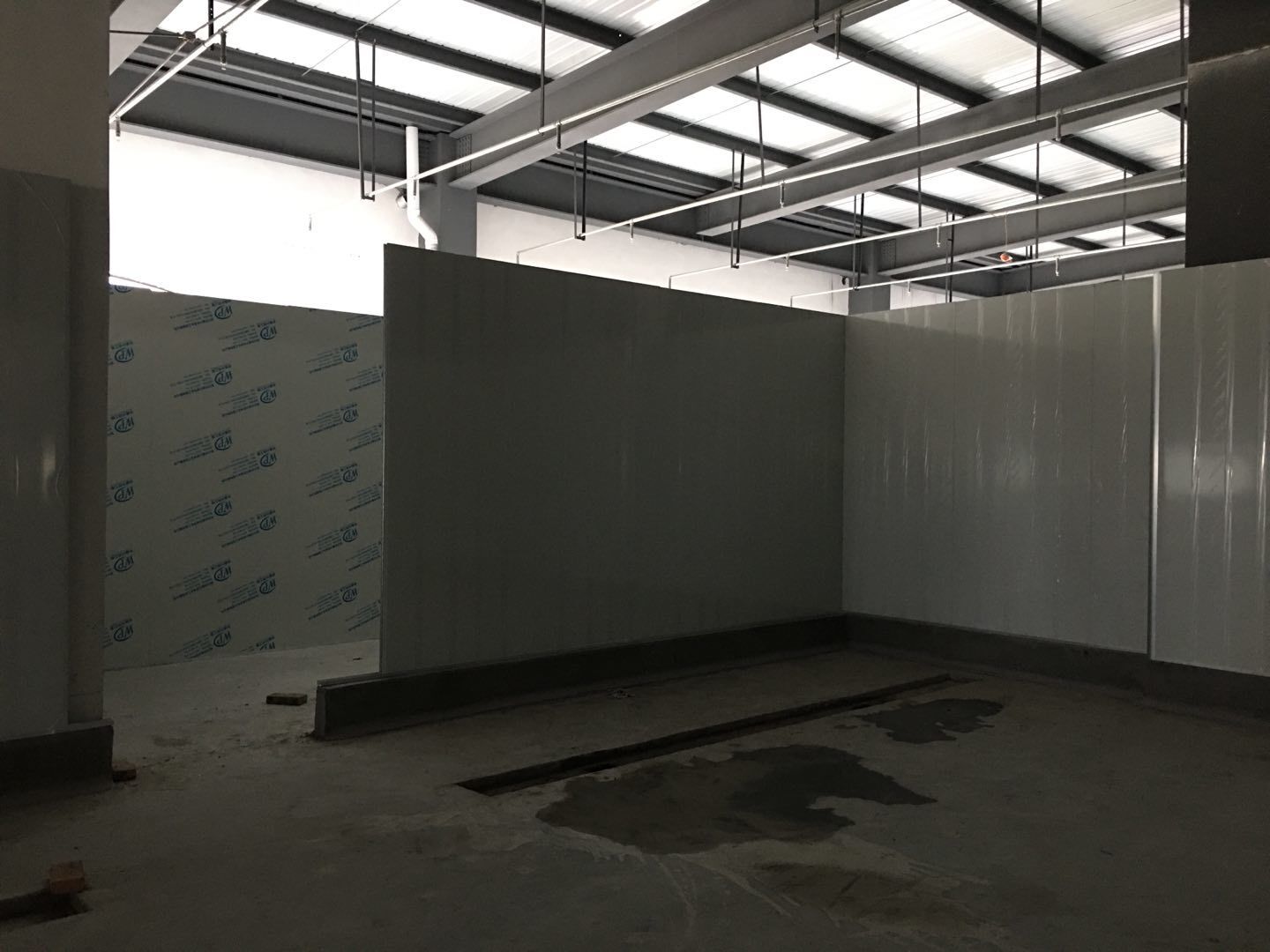

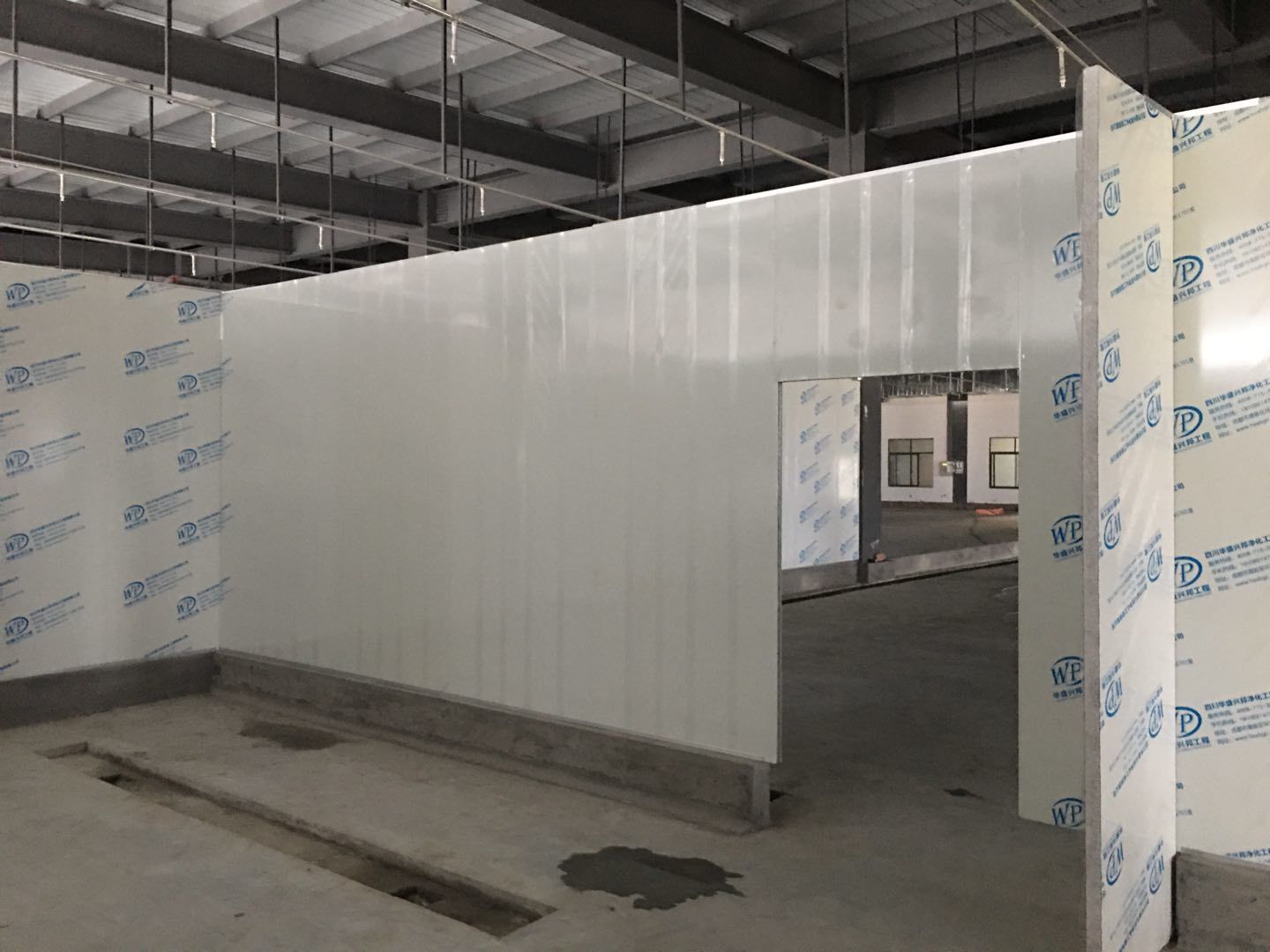

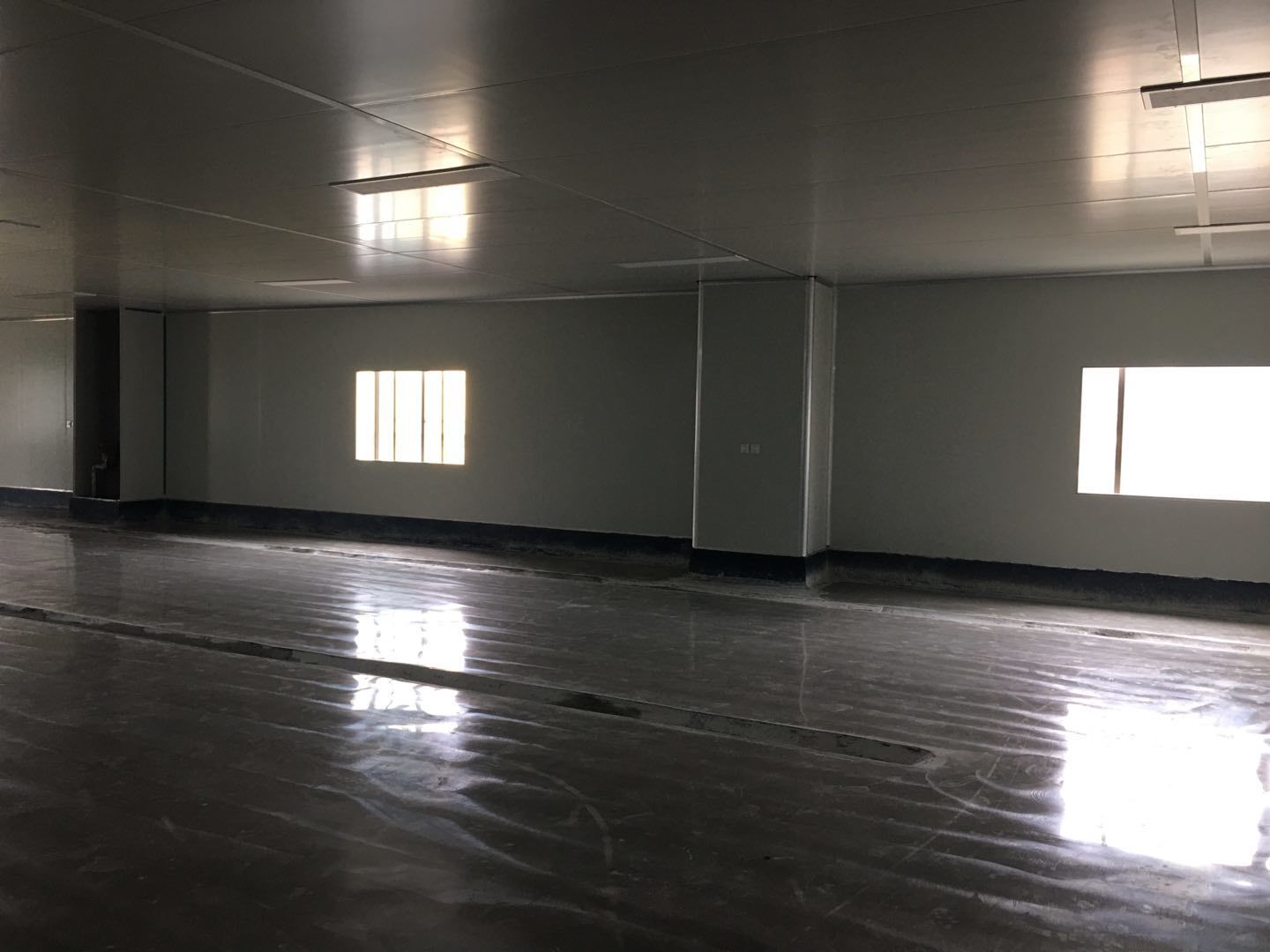

    第一批次板材,墊層施工完畢,墻體隔斷基本成型,預計干兩天后開始四周擋水墻施工和地坪施工。

  • 2021-01-04 14:59:16

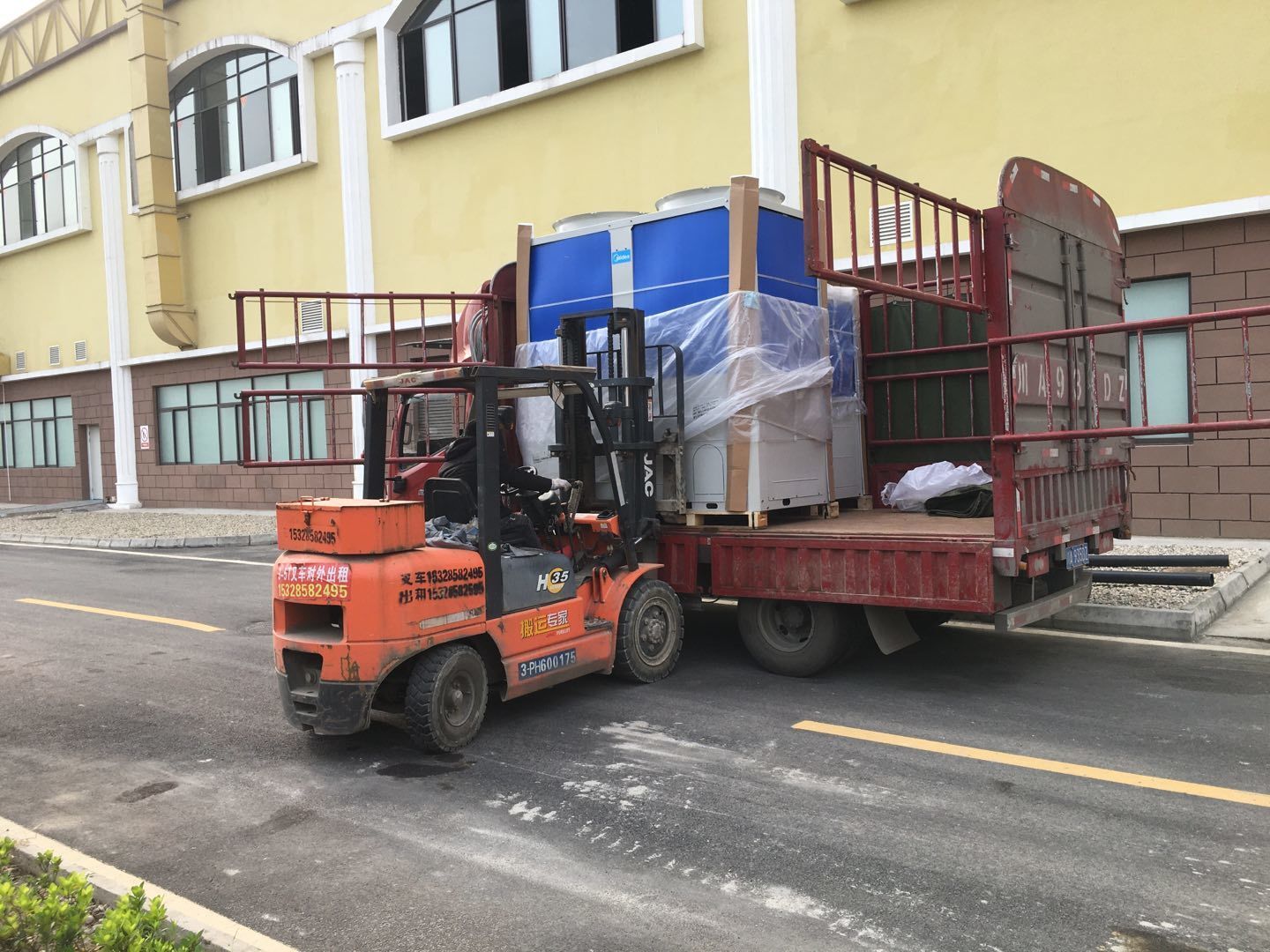

    2樓消防箱拆裝回收完成
